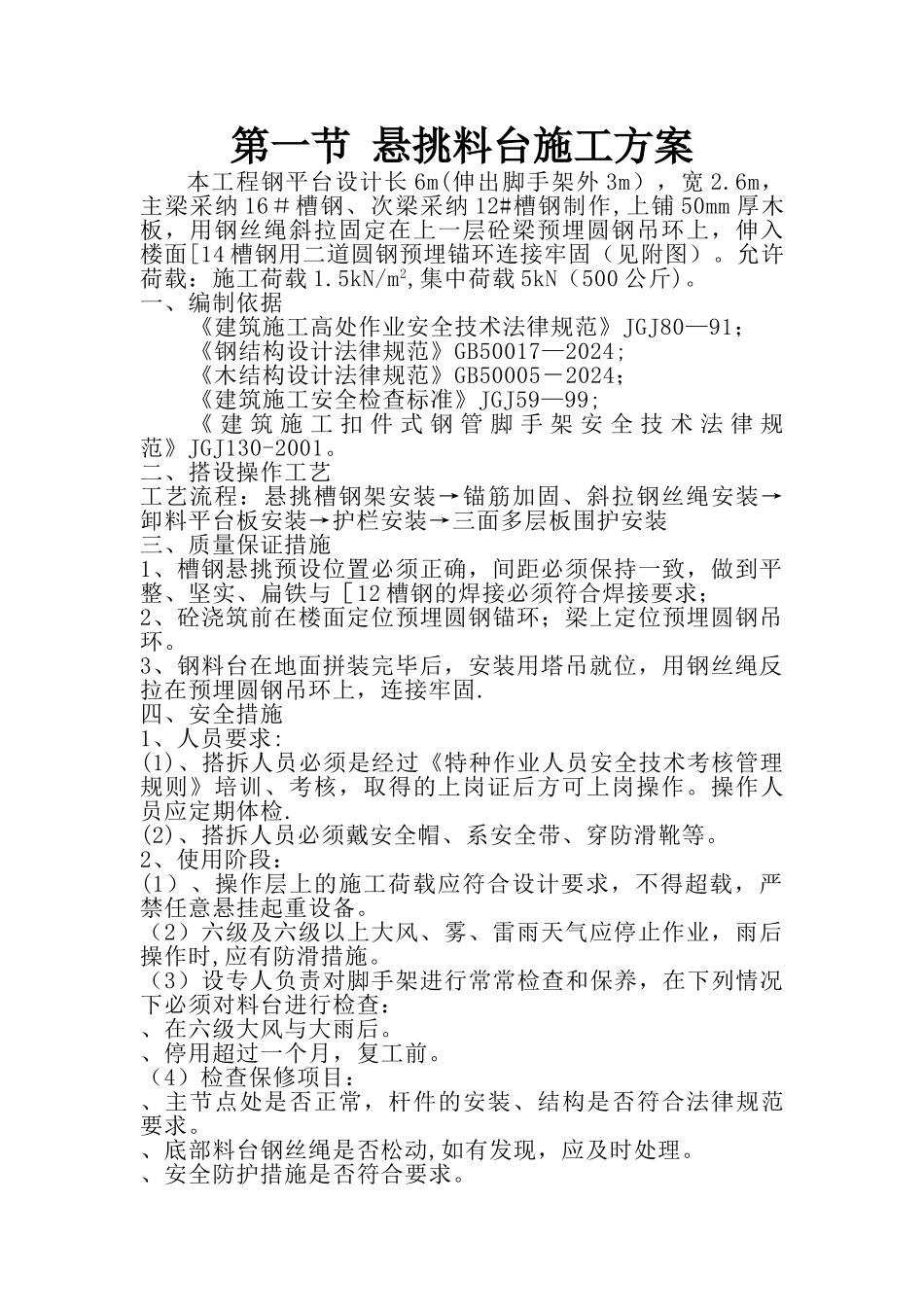

第一节 悬挑料台施工方案本工程钢平台设计长 6m(伸出脚手架外 3m),宽 2
6m,主梁采纳 16#槽钢、次梁采纳 12#槽钢制作,上铺 50mm 厚木板,用钢丝绳斜拉固定在上一层砼梁预埋圆钢吊环上,伸入楼面[14 槽钢用二道圆钢预埋锚环连接牢固(见附图)
允许荷载:施工荷载 1
5kN/m2,集中荷载 5kN(500 公斤)
一、编制依据《建筑施工高处作业安全技术法律规范》JGJ80—91;《钢结构设计法律规范》GB50017—2024;《木结构设计法律规范》GB50005-2024;《建筑施工安全检查标准》JGJ59—99;《 建 筑 施 工 扣 件 式 钢 管 脚 手 架 安 全 技 术 法 律 规范》JGJ130-2001
二、搭设操作工艺工艺流程:悬挑槽钢架安装→锚筋加固、斜拉钢丝绳安装→卸料平台板安装→护栏安装→三面多层板围护安装 三、质量保证措施1、槽钢悬挑预设位置必须正确,间距必须保持一致,做到平整、坚实、扁铁与[12 槽钢的焊接必须符合焊接要求;2、砼浇筑前在楼面定位预埋圆钢锚环;梁上定位预埋圆钢吊环
3、钢料台在地面拼装完毕后,安装用塔吊就位,用钢丝绳反拉在预埋圆钢吊环上,连接牢固
四、安全措施1、人员要求:(1)、搭拆人员必须是经过《特种作业人员安全技术考核管理规则》培训、考核,取得的上岗证后方可上岗操作
操作人员应定期体检
(2)、搭拆人员必须戴安全帽、系安全带、穿防滑靴等
2、使用阶段:(1)、操作层上的施工荷载应符合设计要求,不得超载,严禁任意悬挂起重设备
(2)六级及六级以上大风、雾、雷雨天气应停止作业,雨后操作时,应有防滑措施
(3)设专人负责对脚手架进行常常检查和保养,在下列情况下必须对料台进行检查:、在六级大风与大雨后
、停用超过一个月,复工前
(4)检查保修项目:、主节点处是否正常,杆件的安装、结构是否符合法律规范要求
、底部料台钢丝
