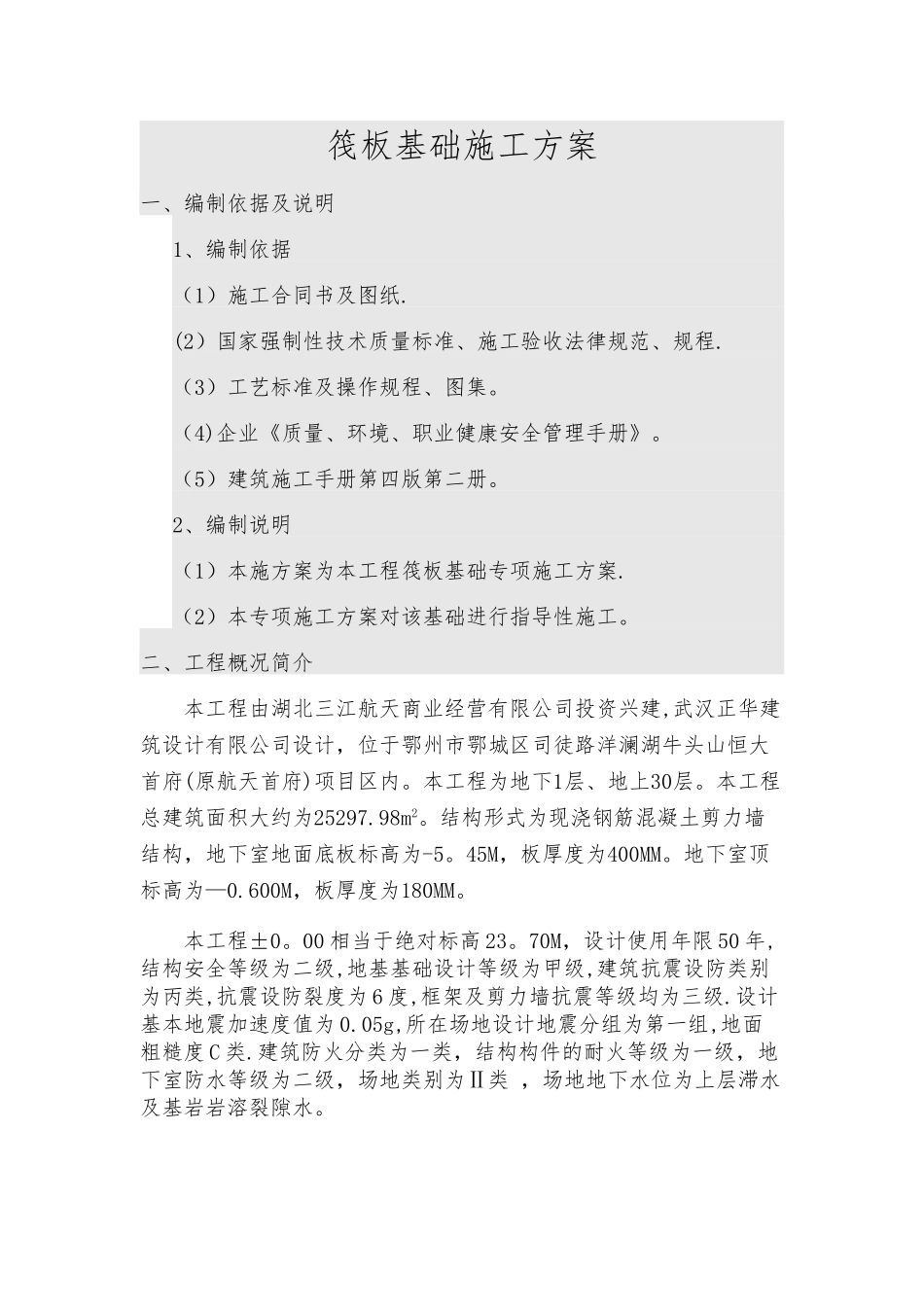

筏板基础施工方案一、编制依据及说明1、编制依据(1)施工合同书及图纸
(2)国家强制性技术质量标准、施工验收法律规范、规程
(3)工艺标准及操作规程、图集
(4)企业《质量、环境、职业健康安全管理手册》
(5)建筑施工手册第四版第二册
2、编制说明(1)本施方案为本工程筏板基础专项施工方案
(2)本专项施工方案对该基础进行指导性施工
二、工程概况简介 本工程由湖北三江航天商业经营有限公司投资兴建,武汉正华建筑设计有限公司设计,位于鄂州市鄂城区司徒路洋澜湖牛头山恒大首府(原航天首府)项目区内
本工程为地下1层、地上30层
本工程总建筑面积大约为25297
结构形式为现浇钢筋混凝土剪力墙结构,地下室地面底板标高为-5
45M,板厚度为400MM
地下室顶标高为—0
600M,板厚度为180MM
00 相当于绝对标高 23
70M,设计使用年限 50 年,结构安全等级为二级,地基基础设计等级为甲级,建筑抗震设防类别为丙类,抗震设防裂度为 6 度,框架及剪力墙抗震等级均为三级
设计基本地震加速度值为 0
05g,所在场地设计地震分组为第一组,地面粗糙度 C 类
建筑防火分类为一类,结构构件的耐火等级为一级,地下室防水等级为二级,场地类别为Ⅱ类 ,场地地下水位为上层滞水及基岩岩溶裂隙水

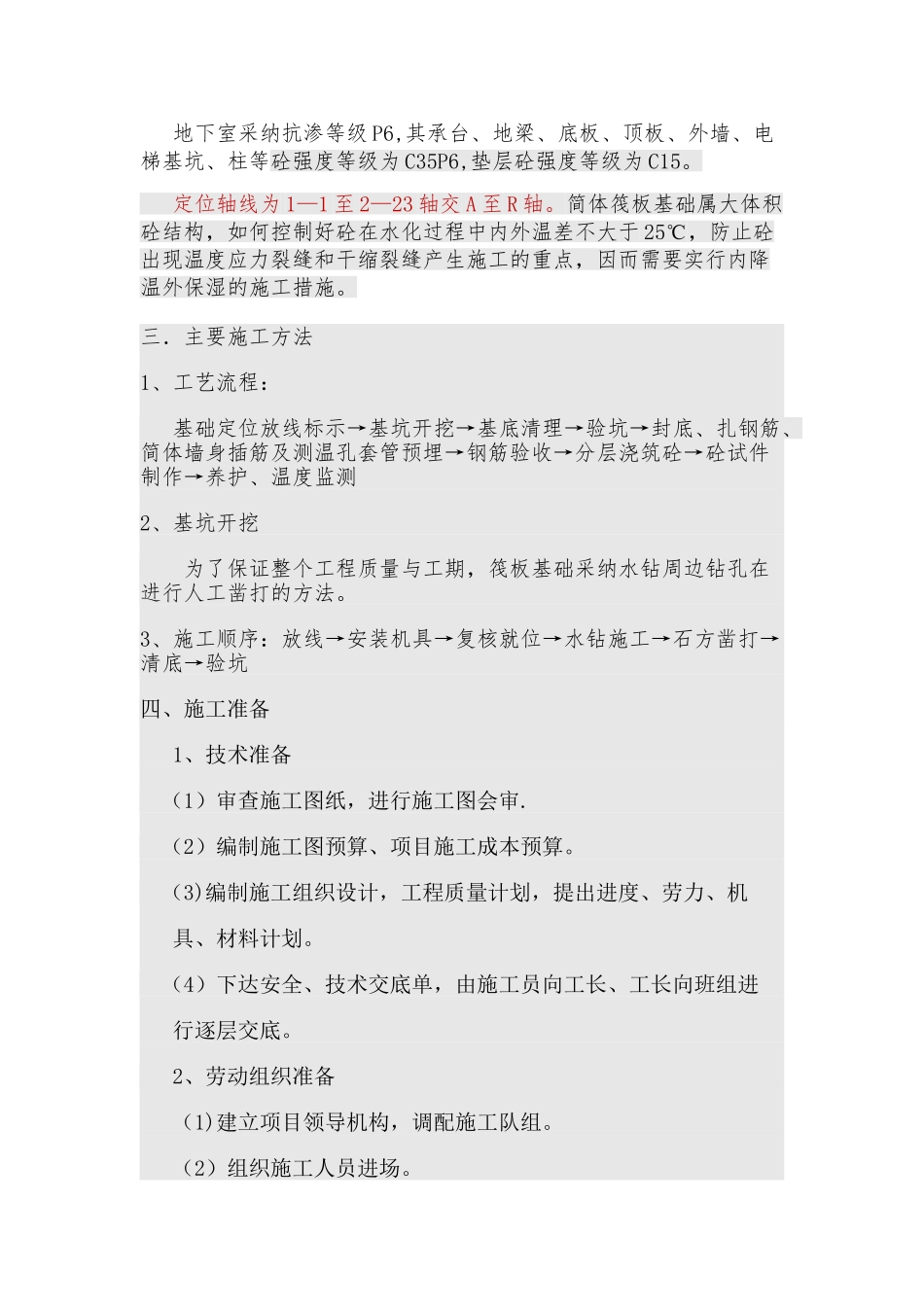

地下室采纳抗渗等级 P6,其承台、地梁、底板、顶板、外墙、电梯基坑、柱等砼强度等级为 C35P6,垫层砼强度等级为 C15
定位轴线为 1—1 至 2—23 轴交 A 至 R 轴
简体筏板基础属大体积砼结构,如何控制好砼在水化过程中内外温差不大于 25℃,防止砼出现温度应力裂缝和干缩裂缝产生施工的重点,因而需要实行内降温外保湿的施工措施

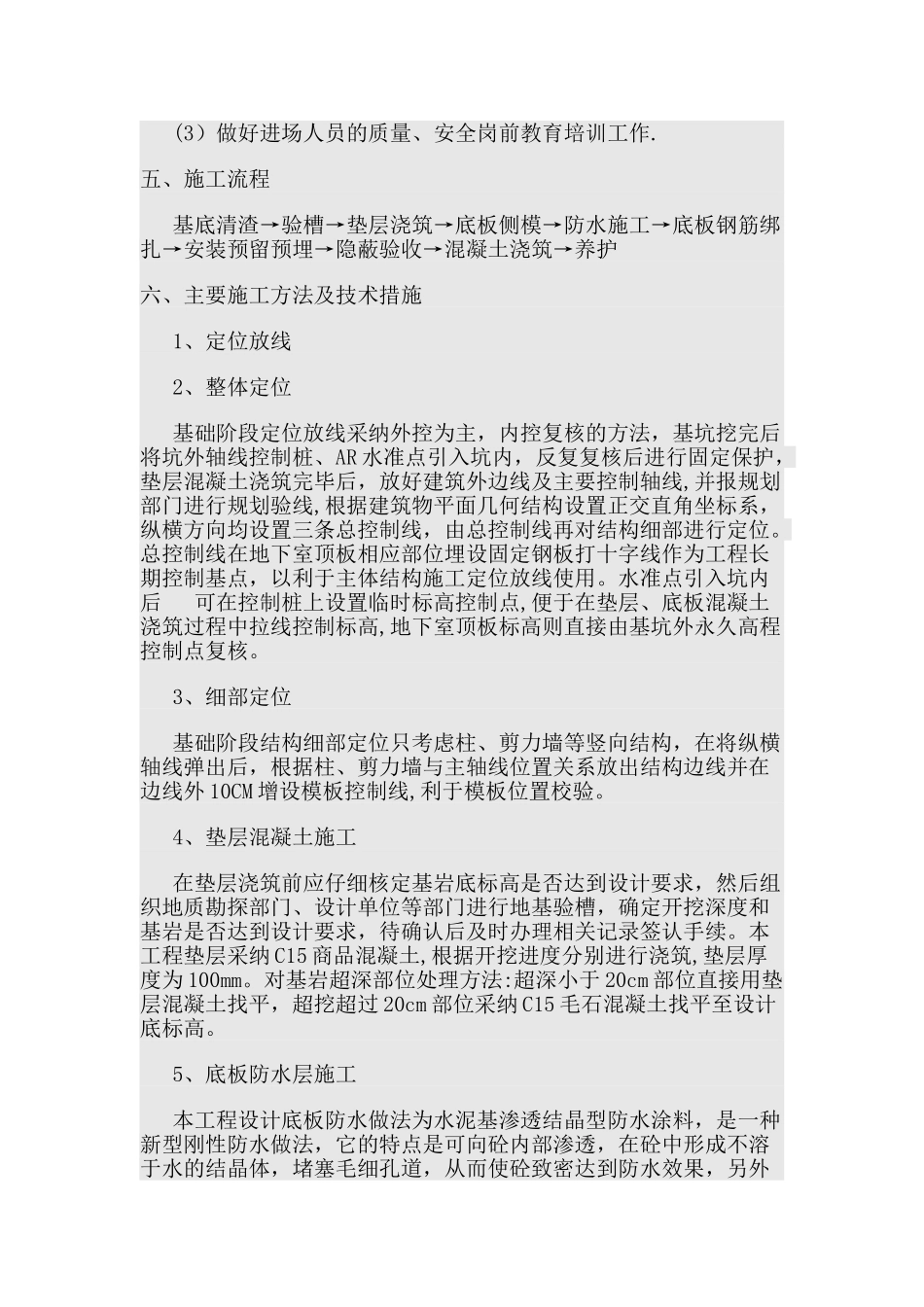

三.主要施工方法1、工艺流程: 基础定位放线标示→基坑开挖→基底清理→验坑→封底、扎钢筋、简体墙身插筋及测温孔套管预埋→钢筋验收→分层浇筑
