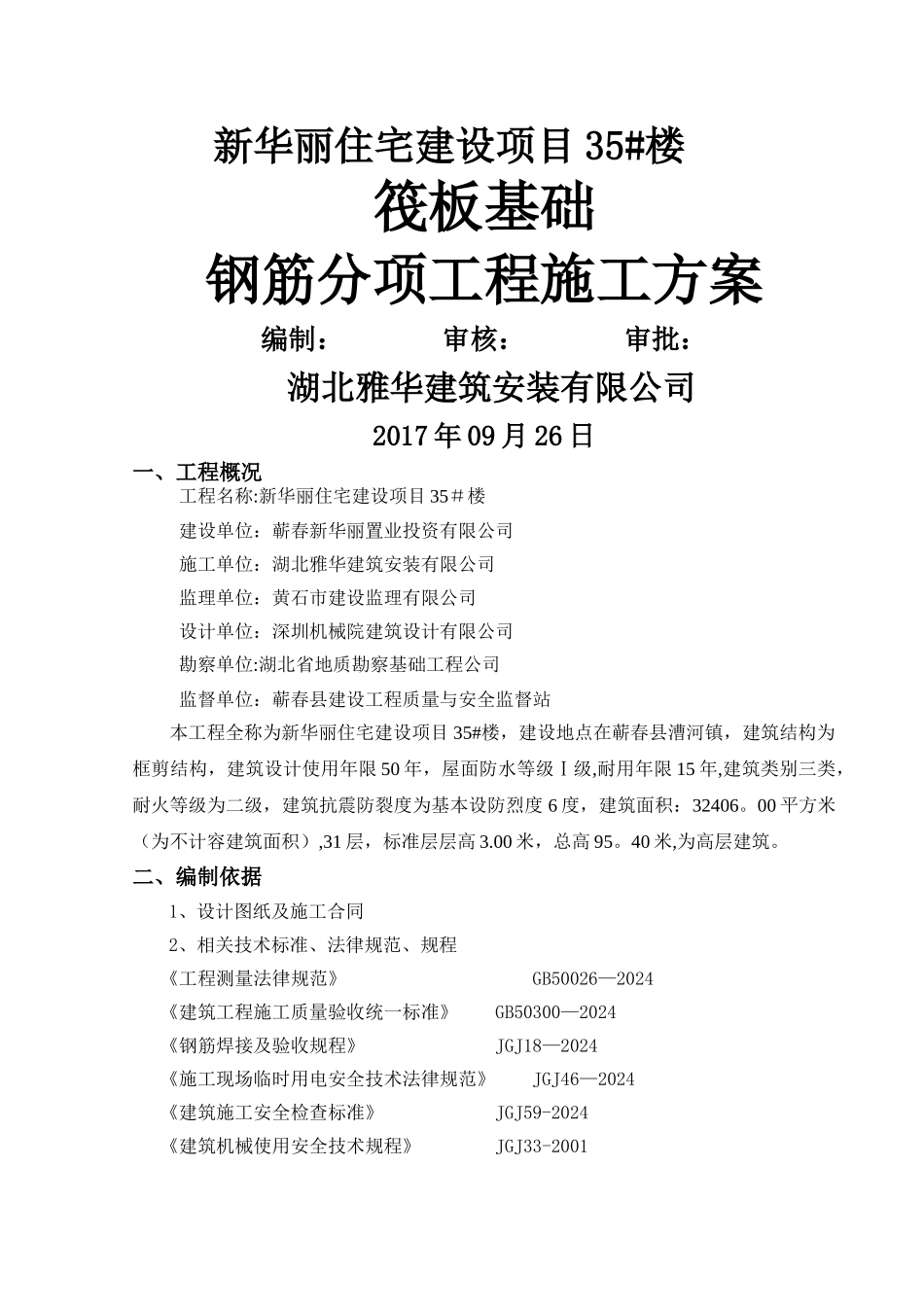

新华丽住宅建设项目 35#楼筏板基础钢筋分项工程施工方案编制: 审核: 审批:湖北雅华建筑安装有限公司2017 年 09 月 26 日一、工程概况工程名称:新华丽住宅建设项目 35#楼建设单位:蕲春新华丽置业投资有限公司施工单位:湖北雅华建筑安装有限公司监理单位:黄石市建设监理有限公司设计单位:深圳机械院建筑设计有限公司勘察单位:湖北省地质勘察基础工程公司监督单位:蕲春县建设工程质量与安全监督站本工程全称为新华丽住宅建设项目 35#楼,建设地点在蕲春县漕河镇,建筑结构为框剪结构,建筑设计使用年限 50 年,屋面防水等级Ⅰ级,耐用年限 15 年,建筑类别三类,耐火等级为二级,建筑抗震防裂度为基本设防烈度 6 度,建筑面积:32406
00 平方米(为不计容建筑面积),31 层,标准层层高 3
00 米,总高 95
40 米,为高层建筑

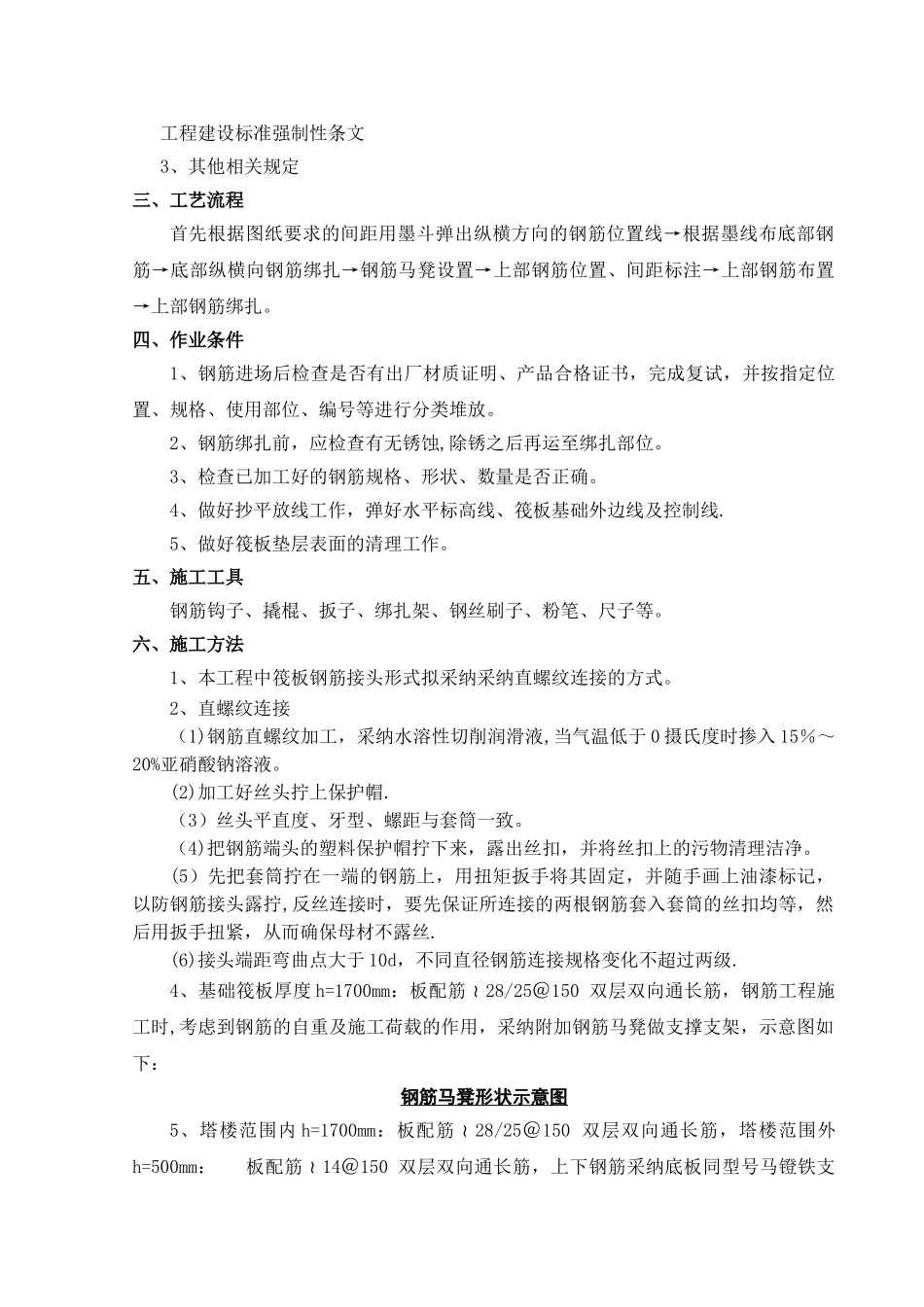

二、编制依据1、设计图纸及施工合同2、相关技术标准、法律规范、规程《工程测量法律规范》 GB50026—2024《建筑工程施工质量验收统一标准》 GB50300—2024《钢筋焊接及验收规程》 JGJ18—2024《施工现场临时用电安全技术法律规范》 JGJ46—2024《建筑施工安全检查标准》 JGJ59-2024《建筑机械使用安全技术规程》 JGJ33-2001工程建设标准强制性条文3、其他相关规定三、工艺流程首先根据图纸要求的间距用墨斗弹出纵横方向的钢筋位置线→根据墨线布底部钢筋→底部纵横向钢筋绑扎→钢筋马凳设置→上部钢筋位置、间距标注→上部钢筋布置→上部钢筋绑扎
四、作业条件1、钢筋进场后检查是否有出厂材质证明、产品合格证书,完成复试,并按指定位置、规格、使用部位、编号等进行分类堆放
2、钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位
3、检查已加工好的钢筋规格、形状、数量是否正确

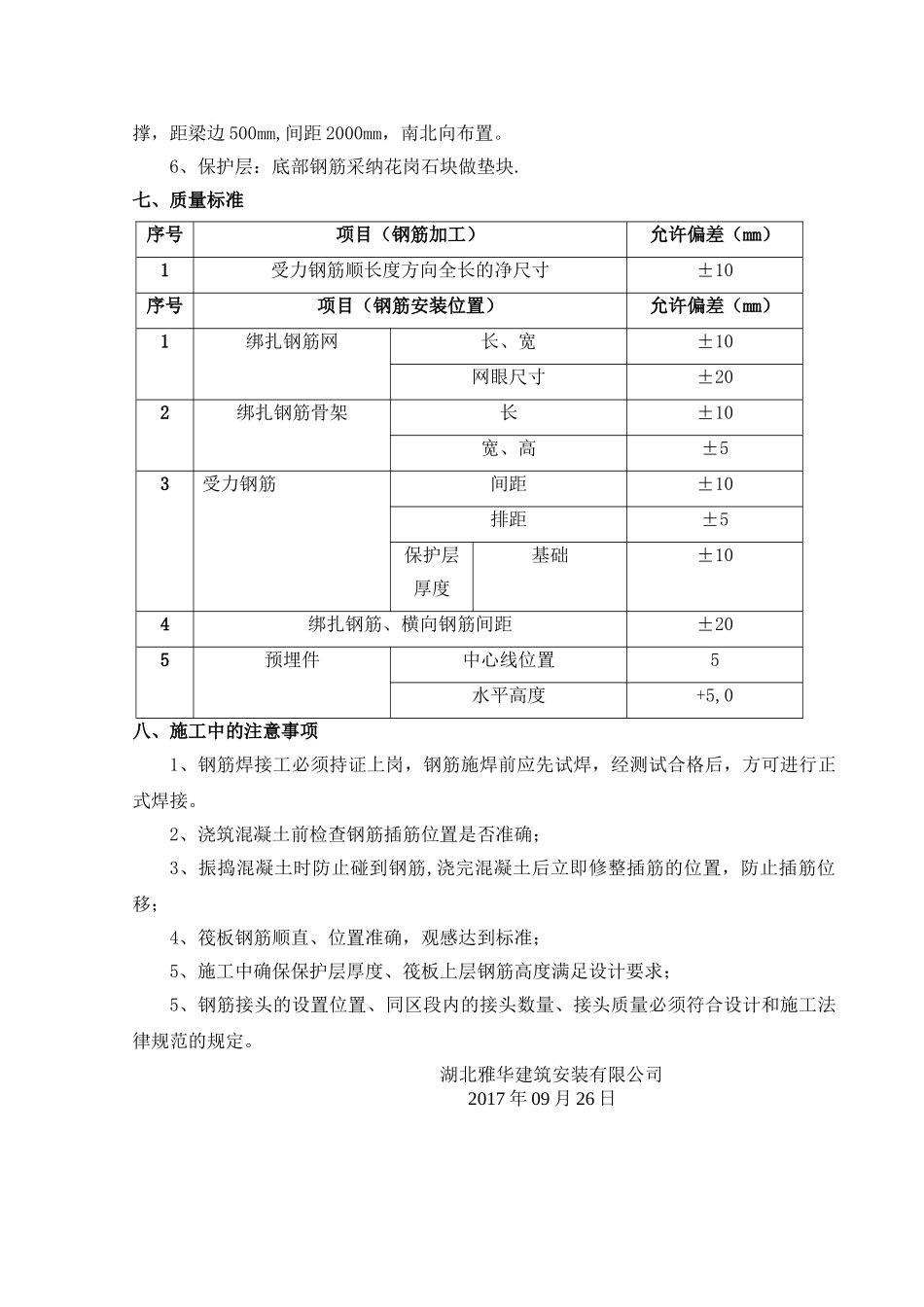

4、做好抄平放线工作,弹好水平标高线、筏板基础外边
