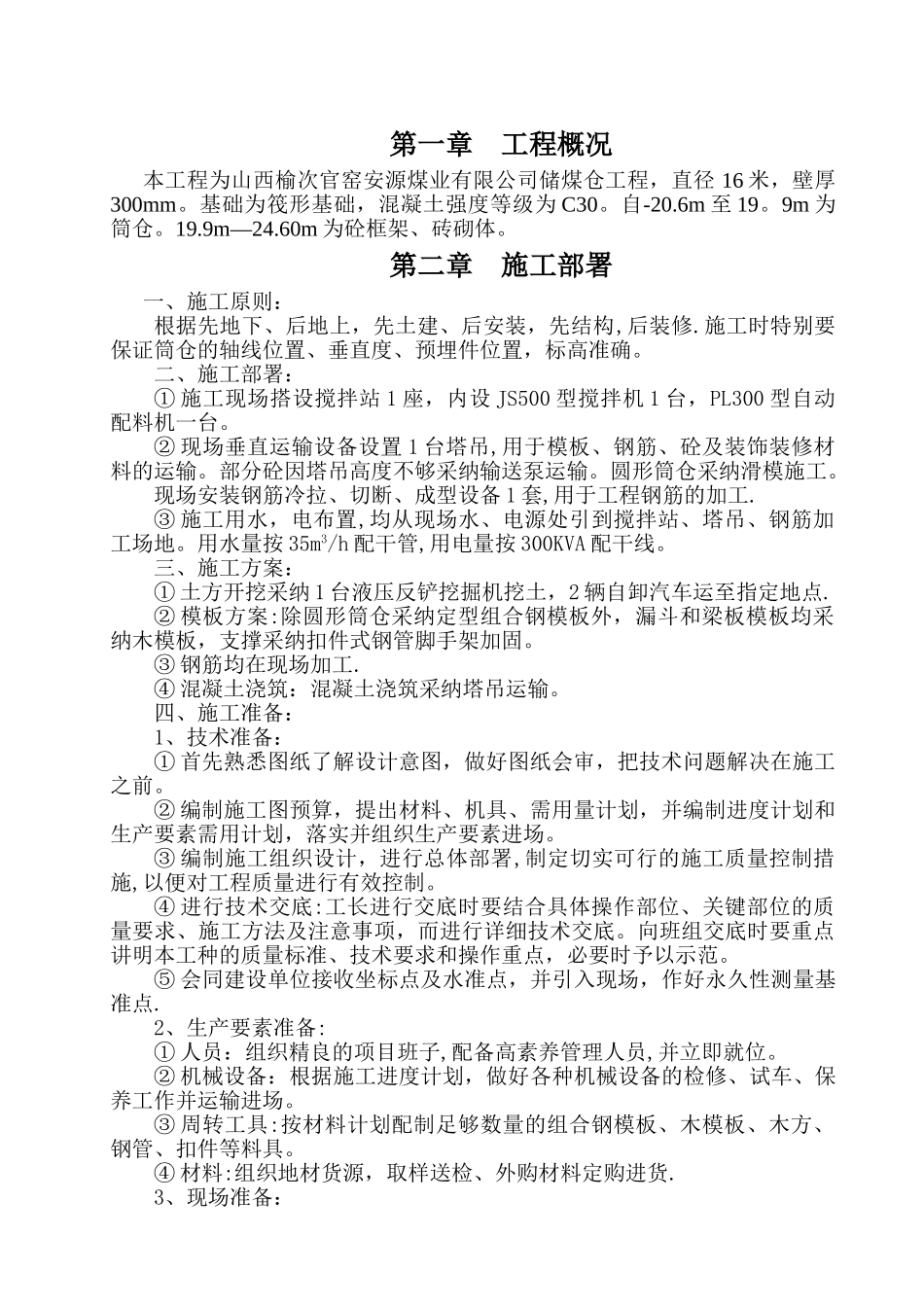

第一章 工程概况本工程为山西榆次官窑安源煤业有限公司储煤仓工程,直径 16 米,壁厚300mm
基础为筏形基础,混凝土强度等级为 C30
6m 至 19
9m 为筒仓
60m 为砼框架、砖砌体
第二章 施工部署一、施工原则:根据先地下、后地上,先土建、后安装,先结构,后装修
施工时特别要保证筒仓的轴线位置、垂直度、预埋件位置,标高准确
二、施工部署:① 施工现场搭设搅拌站 1 座,内设 JS500 型搅拌机 1 台,PL300 型自动配料机一台
② 现场垂直运输设备设置 1 台塔吊,用于模板、钢筋、砼及装饰装修材料的运输
部分砼因塔吊高度不够采纳输送泵运输
圆形筒仓采纳滑模施工
现场安装钢筋冷拉、切断、成型设备 1 套,用于工程钢筋的加工
③ 施工用水,电布置,均从现场水、电源处引到搅拌站、塔吊、钢筋加工场地
用水量按 35m3/h 配干管,用电量按 300KVA 配干线
三、施工方案:① 土方开挖采纳 1 台液压反铲挖掘机挖土,2 辆自卸汽车运至指定地点
② 模板方案:除圆形筒仓采纳定型组合钢模板外,漏斗和梁板模板均采纳木模板,支撑采纳扣件式钢管脚手架加固
③ 钢筋均在现场加工
④ 混凝土浇筑:混凝土浇筑采纳塔吊运输
四、施工准备:1、技术准备:① 首先熟悉图纸了解设计意图,做好图纸会审,把技术问题解决在施工之前
② 编制施工图预算,提出材料、机具、需用量计划,并编制进度计划和生产要素需用计划,落实并组织生产要素进场
③ 编制施工组织设计,进行总体部署,制定切实可行的施工质量控制措施,以便对工程质量进行有效控制
④ 进行技术交底:工长进行交底时要结合具体操作部位、关键部位的质量要求、施工方法及注意事项,而进行详细技术交底
向班组交底时要重点讲明本工种的质量标准、技术要求和操作重点,必要时予以示范
⑤ 会同建设单位接收坐标点及水准点,并引入现场
