管线保护专项施工方案

管线保护专项施工方案_第1页
1/6
管线保护专项施工方案_第2页
2/6
管线保护专项施工方案_第3页
3/6

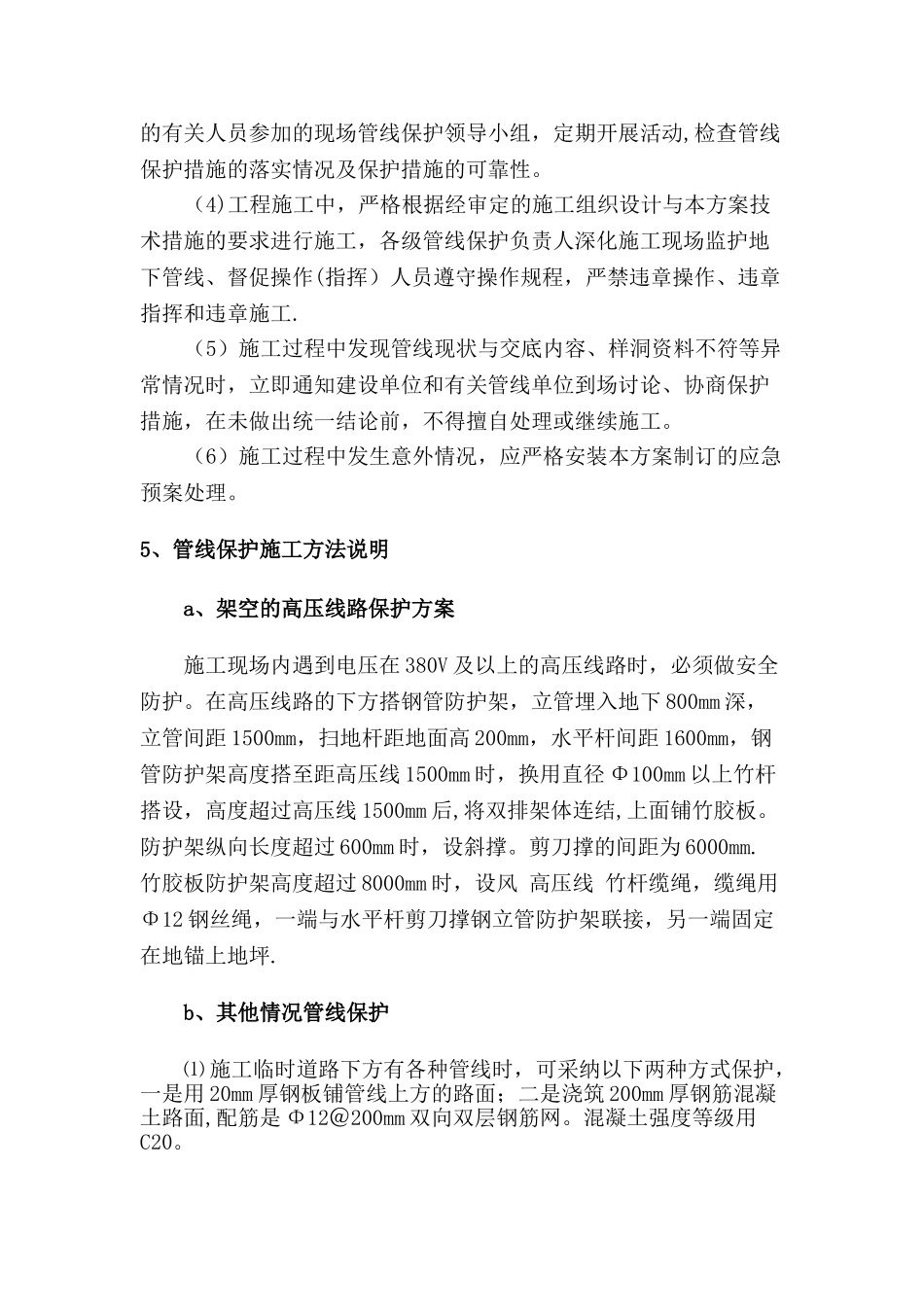

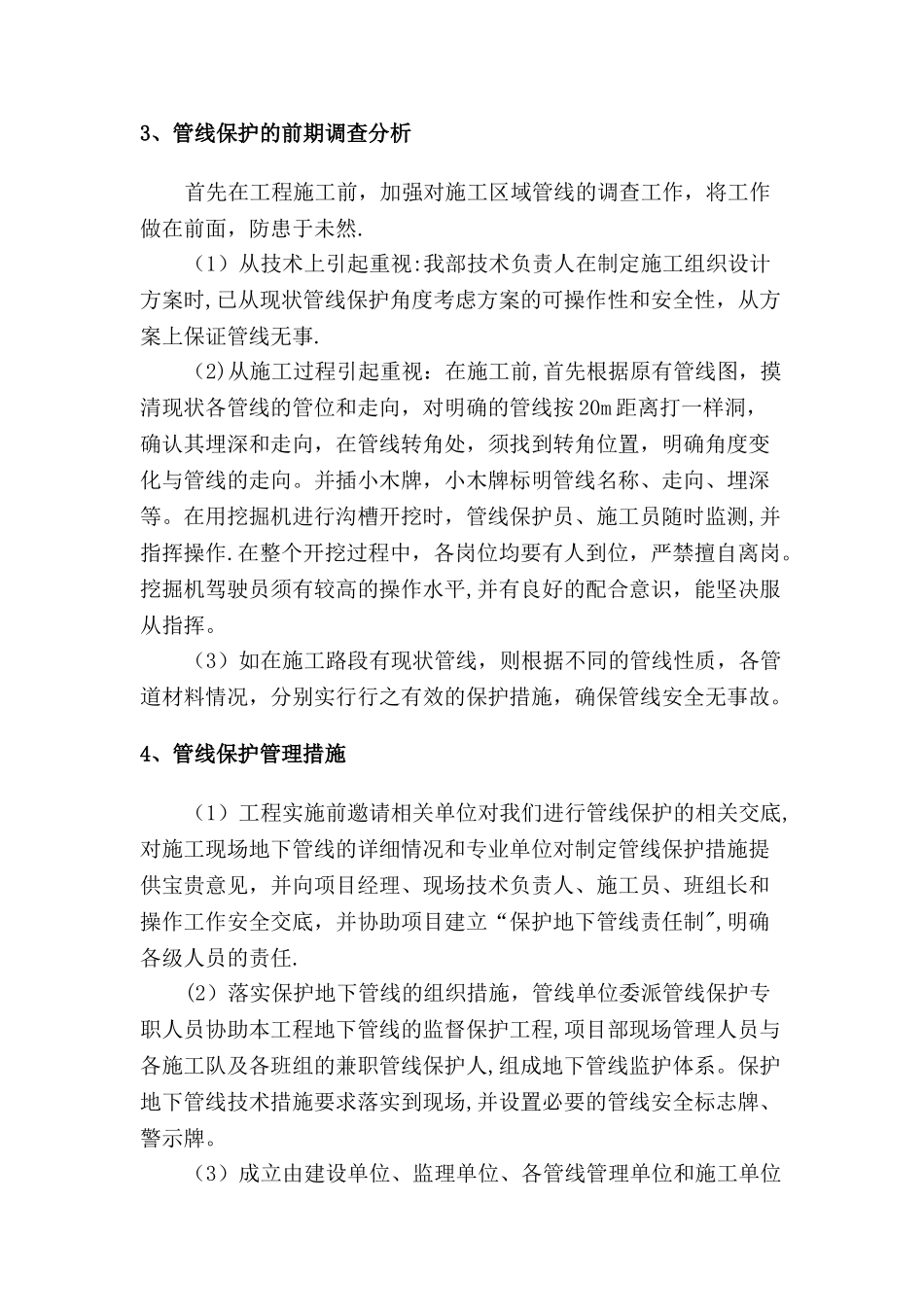

管线保护方案一、工程概况本工程为卢浦大桥浦西广场观光设施改造工程。改造工程地下管线众多,但基本成系统,与原有管线图基本相呼应。沿线分布着给水、雨污水、电力、电讯等,分布错综复杂.二、管线保护方案本工程处于卢浦大桥浦西广场内,原来的地下管线复杂,且物探资料距今已经有一段时间 ,实际情况发生了改变;施工时只能边挖边看。为使本工程早日竣工和保证施工质量,从安全角度考虑,如有管线,则按本方案进行保护。1、管线保护目标工程施工全过程中应无地下管线责任事故。2、管线保护组织机构组 长:张火良 副组长:何 云成 员:张永明、蒋焰、谢农民、陶亚军、陈武3、管线保护的前期调查分析首先在工程施工前,加强对施工区域管线的调查工作,将工作做在前面,防患于未然.(1)从技术上引起重视:我部技术负责人在制定施工组织设计方案时,已从现状管线保护角度考虑方案的可操作性和安全性,从方案上保证管线无事.(2)从施工过程引起重视:在施工前,首先根据原有管线图,摸清现状各管线的管位和走向,对明确的管线按 20m 距离打一样洞,确认其埋深和走向,在管线转角处,须找到转角位置,明确角度变化与管线的走向。并插小木牌,小木牌标明管线名称、走向、埋深等。在用挖掘机进行沟槽开挖时,管线保护员、施工员随时监测,并指挥操作.在整个开挖过程中,各岗位均要有人到位,严禁擅自离岗。挖掘机驾驶员须有较高的操作水平,并有良好的配合意识,能坚决服从指挥。(3)如在施工路段有现状管线,则根据不同的管线性质,各管道材料情况,分别实行行之有效的保护措施,确保管线安全无事故。4、管线保护管理措施(1)工程实施前邀请相关单位对我们进行管线保护的相关交底,对施工现场地下管线的详细情况和专业单位对制定管线保护措施提供宝贵意见,并向项目经理、现场技术负责人、施工员、班组长和操作工作安全交底,并协助项目建立“保护地下管线责任制",明确各级人员的责任.(2)落实保护地下管线的组织措施,管线单位委派管线保护专职人员协助本工程地下管线的监督保护工程,项目部现场管理人员与各施工队及各班组的兼职管线保护人,组成地下管线监护体系。保护地下管线技术措施要求落实到现场,并设置必要的管线安全标志牌、警示牌。(3)成立由建设单位、监理单位、各管线管理单位和施工单位的有关人员参加的现场管线保护领导小组,定期开展活动,检查管线保护措施的落实情况及保护措施的可靠性。(4)工程施工中,严格根据经审定的施工组织设计...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

管线保护专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
