渝能·中央大道一期室外综合管网及生化池工程技术部分目录1

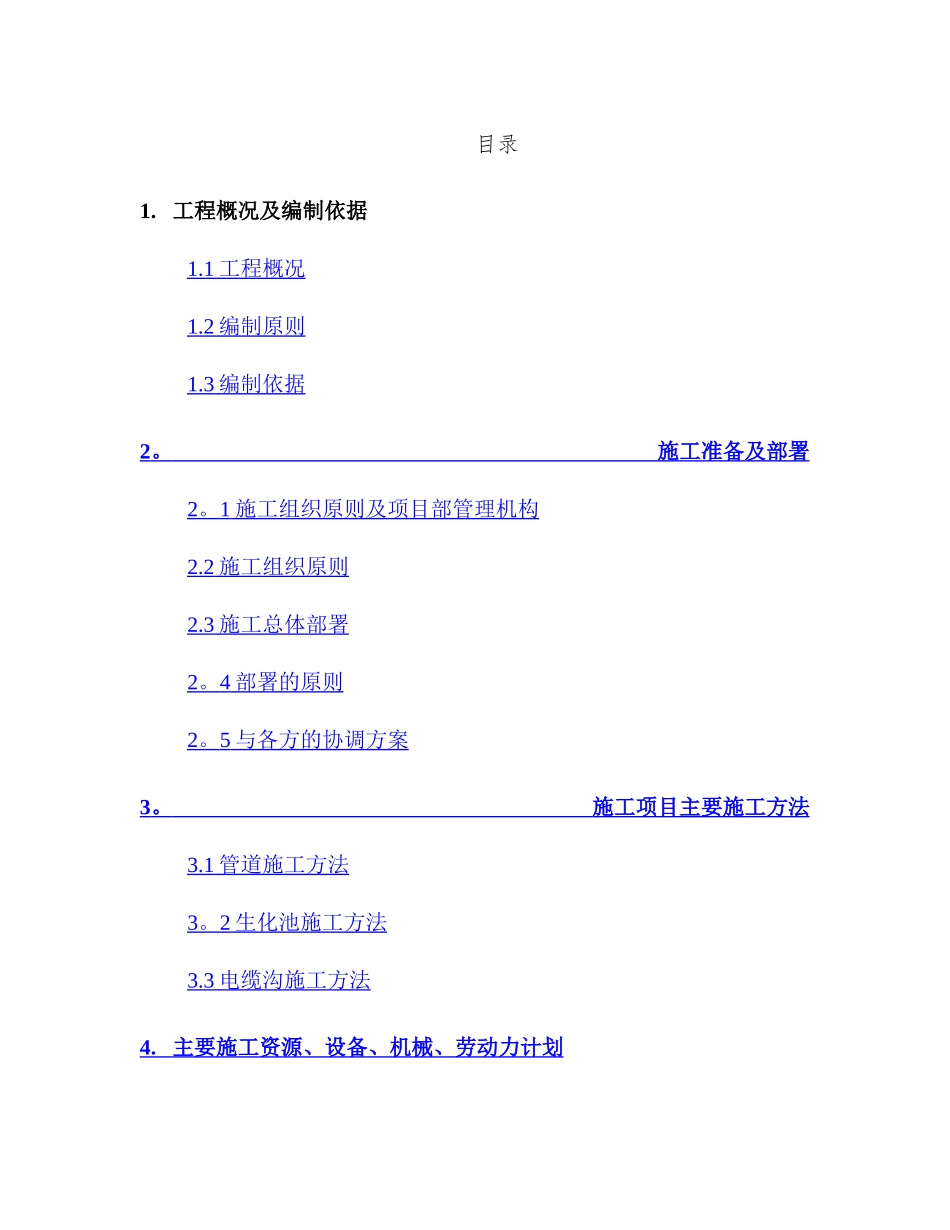

工程概况及编制依据1
1 工程概况 1
2 编制原则 1
3 编制依据 2
施工准备及部署 2
1 施工组织原则及项目部管理机构 2
2 施工组织原则 2
3 施工总体部署 2
4 部署的原则 2
5 与各方的协调方案 3
施工项目主要施工方法 3
1 管道施工方法 3
2 生化池施工方法 3
3 电缆沟施工方法 4

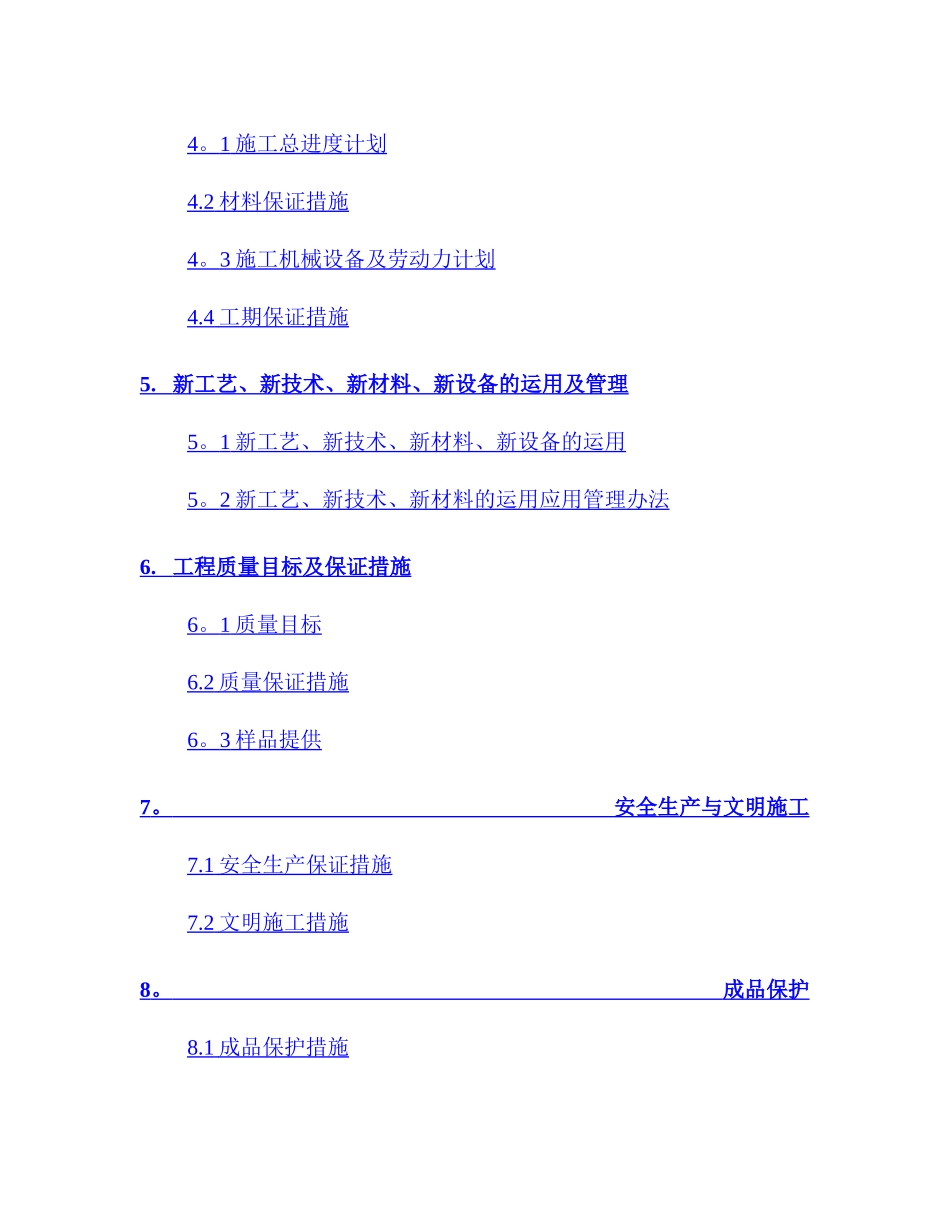

主要施工资源、设备、机械、劳动力计划 4
1 施工总进度计划 4
2 材料保证措施 4
3 施工机械设备及劳动力计划 4
4 工期保证措施 5
新工艺、新技术、新材料、新设备的运用及管理 5
1 新工艺、新技术、新材料、新设备的运用 5
2 新工艺、新技术、新材料的运用应用管理办法 6
工程质量目标及保证措施 6
1 质量目标 6
2 质量保证措施 6
3 样品提供 7
安全生产与文明施工 7
1 安全生产保证措施 7
2 文明施工措施 8
成品保护 8
1 成品保护措施 8
2 交工验收 9
售后质量保证及服务承诺 9
1 与招标人协调管理措施 9
2 质量、安全及售后服务方面 : 1
工程概况及编制依据1
1工程概况1
工程名称渝能·中央大道一期室外综合管网及生化池工程(以下简称“本工程”)1
工程地点江津区滨江新城南北大道1
工作内容包括但不限于本工程的1、室外雨水管网;2、室外污水、废水管网及 2#生化池;3、室外电缆沟;4、为保证完成室外管网及生化池工程而必须实施的其他作业或辅助作业(工序)等工作
5、设计变更、技术洽商、现场签证及招标人根据现场实际情况需要新增的(包括设计遗漏、使用功能完善)等全部工作内容
工程地质概况:通过场外了解,本工程范围有部份为回填土,其余
