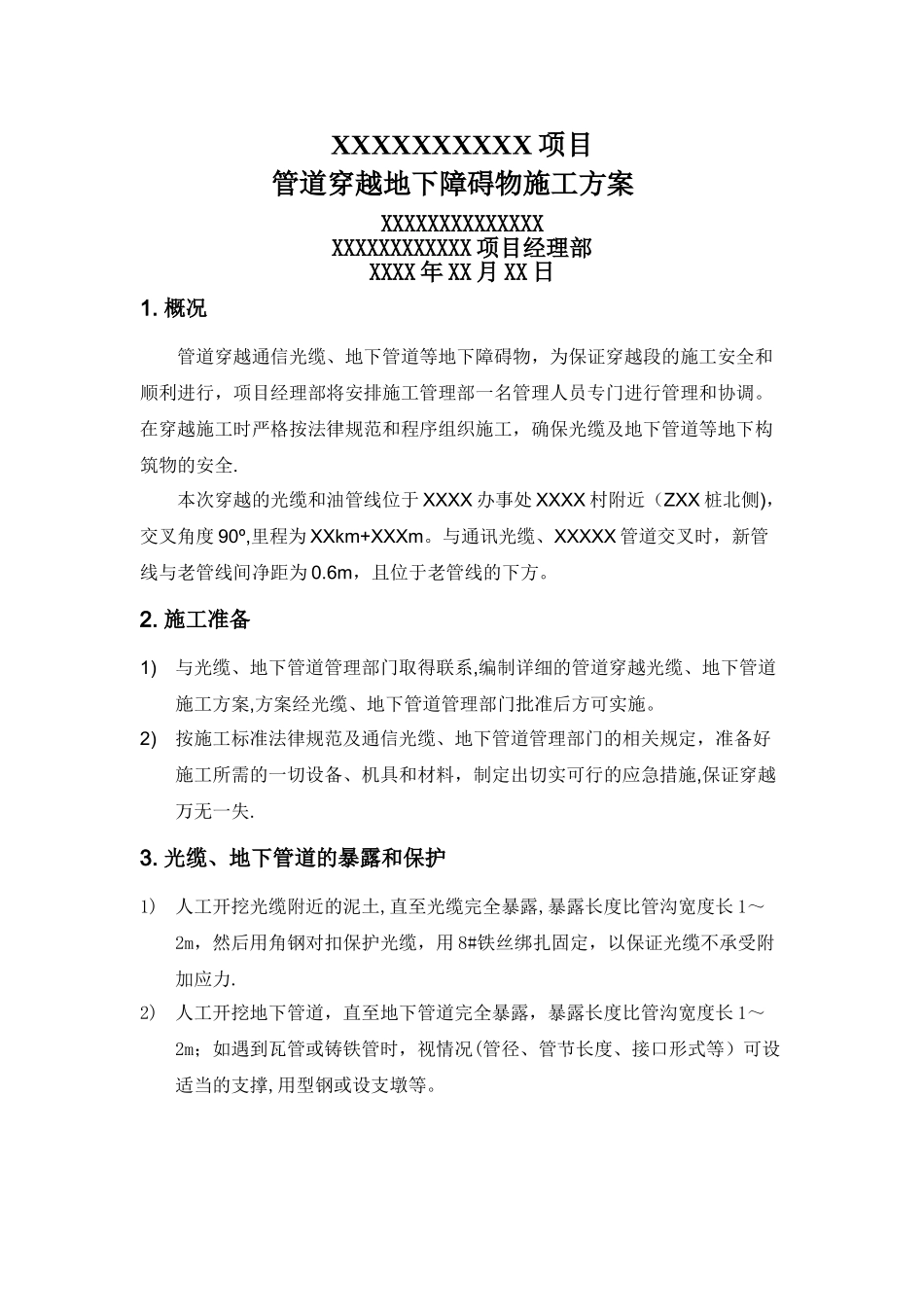

XXXXXXXXXX 项目管道穿越地下障碍物施工方案XXXXXXXXXXXXXXXXXXXXXXXXXX 项目经理部XXXX 年 XX 月 XX 日1
概况管道穿越通信光缆、地下管道等地下障碍物,为保证穿越段的施工安全和顺利进行,项目经理部将安排施工管理部一名管理人员专门进行管理和协调
在穿越施工时严格按法律规范和程序组织施工,确保光缆及地下管道等地下构筑物的安全
本次穿越的光缆和油管线位于 XXXX 办事处 XXXX 村附近(ZXX 桩北侧),交叉角度 90º,里程为 XXkm+XXXm
与通讯光缆、XXXXX 管道交叉时,新管线与老管线间净距为 0
6m,且位于老管线的下方
施工准备1)与光缆、地下管道管理部门取得联系,编制详细的管道穿越光缆、地下管道施工方案,方案经光缆、地下管道管理部门批准后方可实施
2)按施工标准法律规范及通信光缆、地下管道管理部门的相关规定,准备好施工所需的一切设备、机具和材料,制定出切实可行的应急措施,保证穿越万无一失

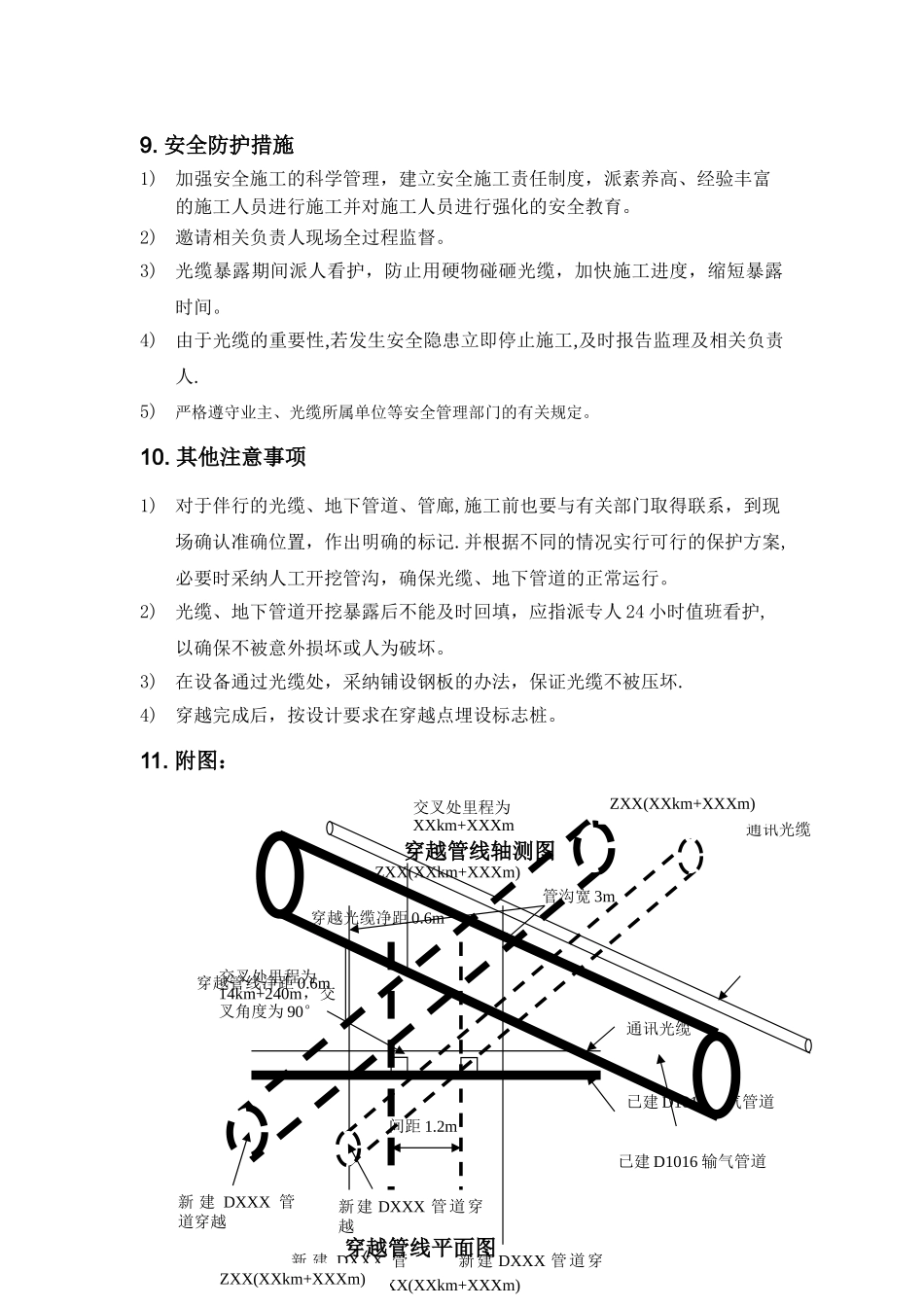

光缆、地下管道的暴露和保护1)人工开挖光缆附近的泥土,直至光缆完全暴露,暴露长度比管沟宽度长 1~2m,然后用角钢对扣保护光缆,用 8#铁丝绑扎固定,以保证光缆不承受附加应力
2)人工开挖地下管道,直至地下管道完全暴露,暴露长度比管沟宽度长 1~2m;如遇到瓦管或铸铁管时,视情况(管径、管节长度、接口形式等)可设适当的支撑,用型钢或设支墩等
管沟开挖1)为避开光缆、地下管道遭到破坏,与之交叉处的管沟开挖工作不宜提前太早,应与穿越同步施工
穿越段管沟开挖时如遇石方,应采纳静态爆破和机械液压镐相结合同时配合人工开凿的方法进行开挖,开挖后假如和穿越时间间隔长,应先用土方回填
2)穿越点两侧 5m 范围内管沟应采纳人工开挖,并有专职 HSE 人员和地下构筑物管理人员在场进行监督指导
穿越段管道的预制在主体管道组
