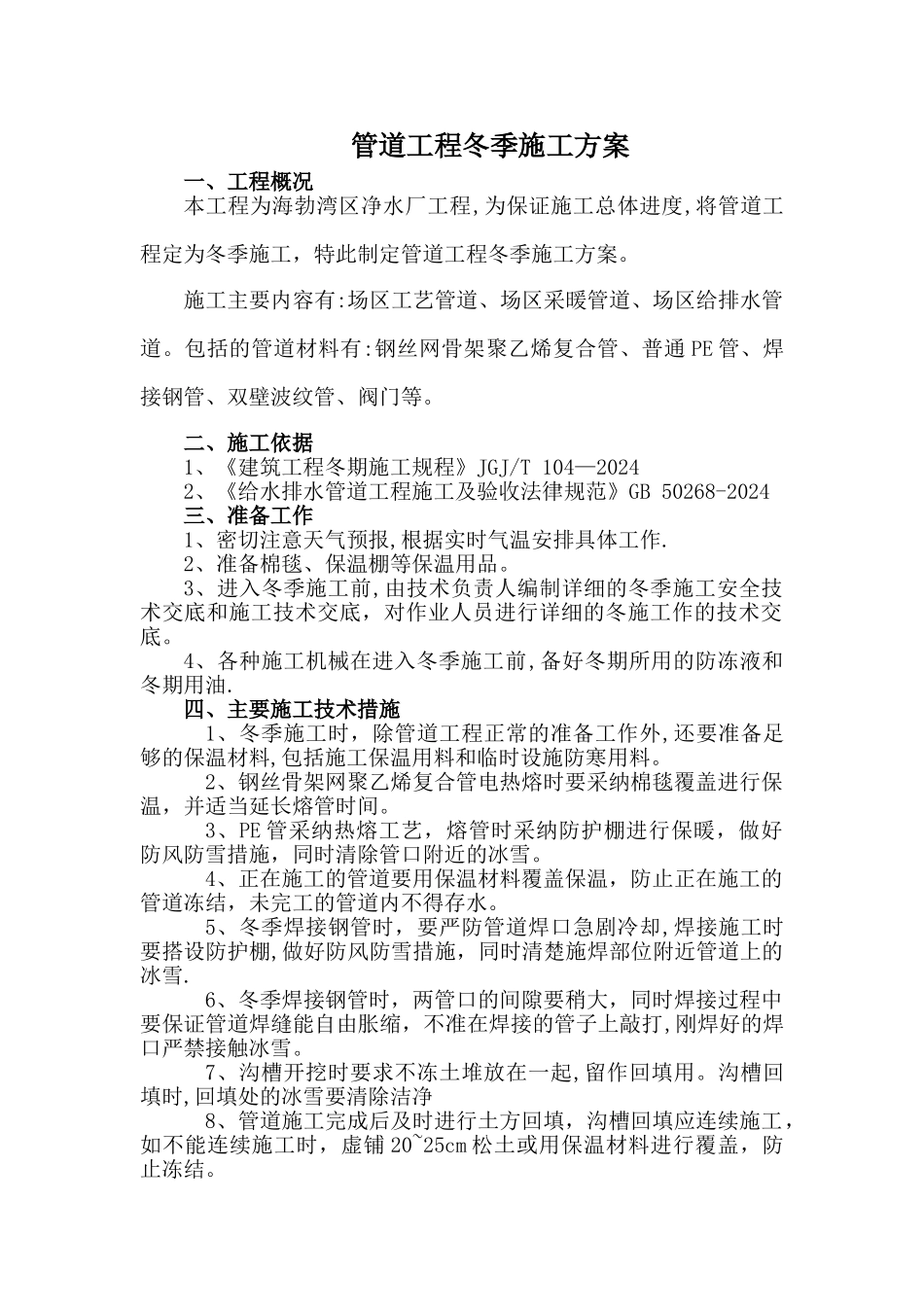

管道工程冬季施工方案一、工程概况本工程为海勃湾区净水厂工程,为保证施工总体进度,将管道工程定为冬季施工,特此制定管道工程冬季施工方案
施工主要内容有:场区工艺管道、场区采暖管道、场区给排水管道
包括的管道材料有:钢丝网骨架聚乙烯复合管、普通 PE 管、焊接钢管、双壁波纹管、阀门等
二、施工依据1、《建筑工程冬期施工规程》JGJ/T 104—20242、《给水排水管道工程施工及验收法律规范》GB 50268-2024三、准备工作1、密切注意天气预报,根据实时气温安排具体工作
2、准备棉毯、保温棚等保温用品
3、进入冬季施工前,由技术负责人编制详细的冬季施工安全技术交底和施工技术交底,对作业人员进行详细的冬施工作的技术交底
4、各种施工机械在进入冬季施工前,备好冬期所用的防冻液和冬期用油
四、主要施工技术措施1、冬季施工时,除管道工程正常的准备工作外,还要准备足够的保温材料,包括施工保温用料和临时设施防寒用料
2、钢丝骨架网聚乙烯复合管电热熔时要采纳棉毯覆盖进行保温,并适当延长熔管时间
3、PE 管采纳热熔工艺,熔管时采纳防护棚进行保暖,做好防风防雪措施,同时清除管口附近的冰雪
4、正在施工的管道要用保温材料覆盖保温,防止正在施工的管道冻结,未完工的管道内不得存水
5、冬季焊接钢管时,要严防管道焊口急剧冷却,焊接施工时要搭设防护棚,做好防风防雪措施,同时清楚施焊部位附近管道上的冰雪
6、冬季焊接钢管时,两管口的间隙要稍大,同时焊接过程中要保证管道焊缝能自由胀缩,不准在焊接的管子上敲打,刚焊好的焊口严禁接触冰雪
7、沟槽开挖时要求不冻土堆放在一起,留作回填用
沟槽回填时,回填处的冰雪要清除洁净8、管道施工完成后及时进行土方回填,沟槽回填应连续施工,如不能连续施工时,虚铺 20~25cm 松土或用保温材料进行覆盖,防止冻结

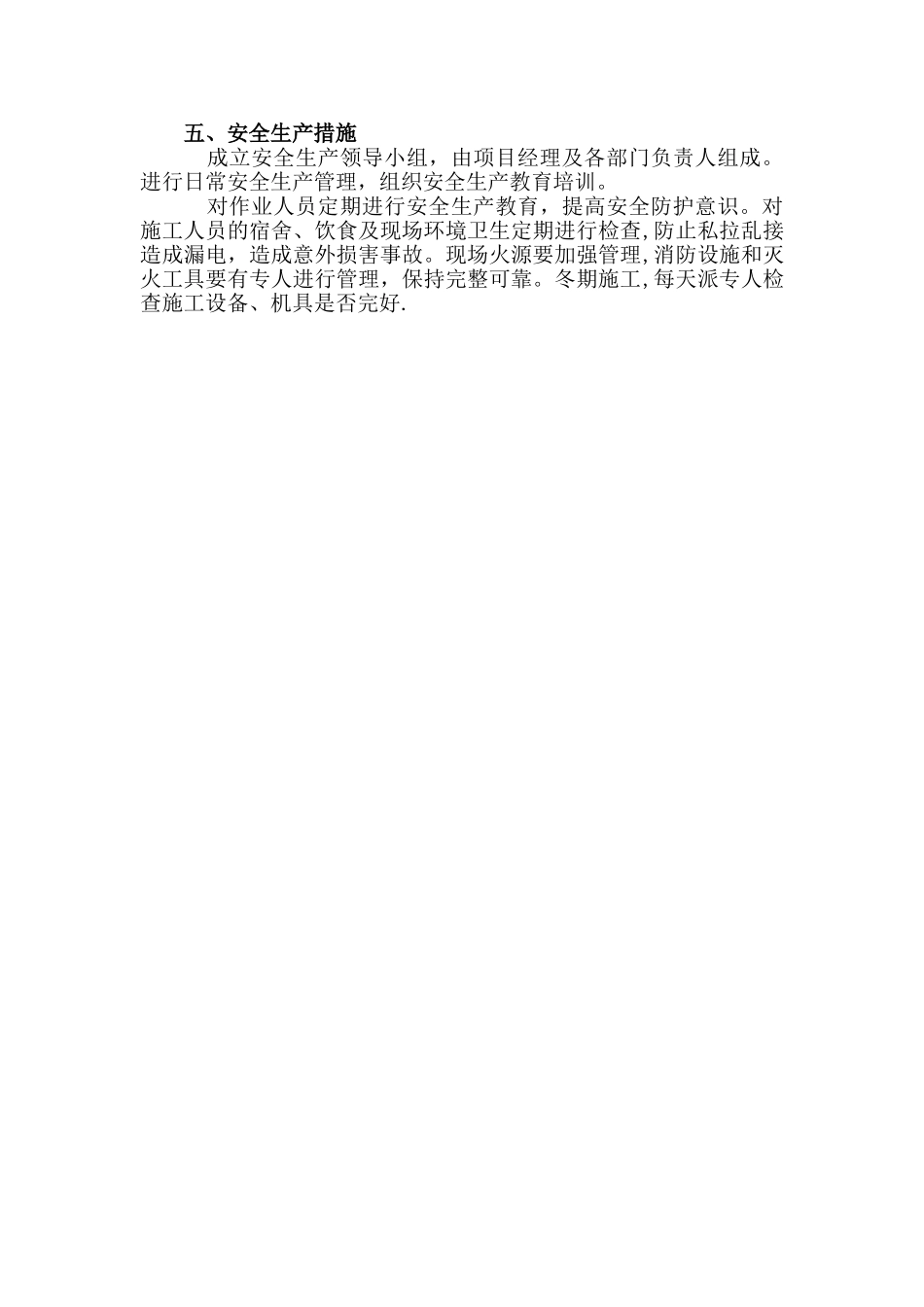

五、安全生产措施 成立安全生产领导小组,由项目经理及各部门
