管道拆除焊接安装施工方案(一)施工工艺流程施工准备-——搭建脚手架——-管道拆除--—吊装准备工作—-—管道焊接施工---检查合格除——-拆除脚手架—-—竣工验收(二)分步施工工艺脚手架搭设、拆除及技术要求1
脚手架搭设工序施工准备——立立杆——装扫地杆-—检查整理——一层横杆-—检查整改--二层横杆-—顺序搭设至合适高度-—搭设拦腰杆--脚手架跳板铺设固定--四周加固—-检查合格投入使用
脚手架拆除工序施工准备——跳板拆除——拆除横杆——拆除立杆-—拆除斜撑——拆除横杆——拆除立杆-—拆除斜撑-—按顺序逐层拆除——材料归整

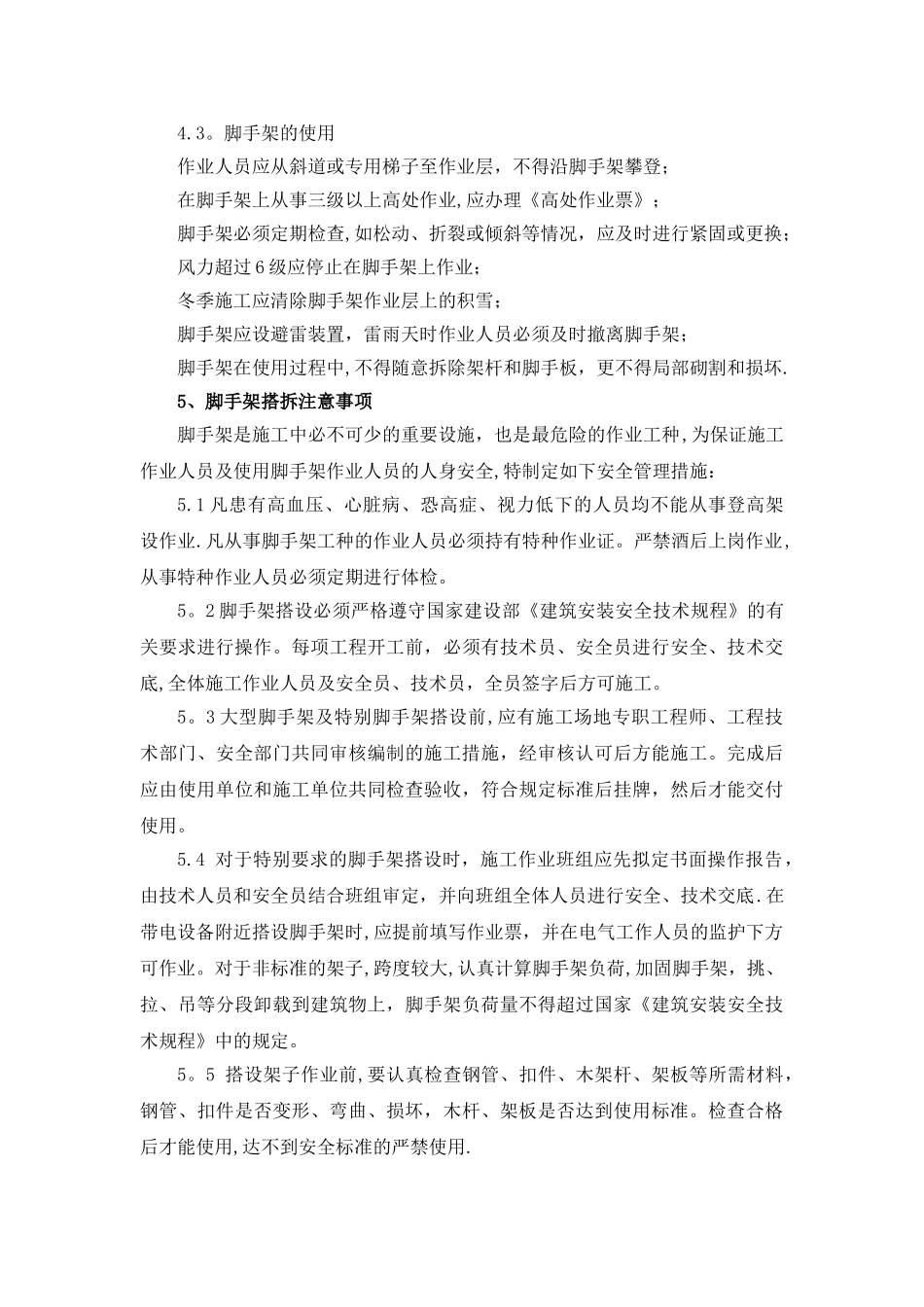

脚手架搭设、拆除施工方法3
1 脚手架的基础要夯实、平整,铺设垫木,再在垫木中心根据尺寸弹立杆位置线所有架子管刷成红白相间(400mm×400mm)的颜色,放置钢管底座架子立杆和地面之间垫 200mm×200mm、厚 8~10mm 的胶皮垫
立杆应垂直稳放在底座和垫木上,立杆、大横杆的接头应相互错开,并且同步内相隔两立杆的接头,高度方向应错开,距离不宜小于 500mm,各接头的中心至主结点的距离不得大于步距的 1/3
作业层脚手板铺满、铺稳;工作面的外侧,设 1
2 米高的栏杆,并在其下部加设 18cm 高的护板
架体上的扣件螺丝必须拧紧,严禁用其他材料绑扎,更不能钢木混搭
2 搭设第一步脚手架时,应每隔 5 跨设置一根抛撑,直至连墙件设置可靠后方可拆除,在搭设完一步架后,立即按方案要求设置连墙件,连墙件可按二步三跨或三步三跨,成“矩形”或“梅花形”进行设置,脚手架应配合施工进度搭设,一次搭设高度不得超过相邻连墙件以上两步,且高出操作层 1
2 米或一步架
3 脚手架必须设置纵横向扫地杆
扫地杆应采纳直角扣件固定在距底座不大于 200mm 处的立杆上
横向扫地杆位于纵向扫地杆上部与立杆交接处,当立杆基础不在同一标高上时必需将高处的纵
