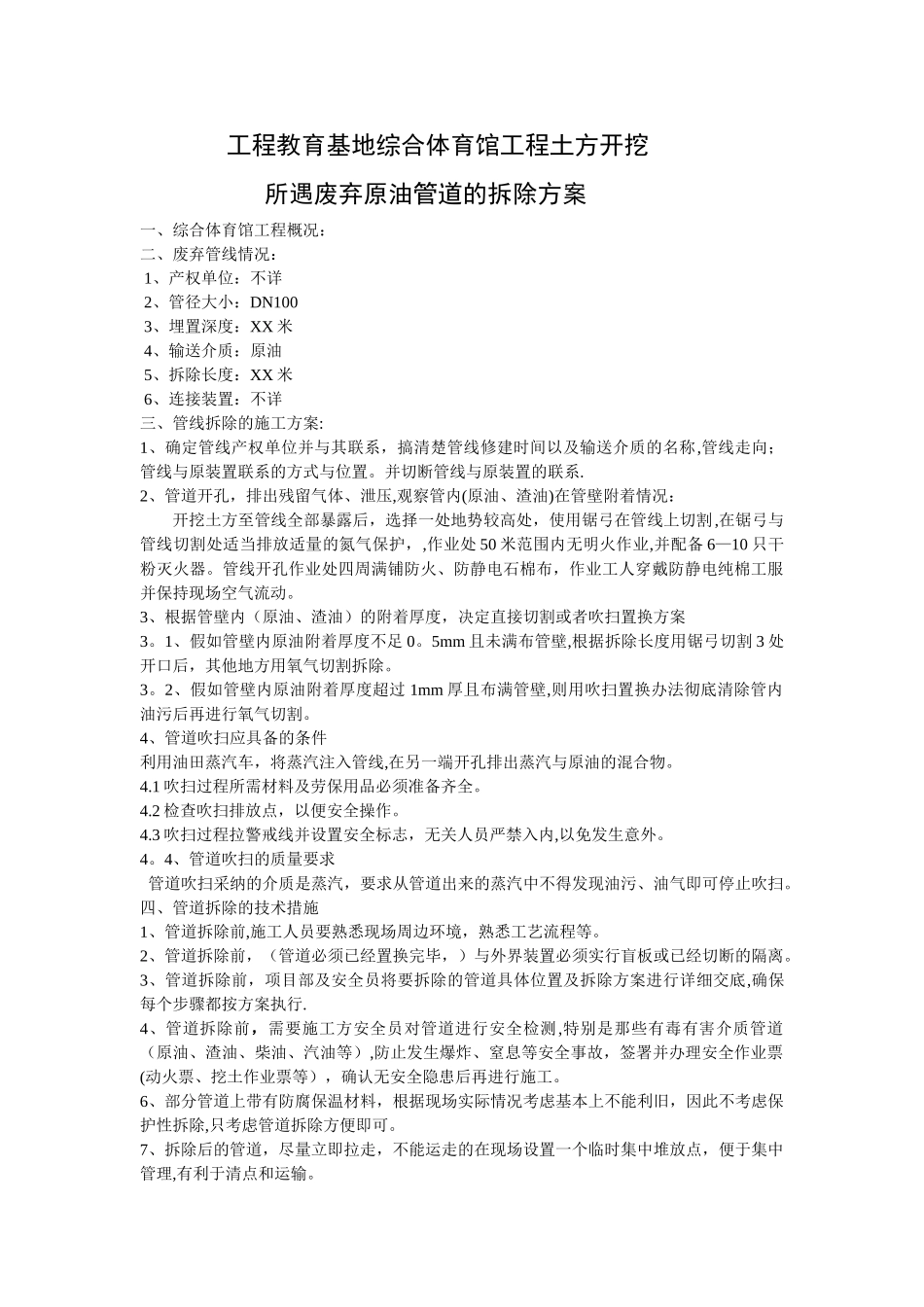

工程教育基地综合体育馆工程土方开挖所遇废弃原油管道的拆除方案一、综合体育馆工程概况:二、废弃管线情况: 1、产权单位:不详 2、管径大小:DN100 3、埋置深度:XX 米 4、输送介质:原油 5、拆除长度:XX 米 6、连接装置:不详三、管线拆除的施工方案:1、确定管线产权单位并与其联系,搞清楚管线修建时间以及输送介质的名称,管线走向;管线与原装置联系的方式与位置
并切断管线与原装置的联系
2、管道开孔,排出残留气体、泄压,观察管内(原油、渣油)在管壁附着情况:开挖土方至管线全部暴露后,选择一处地势较高处,使用锯弓在管线上切割,在锯弓与管线切割处适当排放适量的氮气保护,,作业处 50 米范围内无明火作业,并配备 6—10 只干粉灭火器
管线开孔作业处四周满铺防火、防静电石棉布,作业工人穿戴防静电纯棉工服并保持现场空气流动
3、根据管壁内(原油、渣油)的附着厚度,决定直接切割或者吹扫置换方案3
1、假如管壁内原油附着厚度不足 0
5mm 且未满布管壁,根据拆除长度用锯弓切割 3 处开口后,其他地方用氧气切割拆除
2、假如管壁内原油附着厚度超过 1mm 厚且布满管壁,则用吹扫置换办法彻底清除管内油污后再进行氧气切割
4、管道吹扫应具备的条件利用油田蒸汽车,将蒸汽注入管线,在另一端开孔排出蒸汽与原油的混合物
1 吹扫过程所需材料及劳保用品必须准备齐全
2 检查吹扫排放点,以便安全操作
3 吹扫过程拉警戒线并设置安全标志,无关人员严禁入内,以免发生意外
4、管道吹扫的质量要求 管道吹扫采纳的介质是蒸汽,要求从管道出来的蒸汽中不得发现油污、油气即可停止吹扫

四、管道拆除的技术措施1、管道拆除前,施工人员要熟悉现场周边环境,熟悉工艺流程等
2、管道拆除前,(管道必须已经置换完毕,)与外界装置必须实行盲板或已经切断的隔离
3、管道拆除前,项目部及安全员将要拆除的管道
