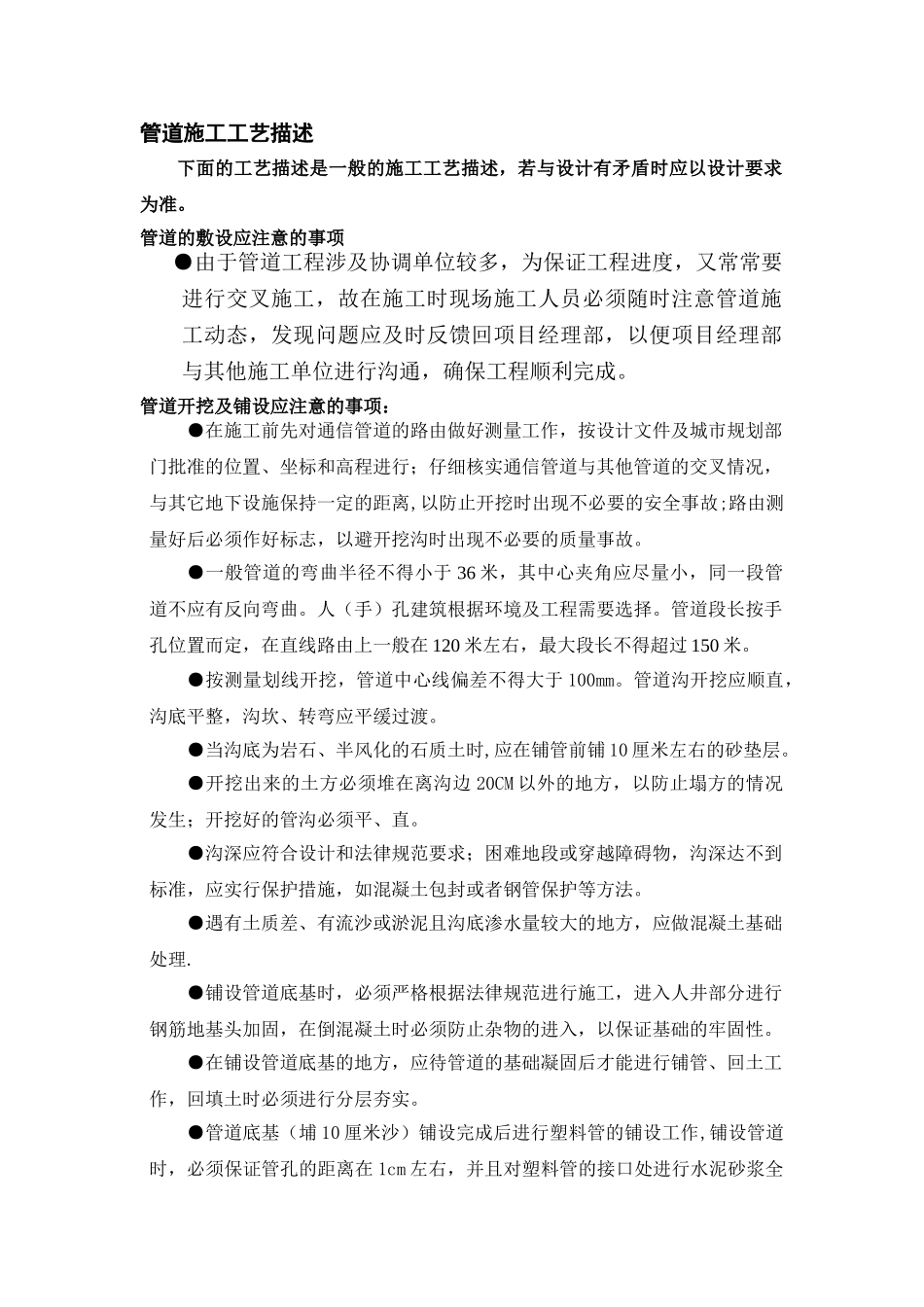

管道施工工艺描述下面的工艺描述是一般的施工工艺描述,若与设计有矛盾时应以设计要求为准
管道的敷设应注意的事项●由于管道工程涉及协调单位较多,为保证工程进度,又常常要进行交叉施工,故在施工时现场施工人员必须随时注意管道施工动态,发现问题应及时反馈回项目经理部,以便项目经理部与其他施工单位进行沟通,确保工程顺利完成
管道开挖及铺设应注意的事项:●在施工前先对通信管道的路由做好测量工作,按设计文件及城市规划部门批准的位置、坐标和高程进行;仔细核实通信管道与其他管道的交叉情况,与其它地下设施保持一定的距离,以防止开挖时出现不必要的安全事故;路由测量好后必须作好标志,以避开挖沟时出现不必要的质量事故
●一般管道的弯曲半径不得小于 36 米,其中心夹角应尽量小,同一段管道不应有反向弯曲
人(手)孔建筑根据环境及工程需要选择
管道段长按手孔位置而定,在直线路由上一般在 120 米左右,最大段长不得超过 150 米
●按测量划线开挖,管道中心线偏差不得大于 100mm
管道沟开挖应顺直,沟底平整,沟坎、转弯应平缓过渡
●当沟底为岩石、半风化的石质土时,应在铺管前铺 10 厘米左右的砂垫层
●开挖出来的土方必须堆在离沟边 20CM 以外的地方,以防止塌方的情况发生;开挖好的管沟必须平、直
●沟深应符合设计和法律规范要求;困难地段或穿越障碍物,沟深达不到标准,应实行保护措施,如混凝土包封或者钢管保护等方法
●遇有土质差、有流沙或淤泥且沟底渗水量较大的地方,应做混凝土基础处理
●铺设管道底基时,必须严格根据法律规范进行施工,进入人井部分进行钢筋地基头加固,在倒混凝土时必须防止杂物的进入,以保证基础的牢固性
●在铺设管道底基的地方,应待管道的基础凝固后才能进行铺管、回土工作,回填土时必须进行分层夯实

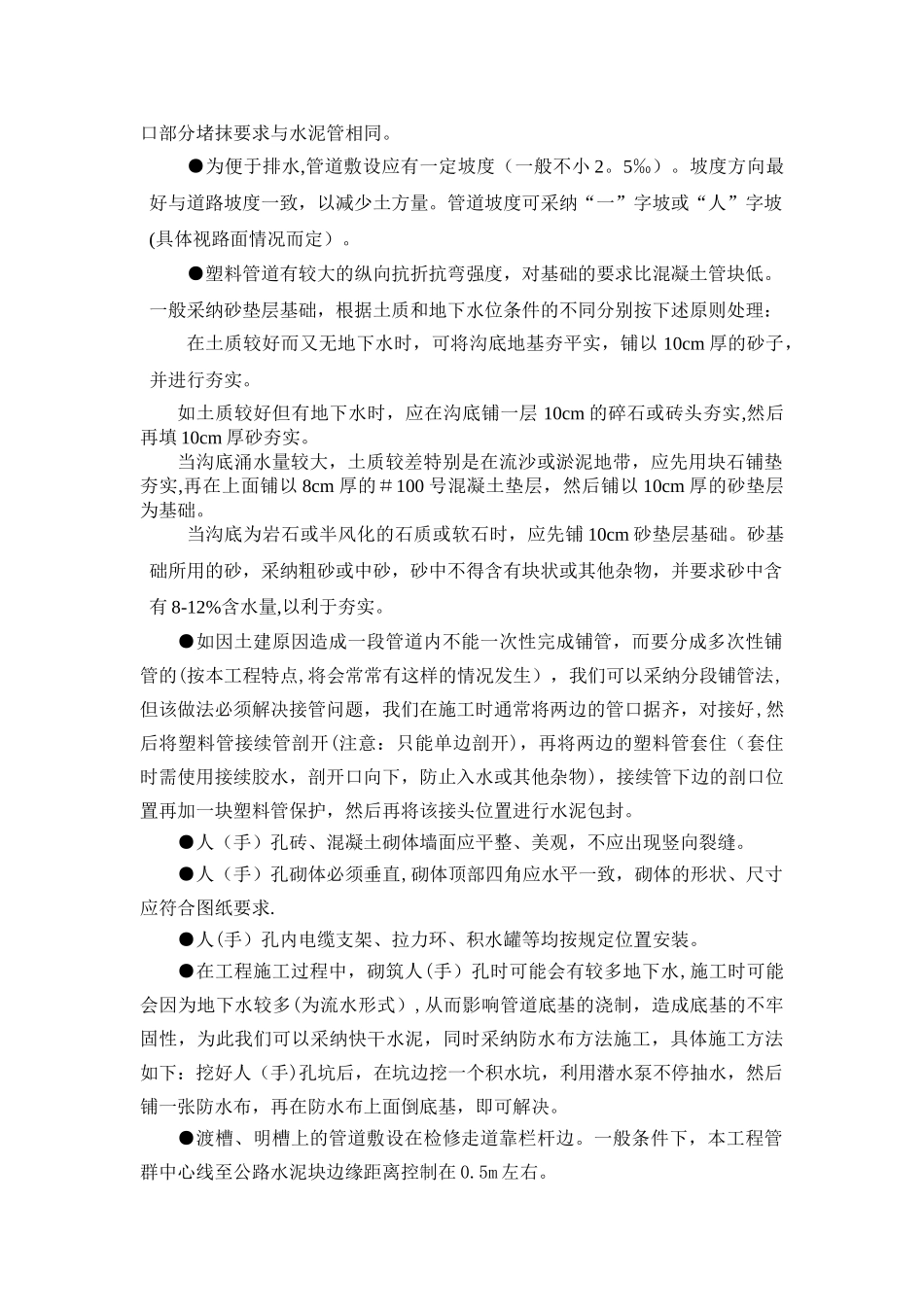

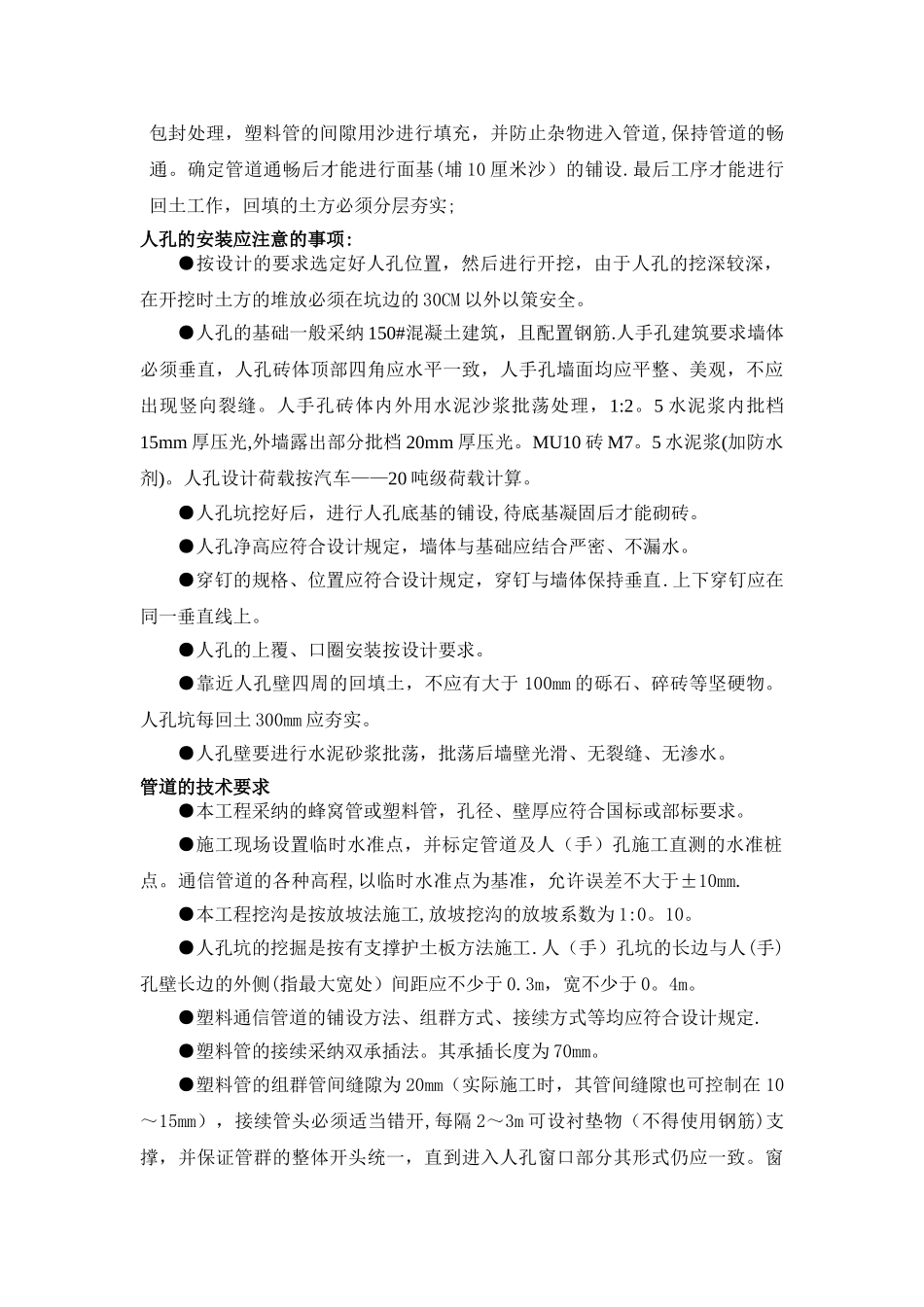

●管道底基(埔 10 厘米沙)铺设完成后进行塑料管的铺设工作,铺设管道时,必须保证管孔的距离在 1
