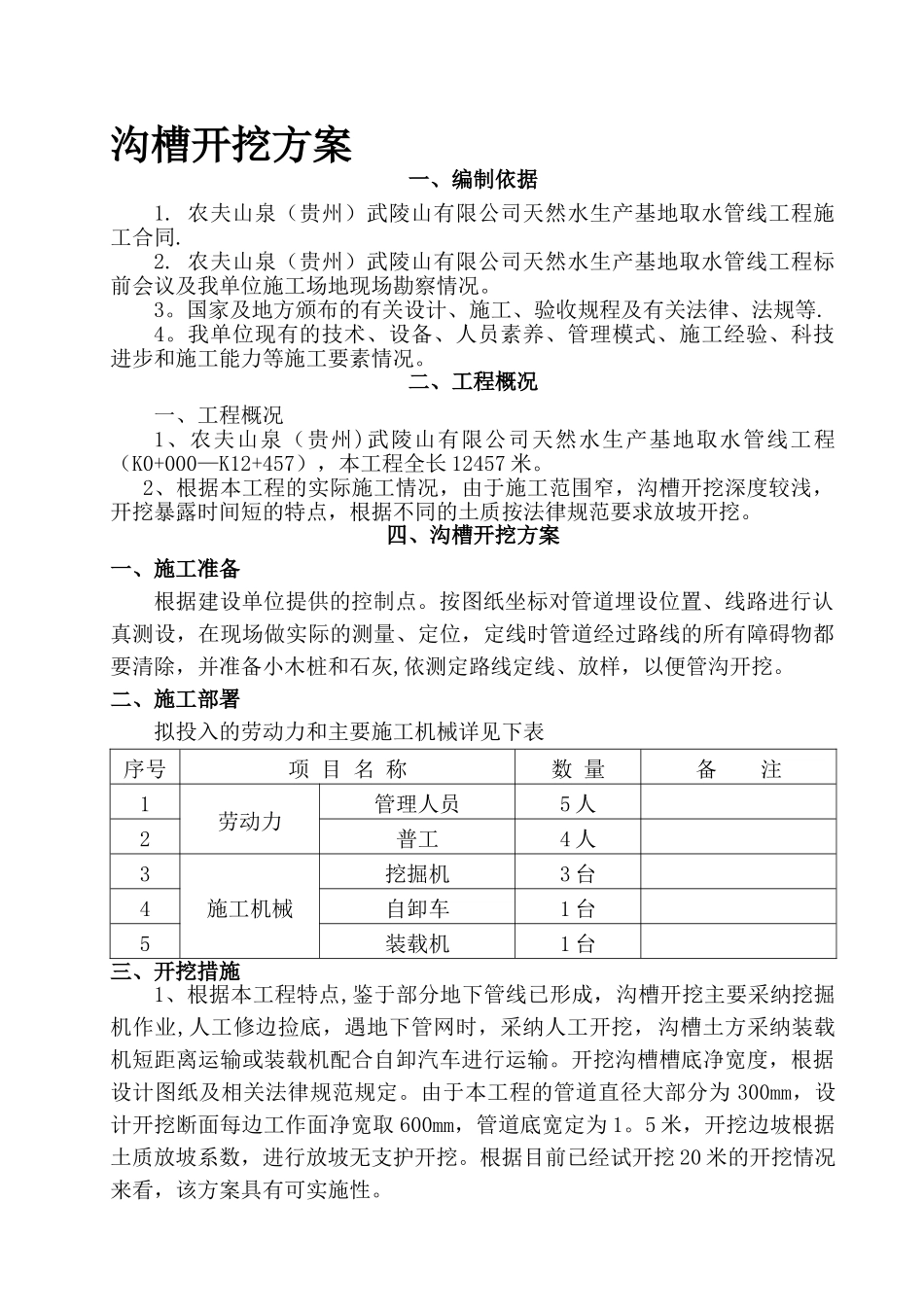

沟槽开挖方案一、编制依据1
农夫山泉(贵州)武陵山有限公司天然水生产基地取水管线工程施工合同
农夫山泉(贵州)武陵山有限公司天然水生产基地取水管线工程标前会议及我单位施工场地现场勘察情况
国家及地方颁布的有关设计、施工、验收规程及有关法律、法规等
我单位现有的技术、设备、人员素养、管理模式、施工经验、科技进步和施工能力等施工要素情况
二、工程概况一、工程概况1、农夫山泉(贵州)武陵山有限公司天然水生产基地取水管线工程(K0+000—K12+457),本工程全长 12457 米
2、根据本工程的实际施工情况,由于施工范围窄,沟槽开挖深度较浅,开挖暴露时间短的特点,根据不同的土质按法律规范要求放坡开挖
四、沟槽开挖方案 一、施工准备根据建设单位提供的控制点
按图纸坐标对管道埋设位置、线路进行认真测设,在现场做实际的测量、定位,定线时管道经过路线的所有障碍物都要清除,并准备小木桩和石灰,依测定路线定线、放样,以便管沟开挖
二、施工部署拟投入的劳动力和主要施工机械详见下表序号项 目 名 称数 量备 注1劳动力管理人员5 人2普工4 人3施工机械挖掘机3 台4自卸车1 台5装载机1 台三、开挖措施1、根据本工程特点,鉴于部分地下管线已形成,沟槽开挖主要采纳挖掘机作业,人工修边捡底,遇地下管网时,采纳人工开挖,沟槽土方采纳装载机短距离运输或装载机配合自卸汽车进行运输
开挖沟槽槽底净宽度,根据设计图纸及相关法律规范规定
由于本工程的管道直径大部分为 300mm,设计开挖断面每边工作面净宽取 600mm,管道底宽定为 1
5 米,开挖边坡根据土质放坡系数,进行放坡无支护开挖
根据目前已经试开挖 20 米的开挖情况来看,该方案具有可实施性

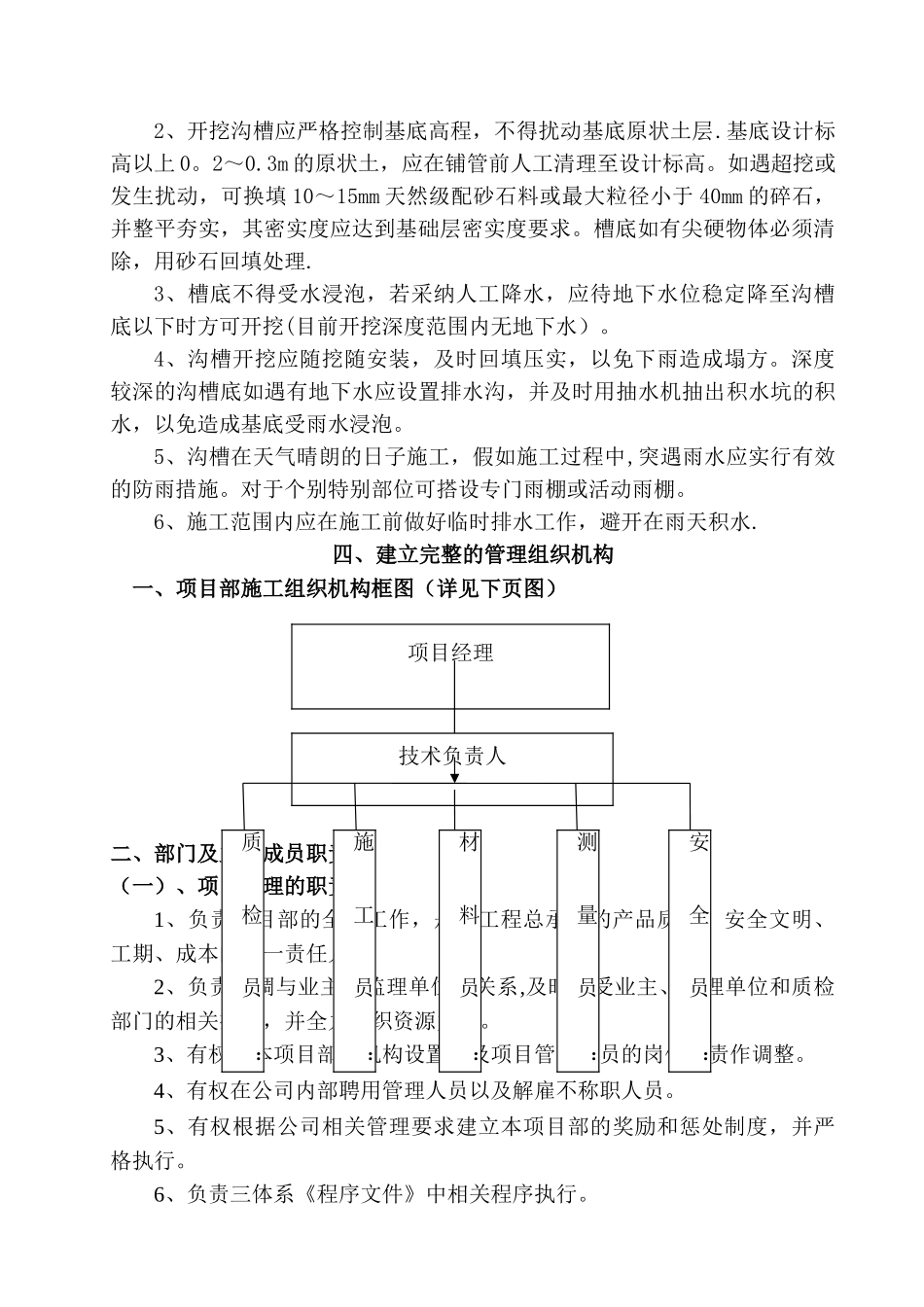

2、开挖沟槽应严格控制基底高程,不得扰动基底原状土层
基底设计标高以上 0

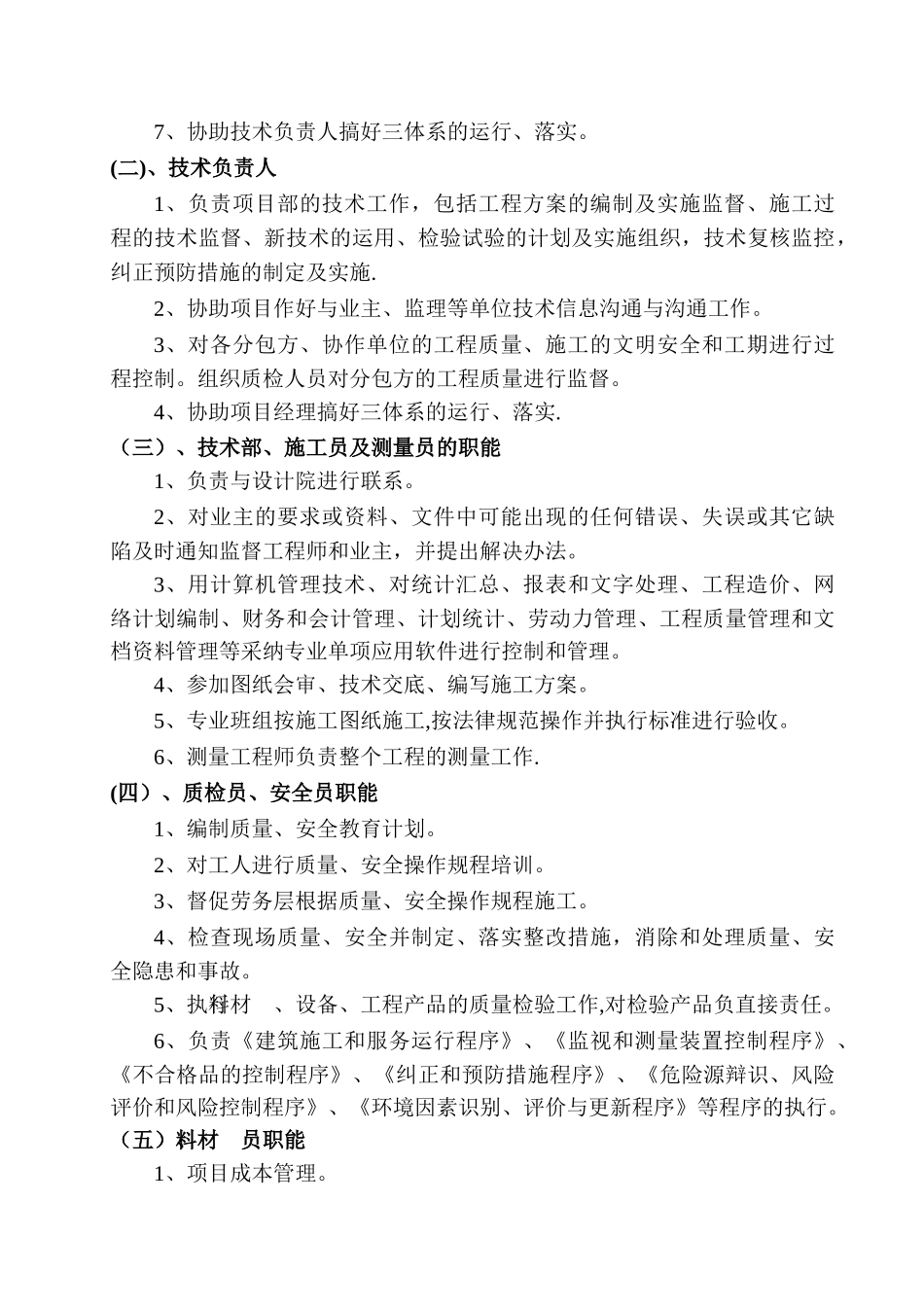

3m 的原状土,应在铺管前人工清理至设计标高
