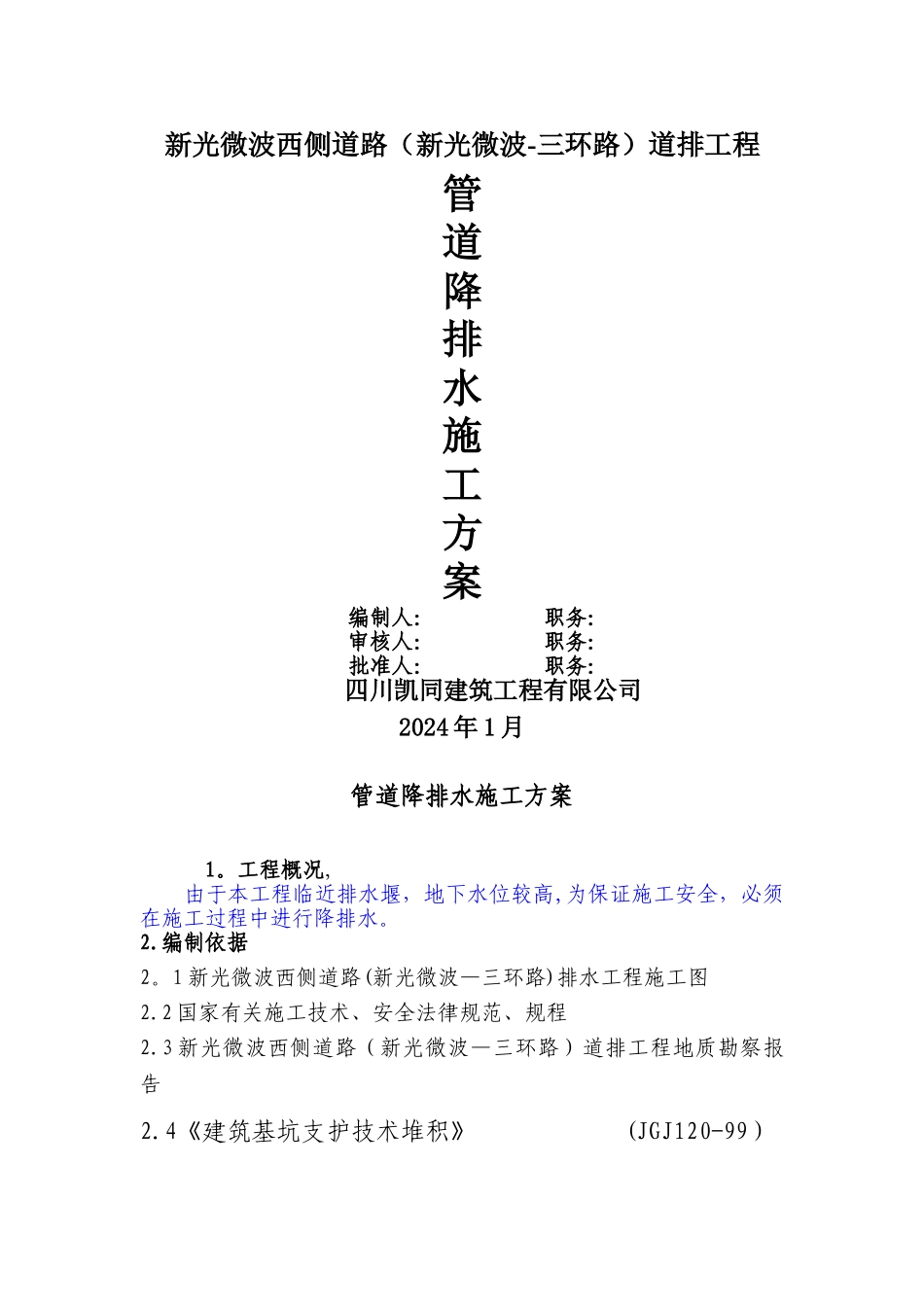

新光微波西侧道路(新光微波-三环路)道排工程管道降排水施工方案编制人: 职务:审核人: 职务:批准人: 职务:四川凯同建筑工程有限公司2024 年 1 月管道降排水施工方案1
工程概况, 由于本工程临近排水堰,地下水位较高,为保证施工安全,必须在施工过程中进行降排水

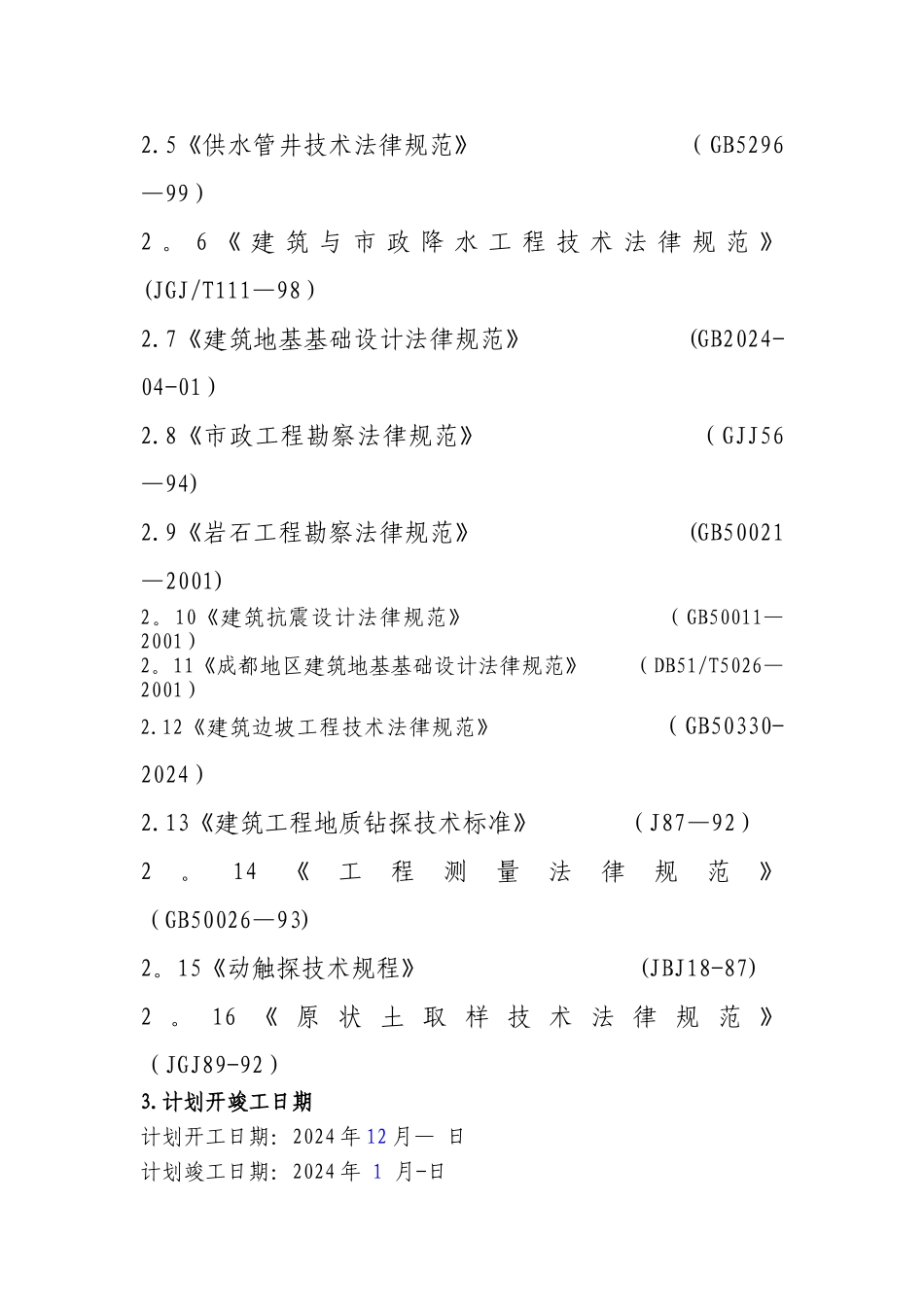

编制依据 2
1 新光微波西侧道路(新光微波—三环路)排水工程施工图2
2 国家有关施工技术、安全法律规范、规程2
3 新光微波西侧道路(新光微波—三环路)道排工程地质勘察报告2
4《建筑基坑支护技术堆积》 (JGJ120-99)2
5《供水管井技术法律规范》 (GB5296—99)2
6 《 建 筑 与 市 政 降 水 工 程 技 术 法 律 规 范 》 (JGJ/T111—98)2
7《建筑地基基础设计法律规范》 (GB2024-04-01)2
8《市政工程勘察法律规范》 (GJJ56—94)2
9《岩石工程勘察法律规范》 (GB50021—2001)2
10《建筑抗震设计法律规范》 (GB50011—2001)2
11《成都地区建筑地基基础设计法律规范》 (DB51/T5026—2001)2
12《建筑边坡工程技术法律规范》 (GB50330-2024)2
13《建筑工程地质钻探技术标准》 (J87—92)2
14《工程测量法律规范》 (GB50026—93)2
15《动触探技术规程》 (JBJ18-87)2
16 《 原 状 土 取 样 技 术 法 律 规 范 》 (JGJ89-92)3

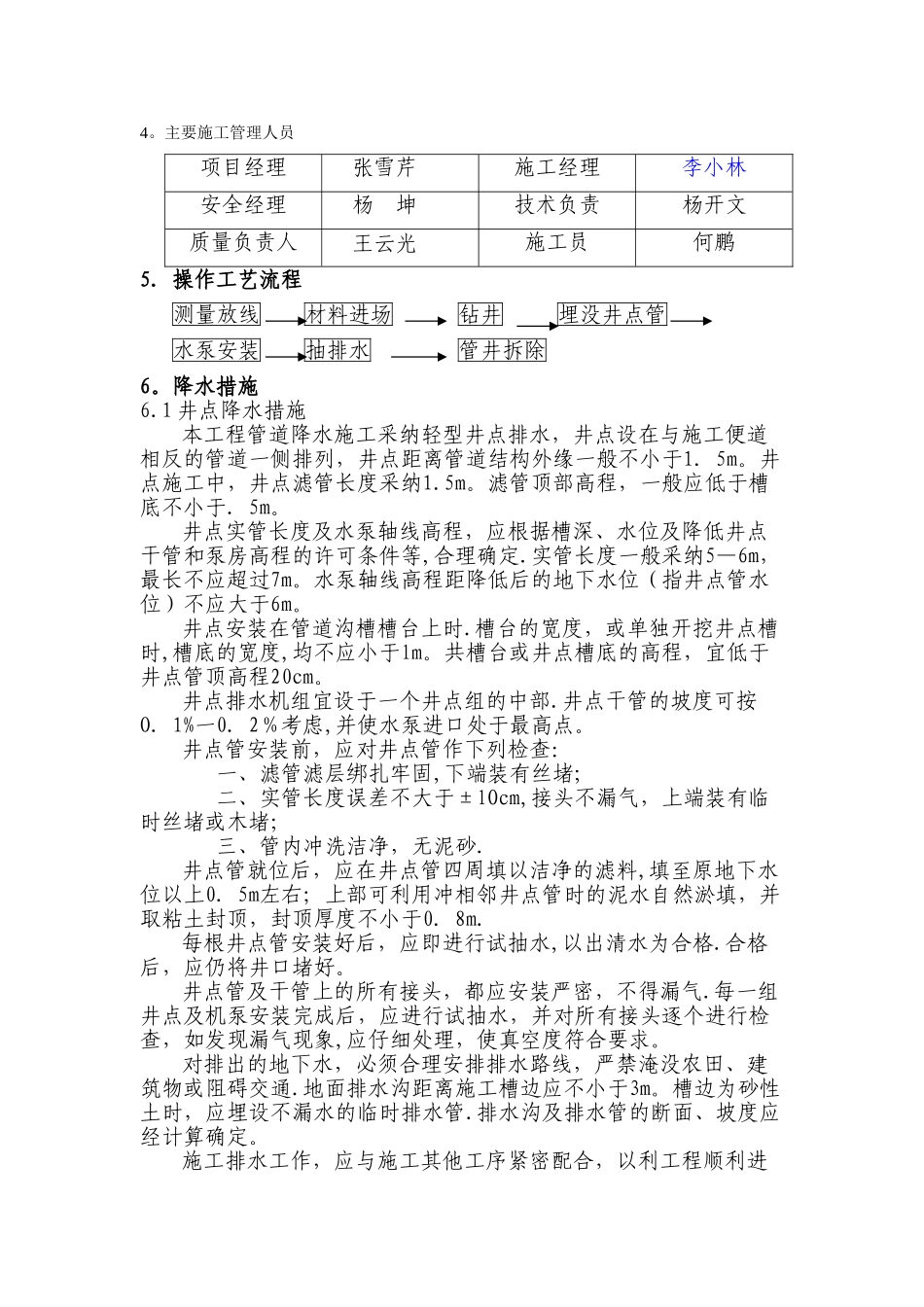

计划开竣工日期计划开工日期:2024 年 12 月— 日计划竣工日期:2024 年 1 月-日4
主要施工管理人员项目经理张雪芹施工经理李小林安全经理 杨 坤技术负责杨开文质量负责人 王云光施工员何鹏5.操作工艺流程 测量放线 材料进场 钻井 埋没井点管 水泵安装 抽排水 管井拆除6
