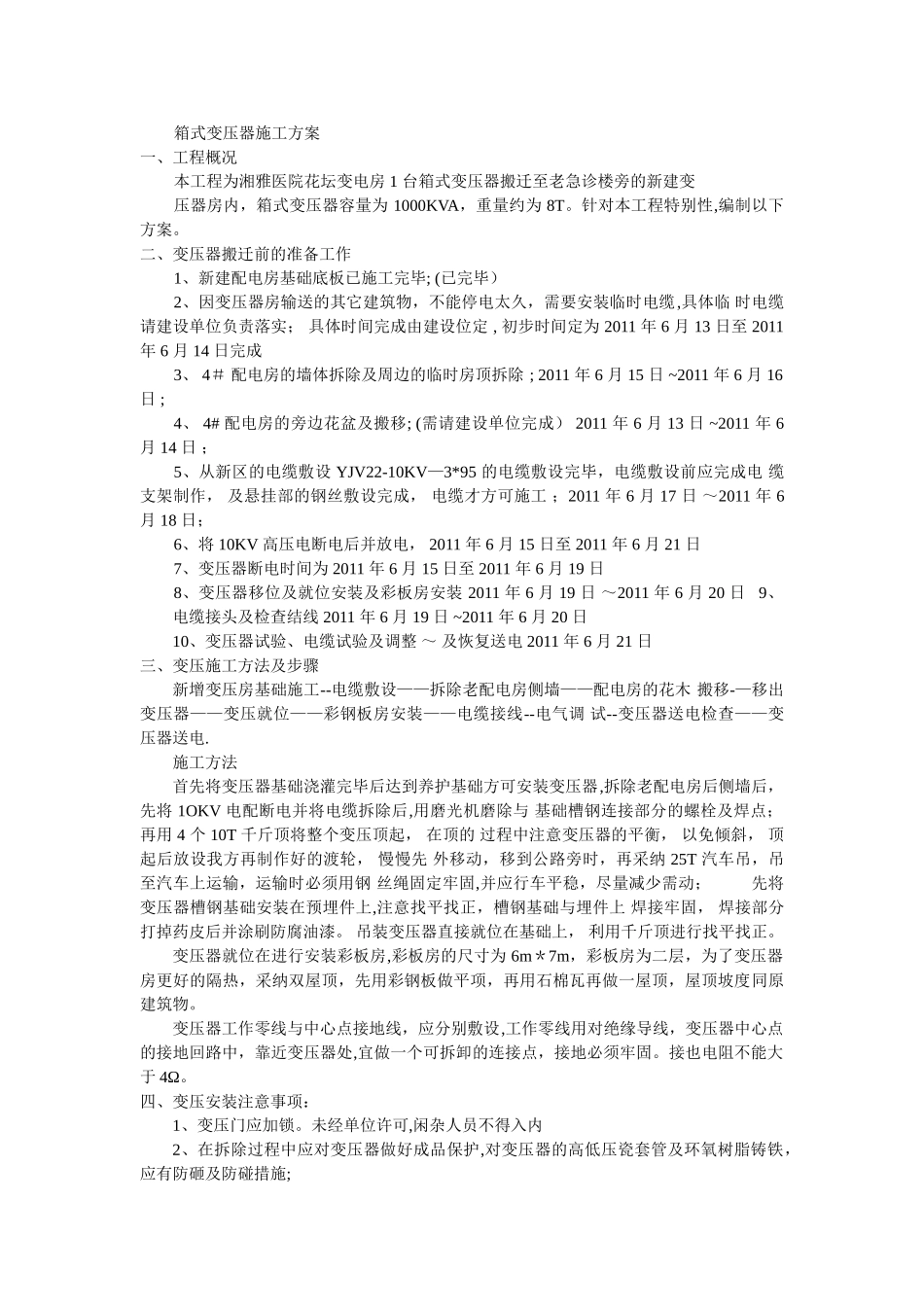

箱式变压器施工方案 一、工程概况 本工程为湘雅医院花坛变电房 1 台箱式变压器搬迁至老急诊楼旁的新建变 压器房内,箱式变压器容量为 1000KVA,重量约为 8T
针对本工程特别性,编制以下方案
二、变压器搬迁前的准备工作 1、新建配电房基础底板已施工完毕; (已完毕) 2、因变压器房输送的其它建筑物,不能停电太久,需要安装临时电缆,具体临 时电缆请建设单位负责落实; 具体时间完成由建设位定 , 初步时间定为 2011 年 6 月 13 日至 2011 年 6 月 14 日完成 3、 4# 配电房的墙体拆除及周边的临时房顶拆除 ; 2011 年 6 月 15 日 ~2011 年 6 月 16 日 ; 4、 4# 配电房的旁边花盆及搬移; (需请建设单位完成) 2011 年 6 月 13 日 ~2011 年 6 月 14 日 ; 5、从新区的电缆敷设 YJV22-10KV—3*95 的电缆敷设完毕,电缆敷设前应完成电 缆支架制作, 及悬挂部的钢丝敷设完成, 电缆才方可施工 ;2011 年 6 月 17 日 ~2011 年 6 月 18 日; 6、将 10KV 高压电断电后并放电, 2011 年 6 月 15 日至 2011 年 6 月 21 日 7、变压器断电时间为 2011 年 6 月 15 日至 2011 年 6 月 19 日 8、变压器移位及就位安装及彩板房安装 2011 年 6 月 19 日 ~2011 年 6 月 20 日 9、电缆接头及检查结线 2011 年 6 月 19 日 ~2011 年 6 月 20 日 10、变压器试验、电缆试验及调整 ~ 及恢复送电 2011 年 6 月 21 日 三、变压施工方法及步骤 新增变压房基础施工--电缆敷设——拆除老配电房侧墙——配电房的花木 搬移-—移出变压器——变压就位——彩钢板房安装——电缆接线--电气调 试--变压器
