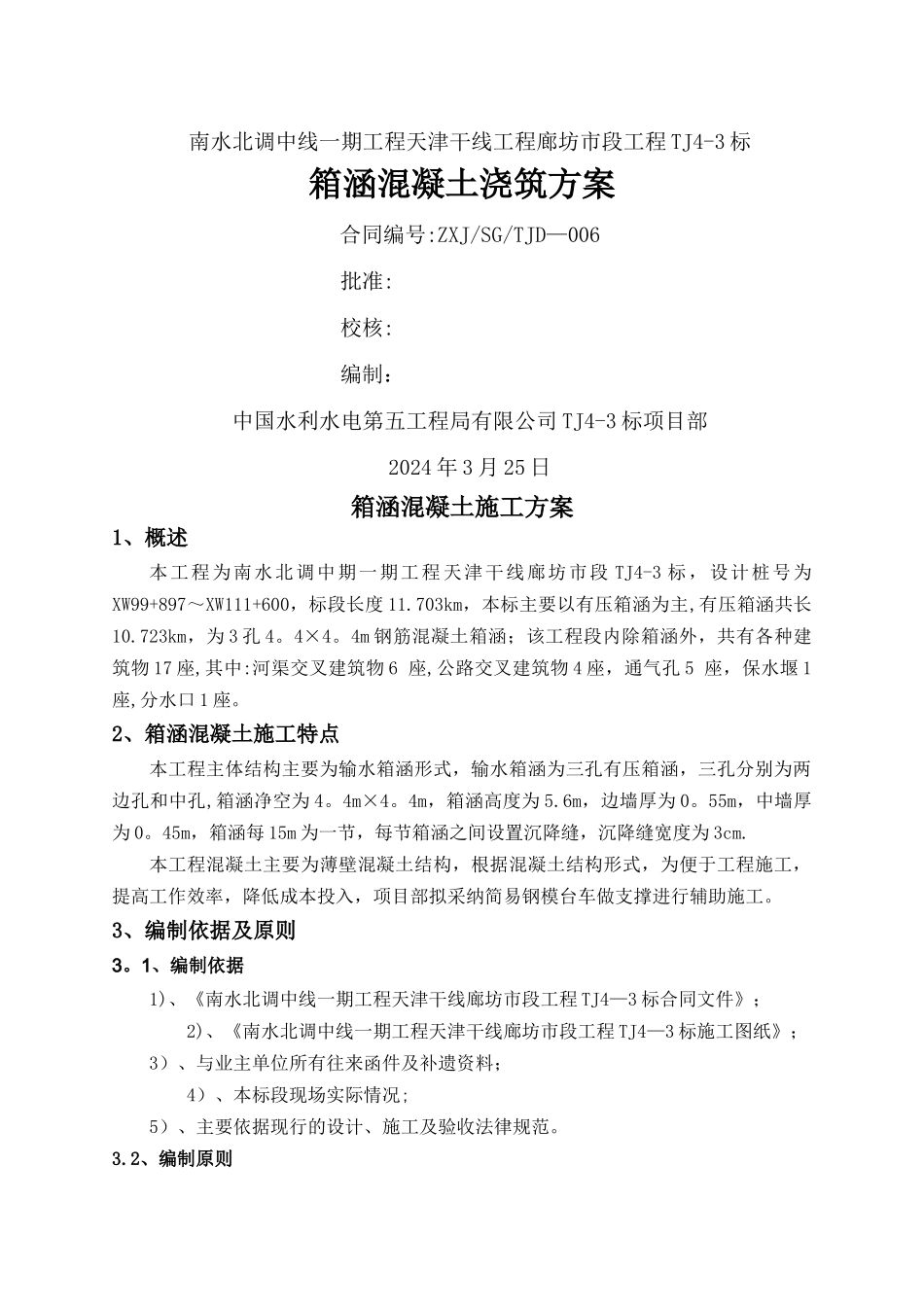

南水北调中线一期工程天津干线工程廊坊市段工程 TJ4-3 标箱涵混凝土浇筑方案合同编号:ZXJ/SG/TJD—006批准:校核:编制:中国水利水电第五工程局有限公司 TJ4-3 标项目部2024 年 3 月 25 日箱涵混凝土施工方案1、概述本工程为南水北调中期一期工程 天津干线廊坊市段 TJ4-3 标,设计桩号为XW99+897~XW111+600,标段长度 11
703km,本标主要以有压箱涵为主,有压箱涵共长10
723km,为 3 孔 4
4m 钢筋混凝土箱涵;该工程段内除箱涵外,共有各种建筑物 17 座,其中:河渠交叉建筑物 6 座,公路交叉建筑物 4 座,通气孔 5 座,保水堰 1座,分水口 1 座
2、箱涵混凝土施工特点本工程主体结构主要为输水箱涵形式,输水箱涵为三孔有压箱涵,三孔分别为两边孔和中孔,箱涵净空为 4
4m,箱涵高度为 5
6m,边墙厚为 0
55m,中墙厚为 0
45m,箱涵每 15m 为一节,每节箱涵之间设置沉降缝,沉降缝宽度为 3cm
本工程混凝土主要为薄壁混凝土结构,根据混凝土结构形式,为便于工程施工,提高工作效率,降低成本投入,项目部拟采纳简易钢模台车做支撑进行辅助施工
3、编制依据及原则3
1、编制依据1)、《南水北调中线一期工程天津干线廊坊市段工程 TJ4—3 标合同文件》; 2)、《南水北调中线一期工程天津干线廊坊市段工程 TJ4—3 标施工图纸》;3)、与业主单位所有往来函件及补遗资料; 4)、本标段现场实际情况;5)、主要依据现行的设计、施工及验收法律规范
2、编制原则3
1、安全的原则 严格遵守国家法律法规,认真贯彻工程建设的各项方针和政策 ,严格执行OHSAS18001、ISO14000 及工程建设程序
始终根据技术可靠、措施得力、确保安全的原则确定施工方案,制定可靠合理的安全措施并将安全措施落实
