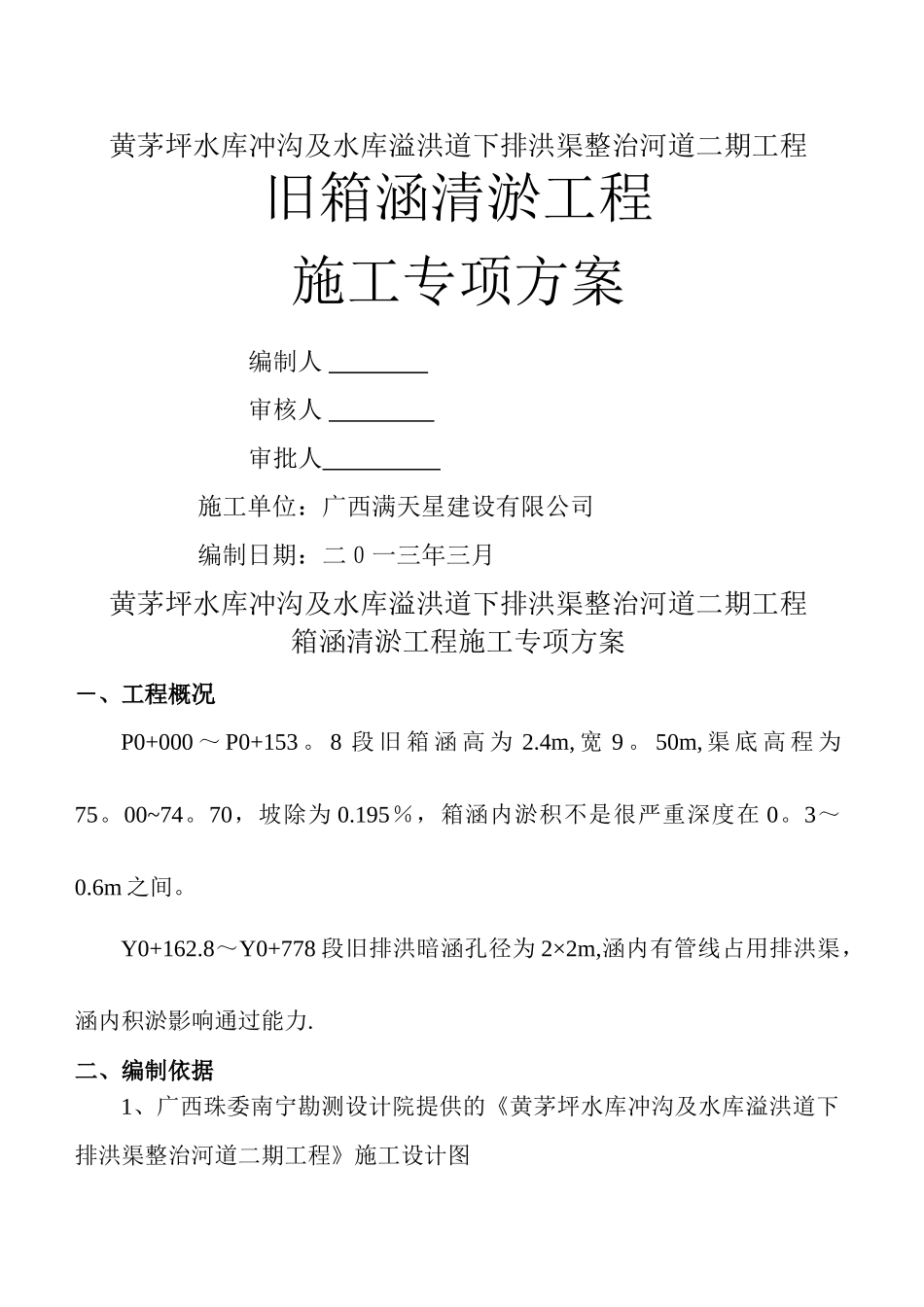

黄茅坪水库冲沟及水库溢洪道下排洪渠整治河道二期工程旧箱涵清淤工程施工专项方案编制人 审核人 审批人 施工单位:广西满天星建设有限公司编制日期:二0一三年三月黄茅坪水库冲沟及水库溢洪道下排洪渠整治河道二期工程箱涵清淤工程施工专项方案-、工程概况P0+000 ~ P0+153
8 段 旧 箱 涵 高 为 2
4m, 宽 9
50m, 渠 底 高 程 为75
70,坡除为 0
195%,箱涵内淤积不是很严重深度在 0
Y0+162
8~Y0+778 段旧排洪暗涵孔径为 2×2m,涵内有管线占用排洪渠,涵内积淤影响通过能力

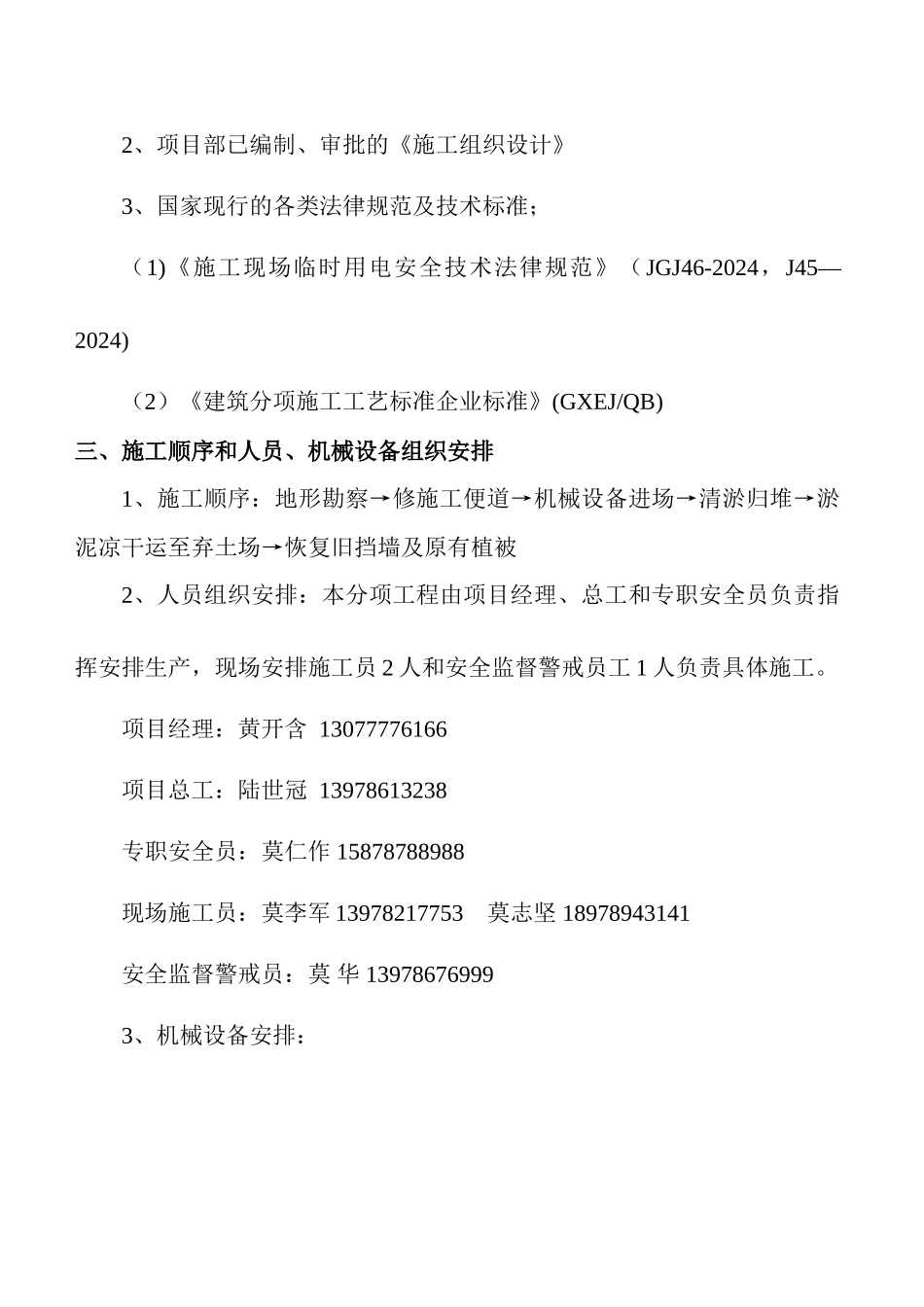

二、编制依据1、广西珠委南宁勘测设计院提供的《黄茅坪水库冲沟及水库溢洪道下排洪渠整治河道二期工程》施工设计图2、项目部已编制、审批的《施工组织设计》3、国家现行的各类法律规范及技术标准;(1)《施工现场临时用电安全技术法律规范》(JGJ46-2024,J45—2024)(2)《建筑分项施工工艺标准企业标准》(GXEJ/QB)三、施工顺序和人员、机械设备组织安排1、施工顺序:地形勘察→修施工便道→机械设备进场→清淤归堆→淤泥凉干运至弃土场→恢复旧挡墙及原有植被2、人员组织安排:本分项工程由项目经理、总工和专职安全员负责指挥安排生产,现场安排施工员 2 人和安全监督警戒员工 1 人负责具体施工
项目经理:黄开含 13077776166项目总工:陆世冠 13978613238专职安全员:莫仁作 15878788988现场施工员:莫李军 13978217753 莫志坚 18978943141安全监督警戒员:莫 华 139786769993、机械设备安排:四 、主要施工工艺及方法A区段南面的新建箱涵开挖后,P0+000~P0+153
8 段旧涵清淤用泥浆泵抽淤的方法没有工作面,虽然为暗涵(四职高在排洪渠上兴建球场使明涵变暗涵)但由
