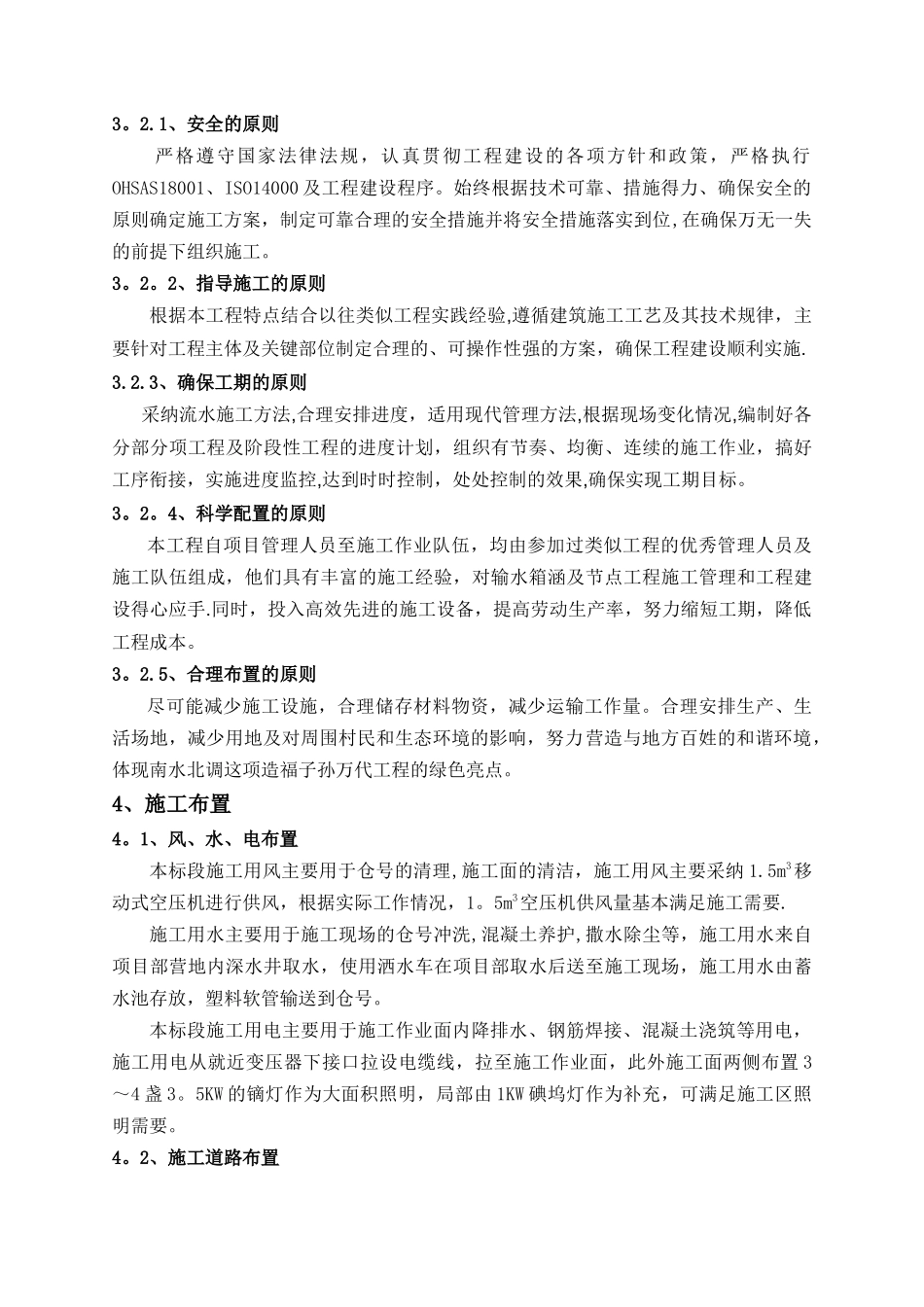

南水北调中线一期工程天津干线工程廊坊市段工程 箱涵混凝土浇筑方案合同编号: 批准:校核:编制:中国水利水电第 X 工程局有限公司 X 标项目部20XX 年 X 月 X 日箱涵混凝土施工方案1、概述本工程为南水北调中期一期工程天津干线廊坊市段 TJ4-3 标,设计桩号为XW99+897~XW111+600,标段长度 11。703km,本标主要以有压箱涵为主,有压箱涵共长10.723km,为 3 孔 4。4×4。4m 钢筋混凝土箱涵;该工程段内除箱涵外,共有各种建筑物 17 座,其中:河渠交叉建筑物 6 座,公路交叉建筑物 4 座,通气孔 5 座,保水堰1 座,分水口 1 座。2、箱涵混凝土施工特点本工程主体结构主要为输水箱涵形式,输水箱涵为三孔有压箱涵,三孔分别为两边孔和中孔,箱涵净空为 4。4m×4.4m,箱涵高度为 5。6m,边墙厚为 0。55m,中墙厚为 0。45m,箱涵每 15m 为一节,每节箱涵之间设置沉降缝,沉降缝宽度为 3cm。本工程混凝土主要为薄壁混凝土结构,根据混凝土结构形式,为便于工程施工,提高工作效率,降低成本投入,项目部拟采纳简易钢模台车做支撑进行辅助施工.3、编制依据及原则3。1、编制依据1)、《南水北调中线一期工程天津干线廊坊市段工程 TJ4—3 标合同文件》; 2)、《南水北调中线一期工程天津干线廊坊市段工程 TJ4—3 标施工图纸》;3)、与业主单位所有往来函件及补遗资料; 4)、本标段现场实际情况;5)、主要依据现行的设计、施工及验收法律规范。3。2、编制原则3。2.1、安全的原则 严格遵守国家法律法规,认真贯彻工程建设的各项方针和政策,严格执行OHSAS18001、ISO14000 及工程建设程序。始终根据技术可靠、措施得力、确保安全的原则确定施工方案,制定可靠合理的安全措施并将安全措施落实到位,在确保万无一失的前提下组织施工。3。2。2、指导施工的原则根据本工程特点结合以往类似工程实践经验,遵循建筑施工工艺及其技术规律,主要针对工程主体及关键部位制定合理的、可操作性强的方案,确保工程建设顺利实施.3.2.3、确保工期的原则 采纳流水施工方法,合理安排进度,适用现代管理方法,根据现场变化情况,编制好各分部分项工程及阶段性工程的进度计划,组织有节奏、均衡、连续的施工作业,搞好工序衔接,实施进度监控,达到时时控制,处处控制的效果,确保实现工期目标。3。2。4、科学配置的原则 本工程自项目管理人员至施工作业队伍,均由参加过类似工程的优秀管理人员及施工队伍组成,他们具有丰富的施工经验,对...
