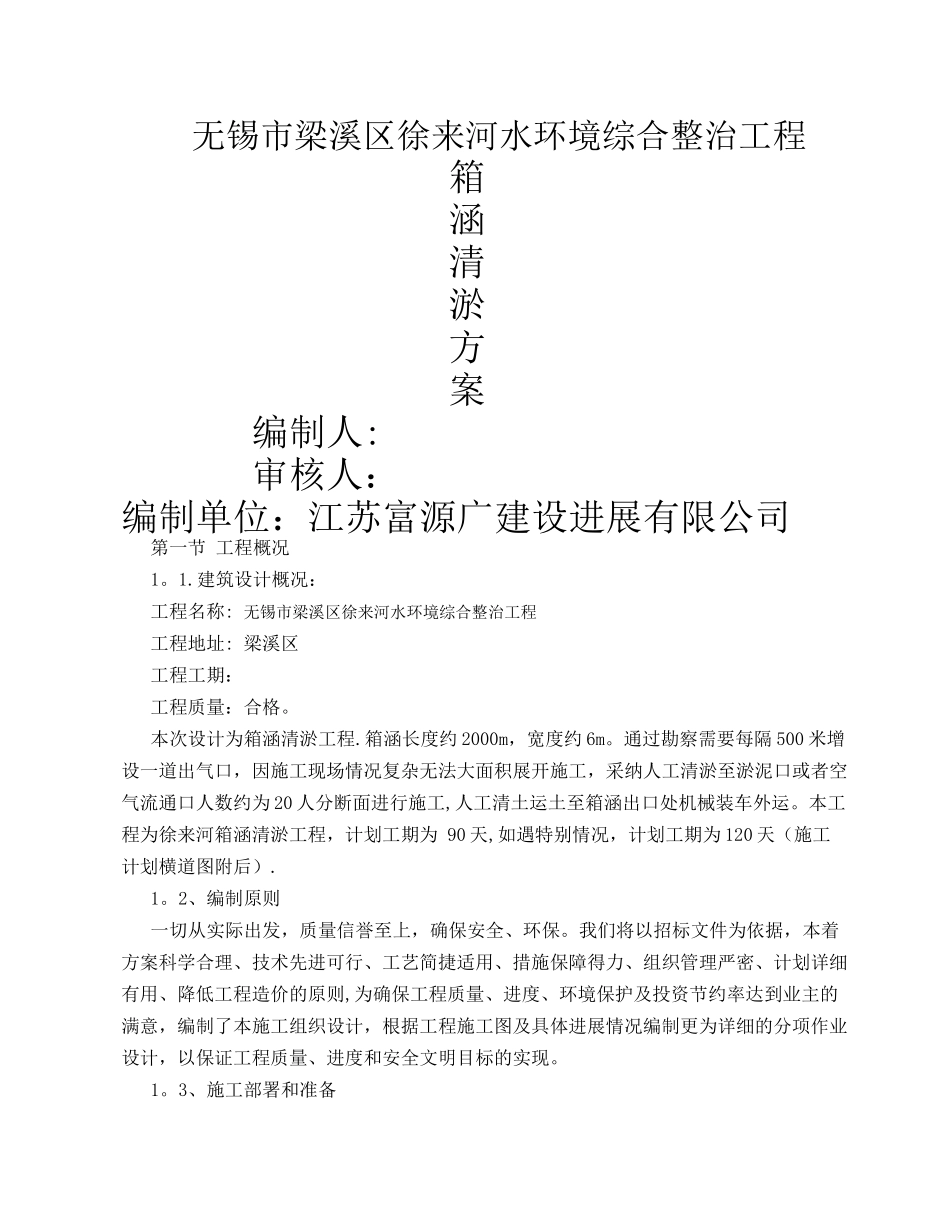

无锡市梁溪区徐来河水环境综合整治工程箱涵清淤方案编制人:审核人:编制单位:江苏富源广建设进展有限公司第一节 工程概况 1
建筑设计概况: 工程名称: 无锡市梁溪区徐来河水环境综合整治工程工程地址: 梁溪区工程工期:工程质量:合格
本次设计为箱涵清淤工程
箱涵长度约 2000m,宽度约 6m
通过勘察需要每隔 500 米增设一道出气口,因施工现场情况复杂无法大面积展开施工,采纳人工清淤至淤泥口或者空气流通口人数约为 20 人分断面进行施工,人工清土运土至箱涵出口处机械装车外运
本工程为徐来河箱涵清淤工程,计划工期为 90 天,如遇特别情况,计划工期为 120 天(施工计划横道图附后)
2、编制原则 一切从实际出发,质量信誉至上,确保安全、环保
我们将以招标文件为依据,本着方案科学合理、技术先进可行、工艺简捷适用、措施保障得力、组织管理严密、计划详细有用、降低工程造价的原则,为确保工程质量、进度、环境保护及投资节约率达到业主的满意,编制了本施工组织设计,根据工程施工图及具体进展情况编制更为详细的分项作业设计,以保证工程质量、进度和安全文明目标的实现
3、施工部署和准备 1、在工程施工前,组织施工人员进行图纸会审
2、组织施工管理人员编制详细的施工方案,施工班组掌握工作内容、施工程序、施工法律规范,掌握施工部位的技术关键
3、制定本工程施工的质量计划、技术计划,编制施工过程控制的工艺要求,制定特别工艺控制程序
4、确定各专业施工检验评定表格
以保证在施工过程中的记录全面、统一、准确、及时,为及时完成竣工资料作好准备
5、按人员计划安排组织劳动力、施工机具、施工材料,经业主批准后,在工程开工前进驻现场

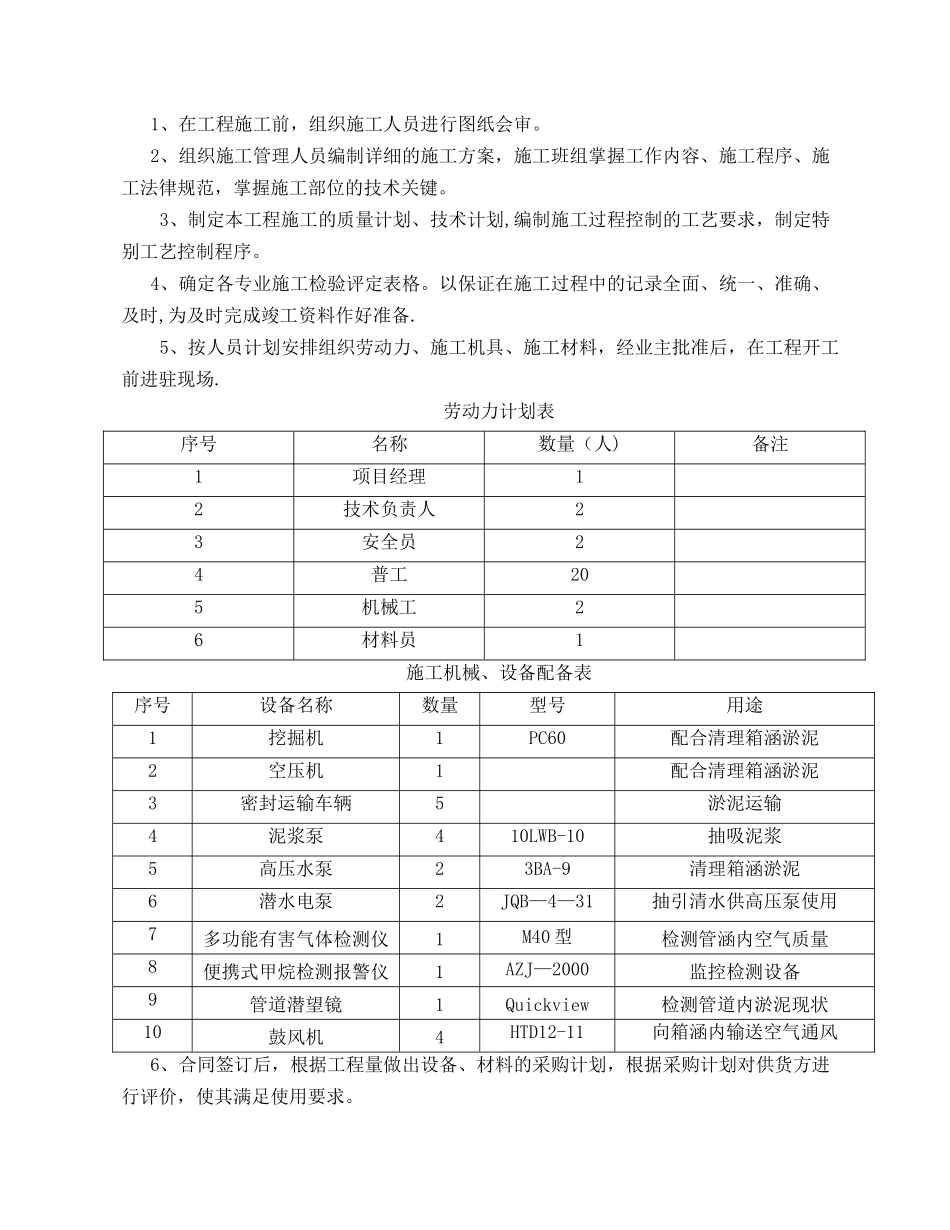

劳动力计划表序号名称数量(人)备注1项目经理12技术负责人23安全员24普工205机械工26材料员1施工机械、设备配备表序号设备名称数量型号用途1挖掘机1P
