1.编制依据1
1《公路桥梁加固设计法律规范》(JTG/T J22-2024); 1
2《凝土结构加固构造》(06SG311-1); 1
3《凝土结构工程施工及验收法律规范》(GB50204-92); 1
4《连续热镀锌钢板及钢带》(GB/T 2518—2024); 1
5 施工现场实际情况;1
6 施工工艺相关法律规范规程等
2.工程概况本项目(第 2 标段)包括稠廿线东方红大桥,环城路 K3+069 南门街立交桥,盖梁出现多处裂缝,需对其进行粘贴钢板
3.设备人员动员周期和设备、人员、材料运到施工现场的方法3
1 在人员动员方面:组织保障有力,项目班子精干公司非常重视项目经理部的人员组成,选择经验丰富,组织管理能力强的同志出任项目经理,同时集中大量素养精良并具备桥梁施工养护经验的专业技术人员、管理人员及各类熟练技工参加施工,为工程创优提供组织保障
拟建立的施工现场组织结构3
2 在设备方面:正规化管理,机械化施工在项目的管理上,建立并完善质量管理体系,法律规范管理制度,进一步加强施工质量管理和安全管理,层层落实责任制,努力使工程质量跨上新的台阶;项目经理部会时刻关注施工队的进度、质量及安全施工,坚持旬报制度,及时协调各方面工作
在设备配置方面,我们会配备足够的进口及国产设备; 一切为工程需要服务,合理安排工期,确保施工质量达到标准要求,力争提前完成施工任务

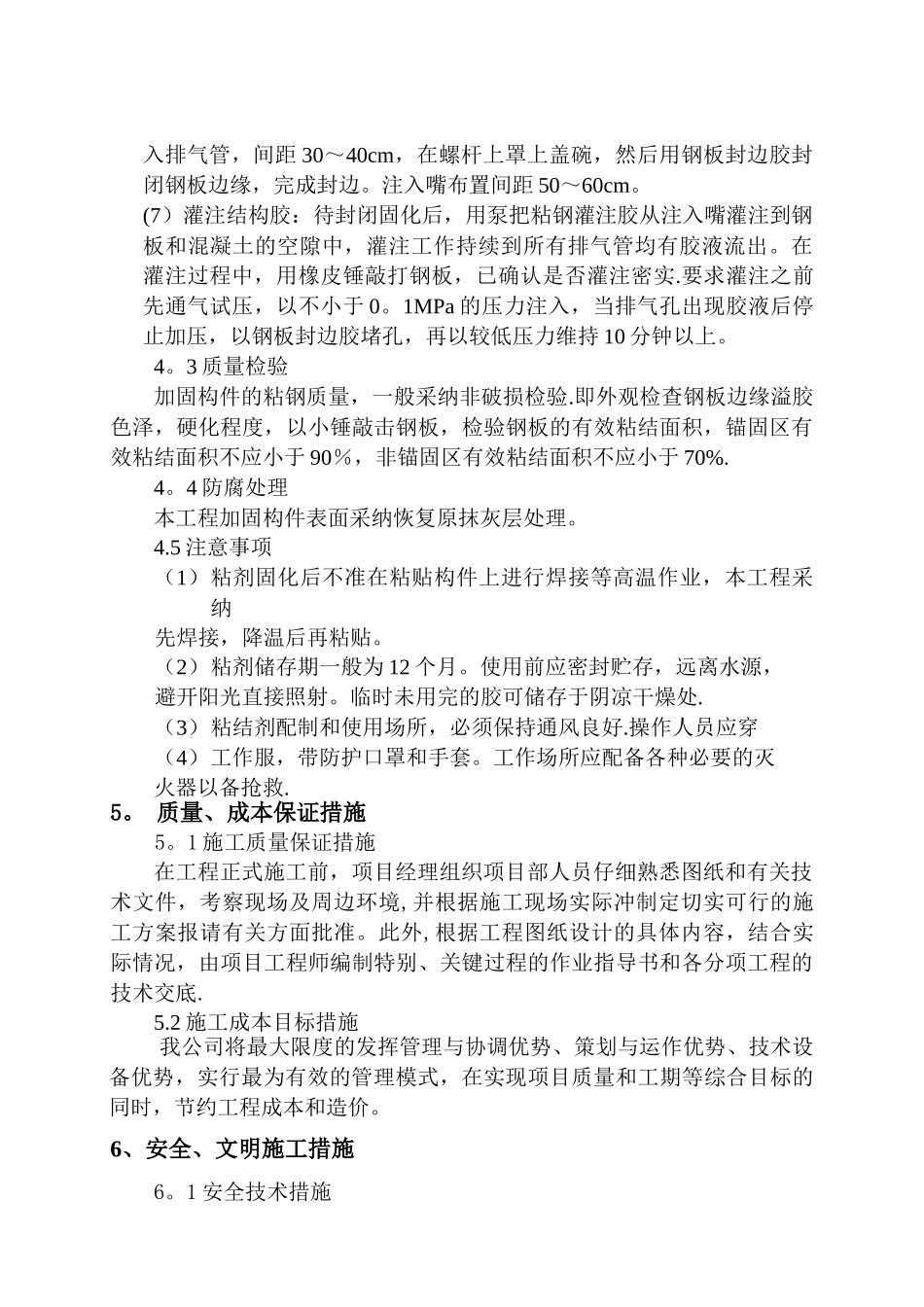

3 设备、人员、材料运到施工现场的方法: 本地区的路网条件发达,纵向地方道路相通
材料运输、施工机械进出场较为方便
项目经理部配备足够的设备和人员用于运输道路的修整和维护,保项目经理总工程师试验室测量组工程科质检科机安科综合科材料组后勤组财务组施工二队施工一队障工程材料的运输
项目经理部以及各工程施工队配备足够的程控电话、移动电话和其他无线电通讯设备,以保证信息畅通
4.施工方案4

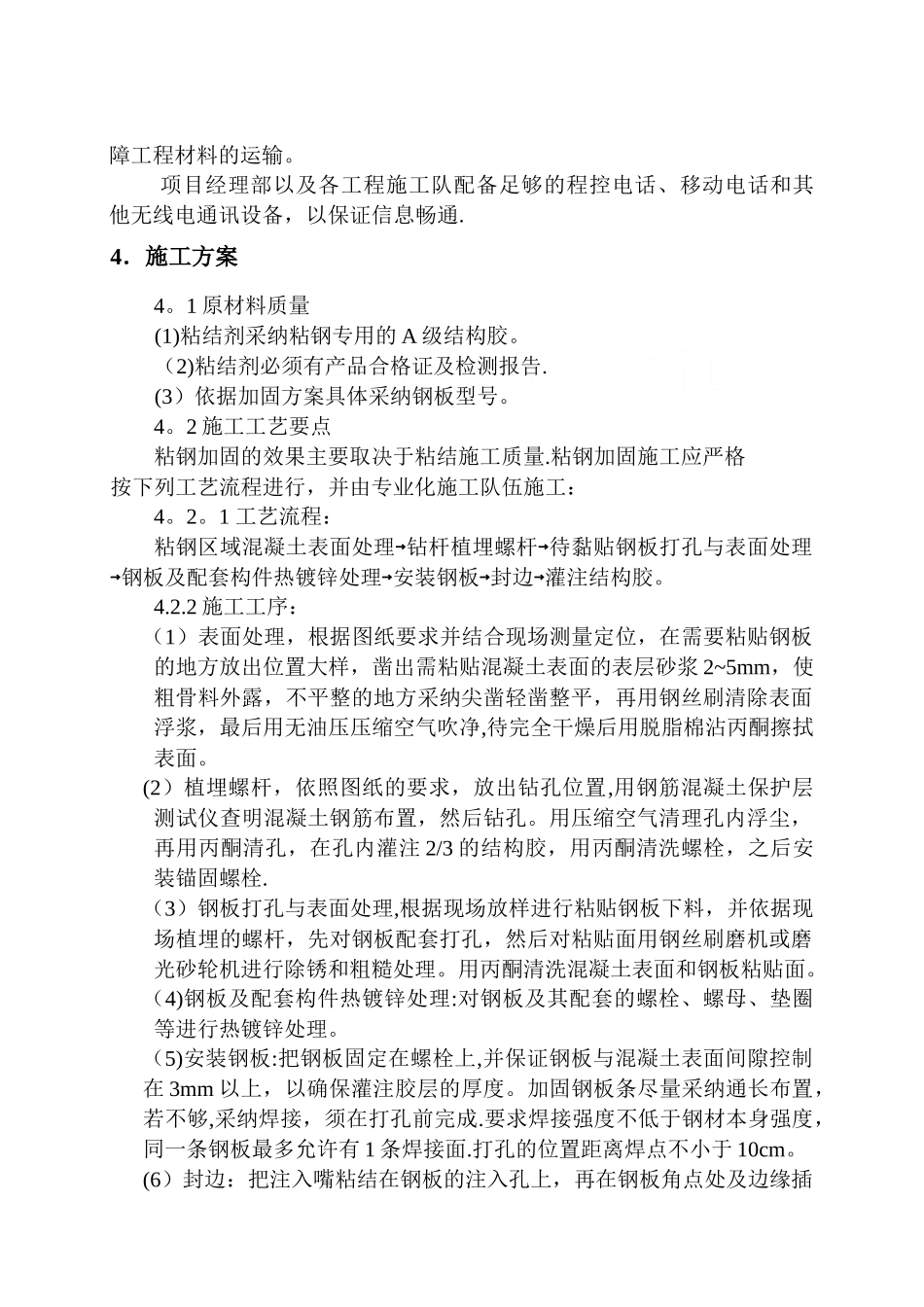

1 原材料质量(1)粘结剂采纳
