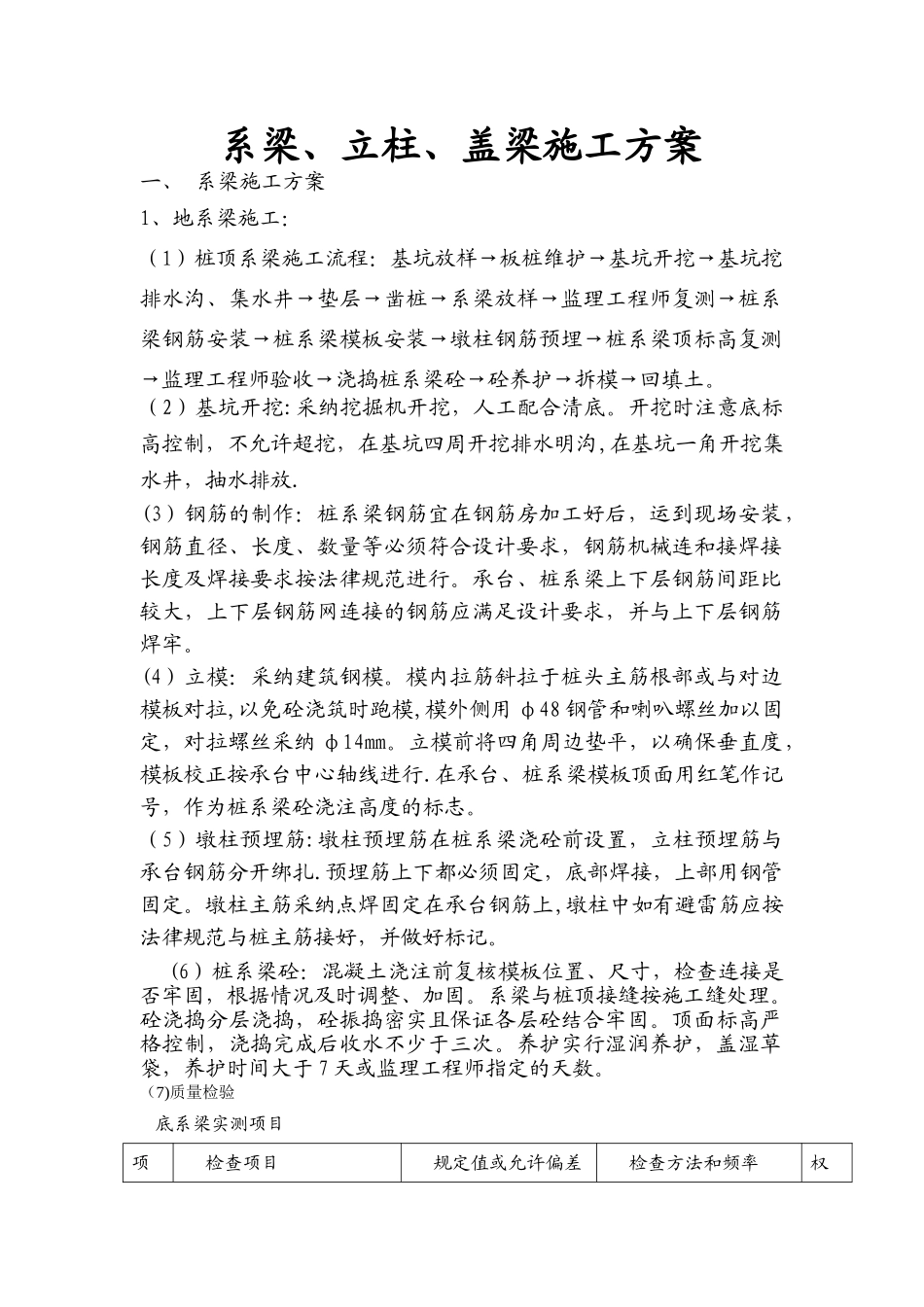

系梁、立柱、盖梁施工方案一、 系梁施工方案1、地系梁施工:(1)桩顶系梁施工流程:基坑放样→板桩维护→基坑开挖→基坑挖排水沟、集水井→垫层→凿桩→系梁放样→监理工程师复测→桩系梁钢筋安装→桩系梁模板安装→墩柱钢筋预埋→桩系梁顶标高复测→监理工程师验收→浇捣桩系梁砼→砼养护→拆模→回填土
(2)基坑开挖:采纳挖掘机开挖,人工配合清底
开挖时注意底标高控制,不允许超挖,在基坑四周开挖排水明沟,在基坑一角开挖集水井,抽水排放
(3)钢筋的制作:桩系梁钢筋宜在钢筋房加工好后,运到现场安装,钢筋直径、长度、数量等必须符合设计要求,钢筋机械连和接焊接长度及焊接要求按法律规范进行
承台、桩系梁上下层钢筋间距比较大,上下层钢筋网连接的钢筋应满足设计要求,并与上下层钢筋焊牢
(4)立模:采纳建筑钢模
模内拉筋斜拉于桩头主筋根部或与对边模板对拉,以免砼浇筑时跑模,模外侧用 φ48 钢管和喇叭螺丝加以固定,对拉螺丝采纳 φ14mm
立模前将四角周边垫平,以确保垂直度,模板校正按承台中心轴线进行
在承台、桩系梁模板顶面用红笔作记号,作为桩系梁砼浇注高度的标志
(5)墩柱预埋筋:墩柱预埋筋在桩系梁浇砼前设置,立柱预埋筋与承台钢筋分开绑扎
预埋筋上下都必须固定,底部焊接,上部用钢管固定
墩柱主筋采纳点焊固定在承台钢筋上,墩柱中如有避雷筋应按法律规范与桩主筋接好,并做好标记
(6)桩系梁砼:混凝土浇注前复核模板位置、尺寸,检查连接是否牢固,根据情况及时调整、加固
系梁与桩顶接缝按施工缝处理
砼浇捣分层浇捣,砼振捣密实且保证各层砼结合牢固
顶面标高严格控制,浇捣完成后收水不少于三次
养护实行湿润养护,盖湿草袋,养护时间大于 7 天或监理工程师指定的天数

(7)质量检验底系梁实测项目项检查项目规定值或允许偏差检查方法和频率权次值1△混凝土强度(MPa)在合格标准内按附录 D 检查32平面尺寸(mm)±50尺
