一、施工准备 1、材料及主要机具: 1)土:宜优先采纳基槽中挖出的土,但不得含有有机杂质,使用前应先过筛,其粒径不大于 15mm
含水量应符合规定
根据法律规范要求,当开挖原土层含水率与最优含水率相差超出±2%时,原现场开挖出土土质就不能满足素土回填要求,需改用灰土回填
2)石灰:采纳袋装熟石灰
3)主要机械及机具:压路机、灰土搅拌机、装载机、蛙式打夯机、刮杠、耙子、平头铁锹、线绳、钢筋头、水准仪等
2、作业条件 1)基坑在铺土前必须先进行普探、验槽,并按设计及勘探部门的要求处理完地基,办完隐检手续
2)施工前,应做好水平高程的标志
将控制标高引测至坑壁,在坑壁上每隔五米处打上木橛,以其上平为标高控制点
二、施工工艺1、施工流程 检查土料 (灰土拌合) 槽底清理 分层铺土 夯打密实 找平验收`2、首先检查素土及灰土的质量是否符合设计及法律规范要求
3、灰土拌合:根据设计要求,灰土根据 2:8 的体积比进行拌合
灰土搅拌机自动控制灰土比例
4、灰土施工时,应适当控制含水量
现场检验的方法是:用手将灰土紧握成团,两指轻弹即碎,落地开花为宜
如土料水分过大或不足时,应晾干或洒水湿润
5、开始铺土前,应将基坑表面清理洁净
特别是基坑掉下的虚土,风吹入的树叶、木屑纸片、塑料袋等垃圾杂物
6、分层进行铺土
本工程素土及灰土的虚铺厚度均为25cm,12 吨压路机碾压,轮距 10cm
对于压路机碾压不到的部位,在大面积碾压完后,用蛙式打夯机进行夯实
在施工时严格控制虚铺厚度,掌握好标高
7、每层灰土碾压完后应及时进行环刀取样,测算出灰土的质量密度,达到设计要求时,才能进行上一层施工
8、找平和验收:灰土在最上一层施工完后,应用靠尺及水准仪检查其平整度、标高
对于超高处应用铁锹铲平,低洼处及时补打灰土
三、质量标准1、保证项目: 1)基底的土质必须符合设计要求

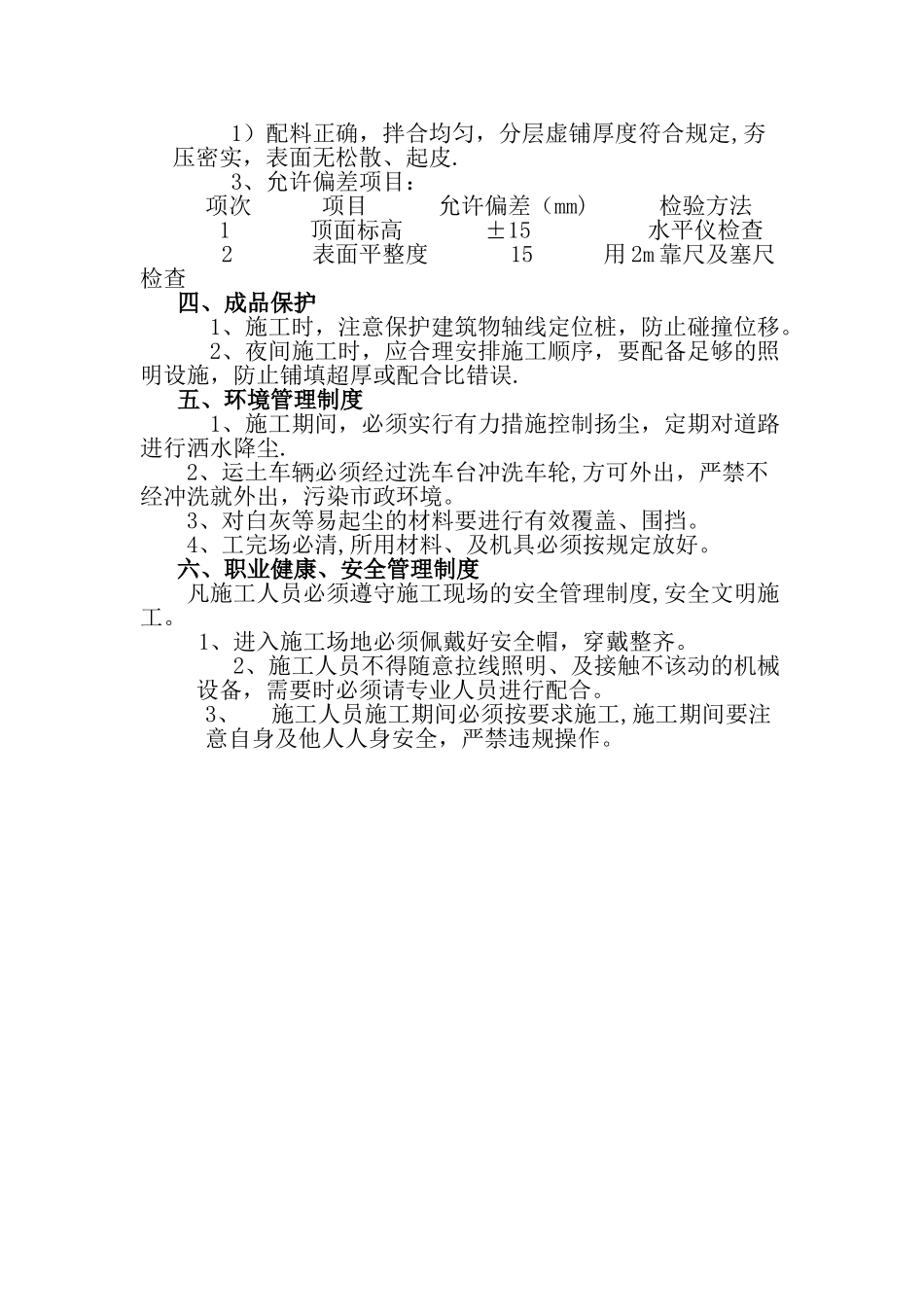

2)灰土及素土的干质
