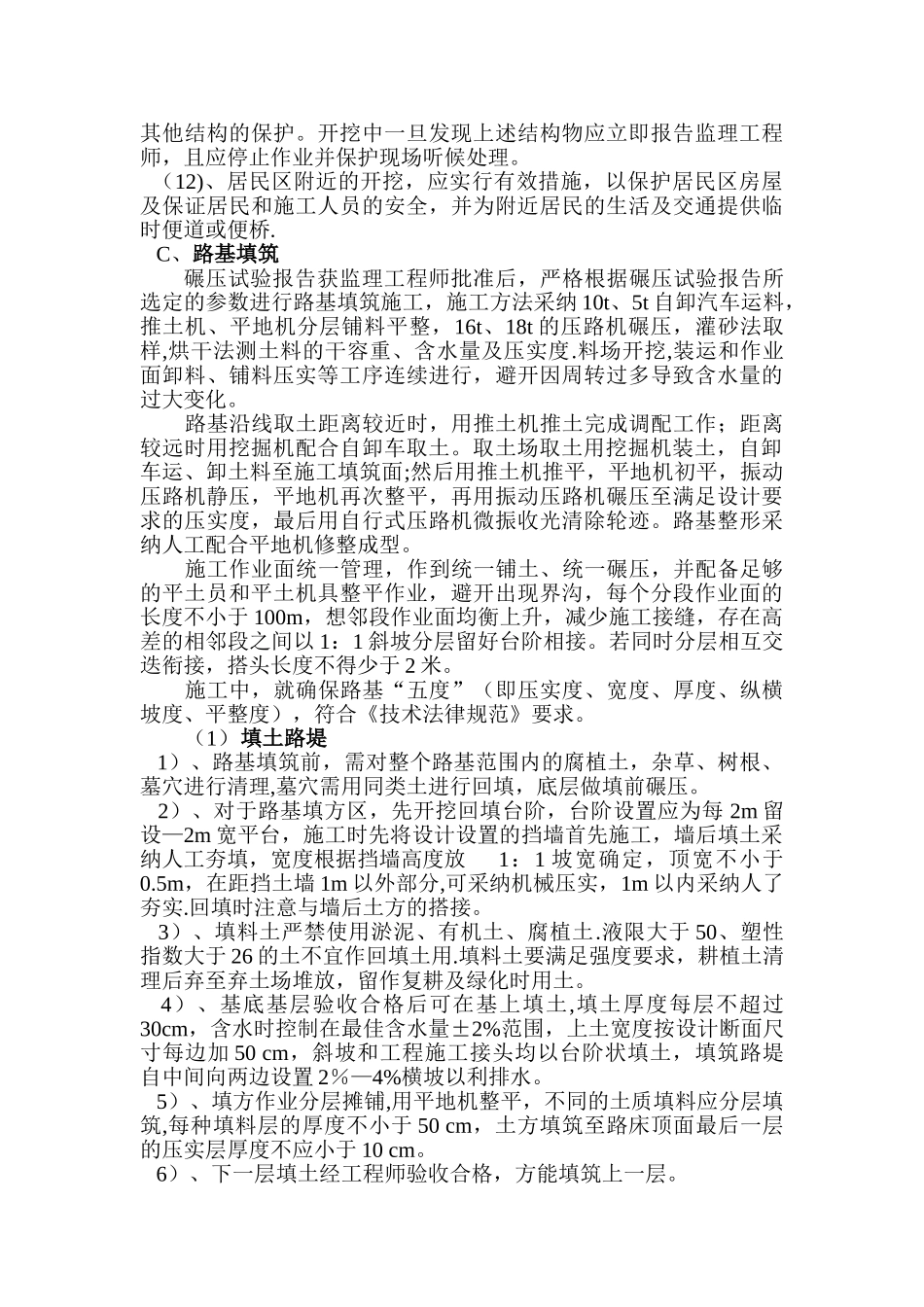

素土施工方案施工方案、施工方法1、土方开挖:采纳铲运机、推土机、反铲挖掘机联合开挖.对开挖的合格料,根据施工条件可采纳铲运机或推土机,直接运至填筑段铺筑;对外弃料,用反铲挖掘机装自卸车运、卸至弃土场。B、土方开挖(1)、土方的开挖施工以反铲挖掘机、推土机、自卸汽车、铲运机等机械联合作业施工的方法进行。土方的开挖采纳分层纵挖法,自上而下的进行,不得乱挖或超挖.无论工程量多大,土层多深均严禁用爆破法施工或掏洞取土。对于山顶可先用推土机削平,修筑上坡便道。为由上往下开挖制造作业条件.挖方分层按 4 米左右为适宜,因此 4 米以下的按一层开挖,4 米以上的分两层或多层开挖,由上至下进行,由两端向中间推动,土料向两端延伸分层填筑.土方开挖由反铲挖掘机在面层顶进行,自卸汽车层底面运土,操作方便,效率高。(3)、土方开挖应控制开挖深度及宽度,以达到设计要求的边坡平台、坡度及路基宽度,防止超挖。路基开挖至设计标高时,如基面为不适用材料,应按监理工程师要求继续开挖,超挖部分分层回填适用材料,压实到规定的压实度.(4)、在进行开挖时,注意边坡与设计边坡一致,不乱挖、超挖,同时禁止掏洞取土。开挖的土方除及时(保持在天然含水量)利用以外,弃方用卸汽车运到弃土场。(5)、开挖中如发现土层性质有变化时,应修改施工方案及挖方边坡,并及时报监理工程师批准。(6)、施工中应注意:场地排水畅通无阻、地面积水应及时通过纵、横向排水沟引入附近渠道或低洼处排除。(7)、土方地段的路床顶面标高,应考虑因压实而产生的下沉量,其值由试验确定。路床顶面以下 300mm 的压实度,或路床顶面以下换土超过 300mm 时,其压实度均应不小于 95%。应按《公路土工试验规程》(JTJ051—93)重型击实法进行检验,如不符合要求,应舸取压实或其他措施(换填或掺石灰等)进行处理,使之达到规定的压实度.报请监理工程师批准。 (8)、当因气候使挖出的材料无法根据合同法律规范的要求用于填筑路基和压实时,应停止开挖,直到气候条件转好。 (9)、假如在指定设置弃土场的地方不能满足堆积弃方数量时,应停止开挖,重新选择弃土位置并将相应修改施工方案提交监理工程师批准。 (10)、不能在沿溪及沿山坡和基他按图纸规定不能横向弃置废方的开挖段,必须严格在指定的弃土场弃方。防止造成废方侵占良田、河道,损害民房和用地范围以外的其他构造物. (11)、必须注意对图纸未示出的地下管道、缆中国、文物古迹和其...
