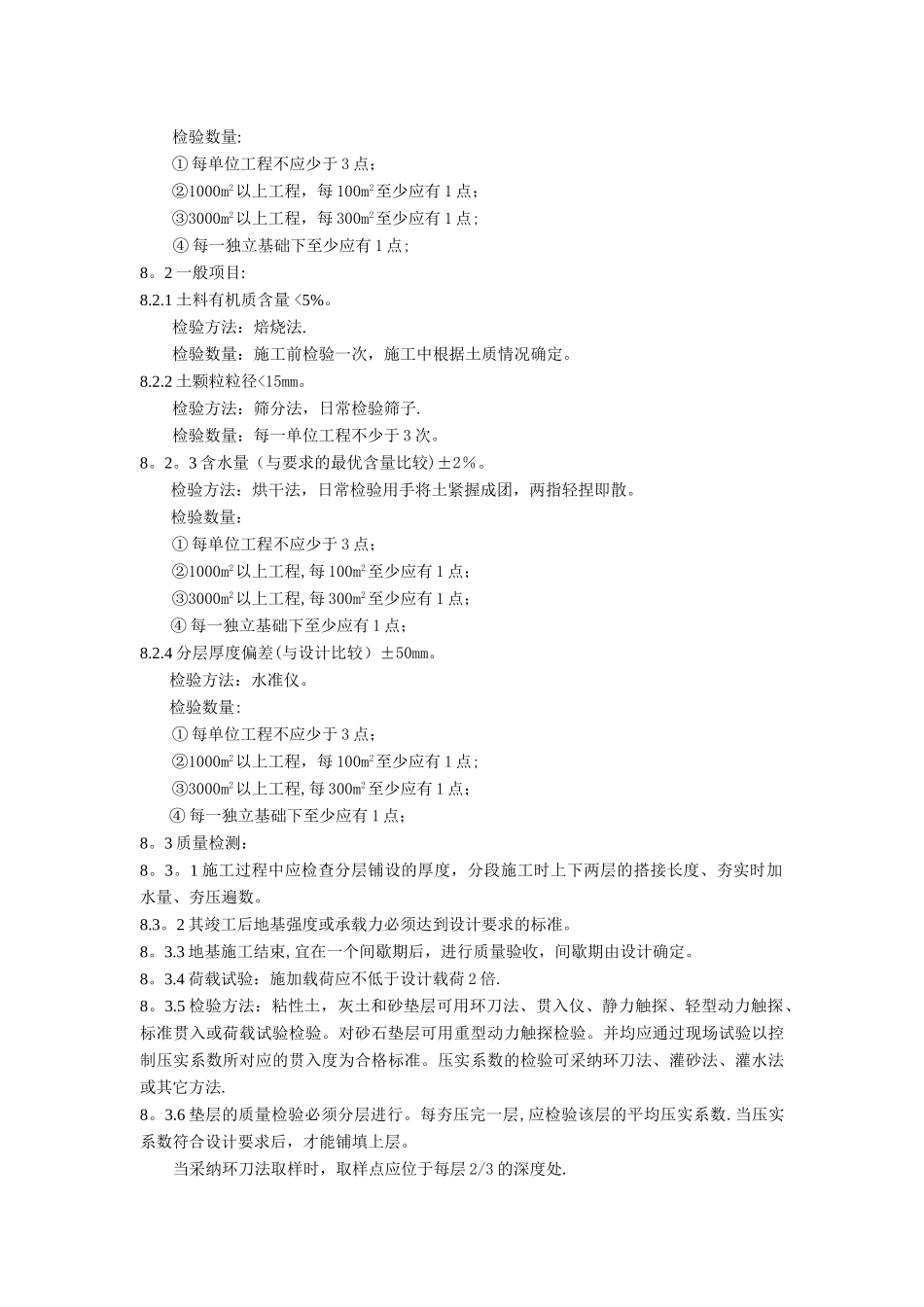

第六章 素土换填地基施工1
适用范围:素土垫层是先将基础底面下一定范围内软弱土层挖去 ,然后分层回填较好的素土夯(压)实而成
本标准适用于处理软土、湿陷性黄土和杂填土地基
但由于素土的稳定时间较长,承载力较低
本标准仅用于上部建筑荷载不大和相对沉降差要求不高的浅层地基加固
材料要求土料:一般用粉土或粉质粘土,有机物含量不得超过 5%,亦不得含有冻土或膨胀土;用于湿陷性黄土地基时,土料中不得夹有砖、瓦和石块
其土料粒径不大于 50mm
主要机具:3
1 主要机械:推土机、碾压机、蛙式打夯机等
2 主要工具:镐、铁锹、钢尺、水准仪、经纬仪等
1 在填土前,应先清除地基上的树根、淤泥、耕植土层,杂物和要求深度范围内的软弱层,排除积水,以保证正常施工和防止边坡遭受冲刷
2 场地内地下管线,电缆已进行迁移或处理
3 场地四周已作好排水处理
1 工艺流程土料制备→基槽清理→分层铺土→夯实或碾压密实→找平验收5
2 地形起伏之处,即填土与天然土交接处,应修筑 1:2 台阶形边坡,每台阶高可取 500 mm,宽 1000 mm
3 土料含水量,应控制在最优含水量 Wop±2%的范围内,最优含水量应通过室内击实试验确定
土的最优含水量:砂土 8~12%(重量比);粘土 19~23%;粉质粘土 12~15%,粉土16~22%
含水量过大时,须用晒干或风干法降低,如含水量小于最优含水量(-2%)时,应洒水湿润
4 填土应从最低处开始进行整片分层回填夯实(或碾压),不应任意分段接缝
填土区应碾压成中间稍高两边稍低,以便于排水
5 小面积填土,可用人工铺土,用人力夯或蛙式打夯机进行夯实,大面积填土,用人力或推土机铺土,用中、重型碾压机械碾压,平碾碾压完第一层表面,应采纳人工或推土机拉毛,然后继续回填,土层表面太干的,应浇水湿润方可继续回
