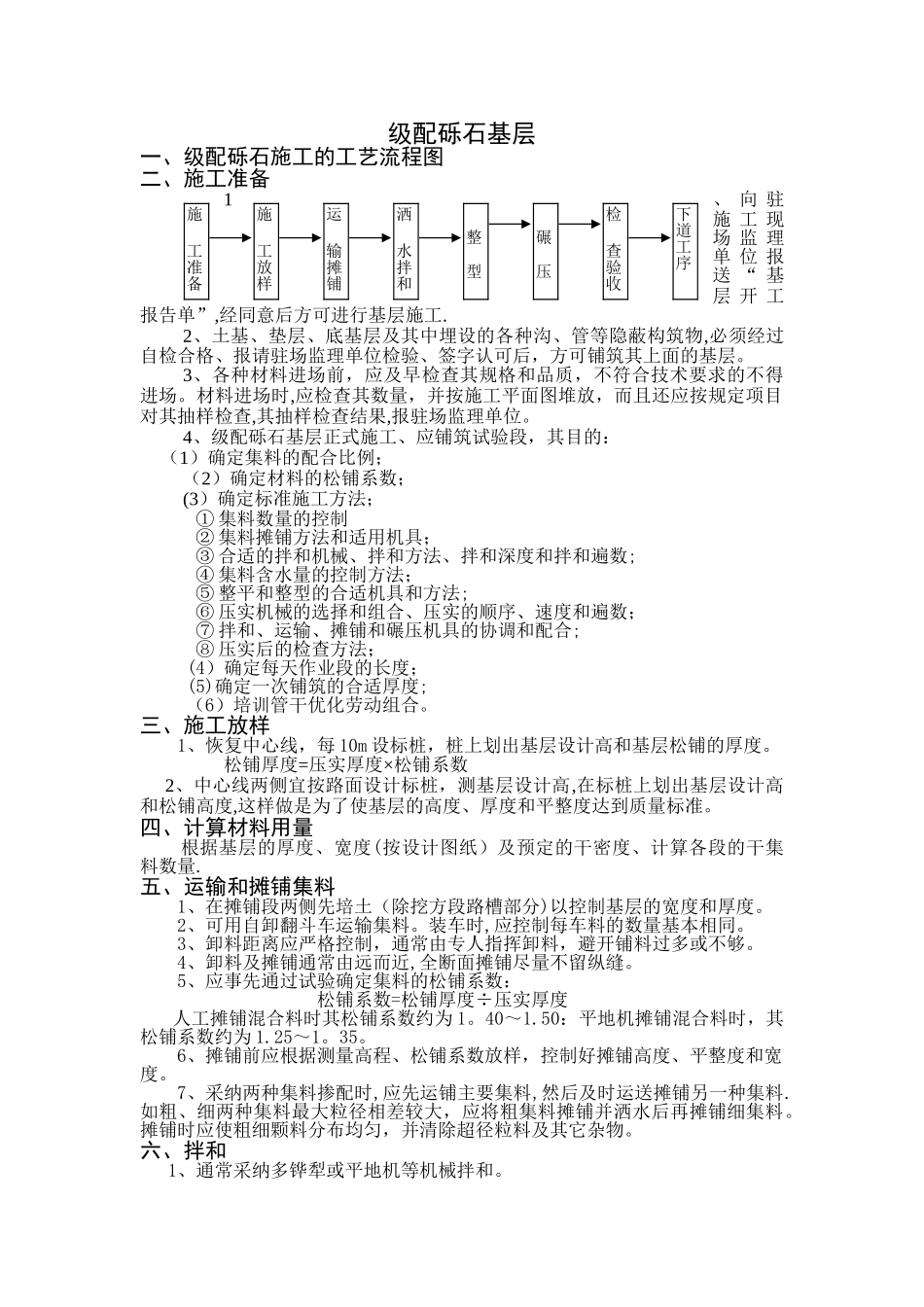

级配砾石基层一、级配砾石施工的工艺流程图二、施工准备 1、 向 驻施 工 现场 监 理单 位 报送 “ 基层 开 工报告单”,经同意后方可进行基层施工.2、土基、垫层、底基层及其中埋设的各种沟、管等隐蔽构筑物,必须经过自检合格、报请驻场监理单位检验、签字认可后,方可铺筑其上面的基层。3、各种材料进场前,应及早检查其规格和品质,不符合技术要求的不得进场。材料进场时,应检查其数量,并按施工平面图堆放,而且还应按规定项目对其抽样检查,其抽样检查结果,报驻场监理单位。4、级配砾石基层正式施工、应铺筑试验段,其目的: (1)确定集料的配合比例;(2)确定材料的松铺系数;(3)确定标准施工方法; ① 集料数量的控制 ② 集料摊铺方法和适用机具; ③ 合适的拌和机械、拌和方法、拌和深度和拌和遍数; ④ 集料含水量的控制方法; ⑤ 整平和整型的合适机具和方法; ⑥ 压实机械的选择和组合、压实的顺序、速度和遍数; ⑦ 拌和、运输、摊铺和碾压机具的协调和配合; ⑧ 压实后的检查方法; (4)确定每天作业段的长度; (5)确定一次铺筑的合适厚度; (6)培训管干优化劳动组合。三、施工放样 1、恢复中心线,每 10m 设标桩,桩上划出基层设计高和基层松铺的厚度。 松铺厚度=压实厚度×松铺系数 2、中心线两侧宜按路面设计标桩,测基层设计高,在标桩上划出基层设计高和松铺高度,这样做是为了使基层的高度、厚度和平整度达到质量标准。四、计算材料用量根据基层的厚度、宽度(按设计图纸)及预定的干密度、计算各段的干集料数量.五、运输和摊铺集料 1、在摊铺段两侧先培土(除挖方段路槽部分)以控制基层的宽度和厚度。2、可用自卸翻斗车运输集料。装车时,应控制每车料的数量基本相同。3、卸料距离应严格控制,通常由专人指挥卸料,避开铺料过多或不够。4、卸料及摊铺通常由远而近,全断面摊铺尽量不留纵缝。5、应事先通过试验确定集料的松铺系数: 松铺系数=松铺厚度÷压实厚度人工摊铺混合料时其松铺系数约为 1。40~1.50:平地机摊铺混合料时,其松铺系数约为 1.25~1。35。6、摊铺前应根据测量高程、松铺系数放样,控制好摊铺高度、平整度和宽度。7、采纳两种集料掺配时,应先运铺主要集料,然后及时运送摊铺另一种集料.如粗、细两种集料最大粒径相差较大,应将粗集料摊铺并洒水后再摊铺细集料。摊铺时应使粗细颗料分布均匀,并清除超径粒料及其它杂物。六、拌和 1、通常采纳多铧犁或平地机等机械拌和。...
