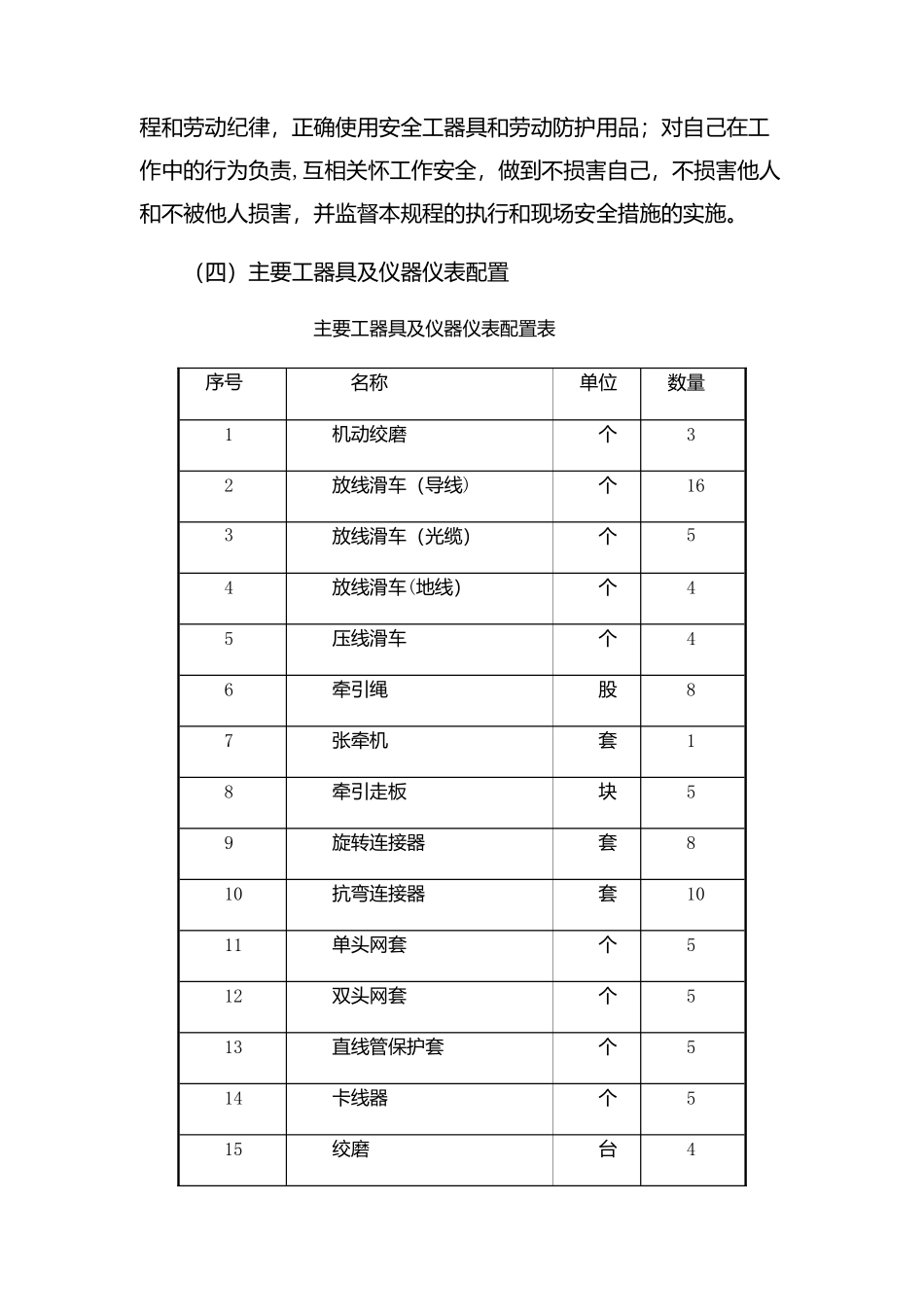

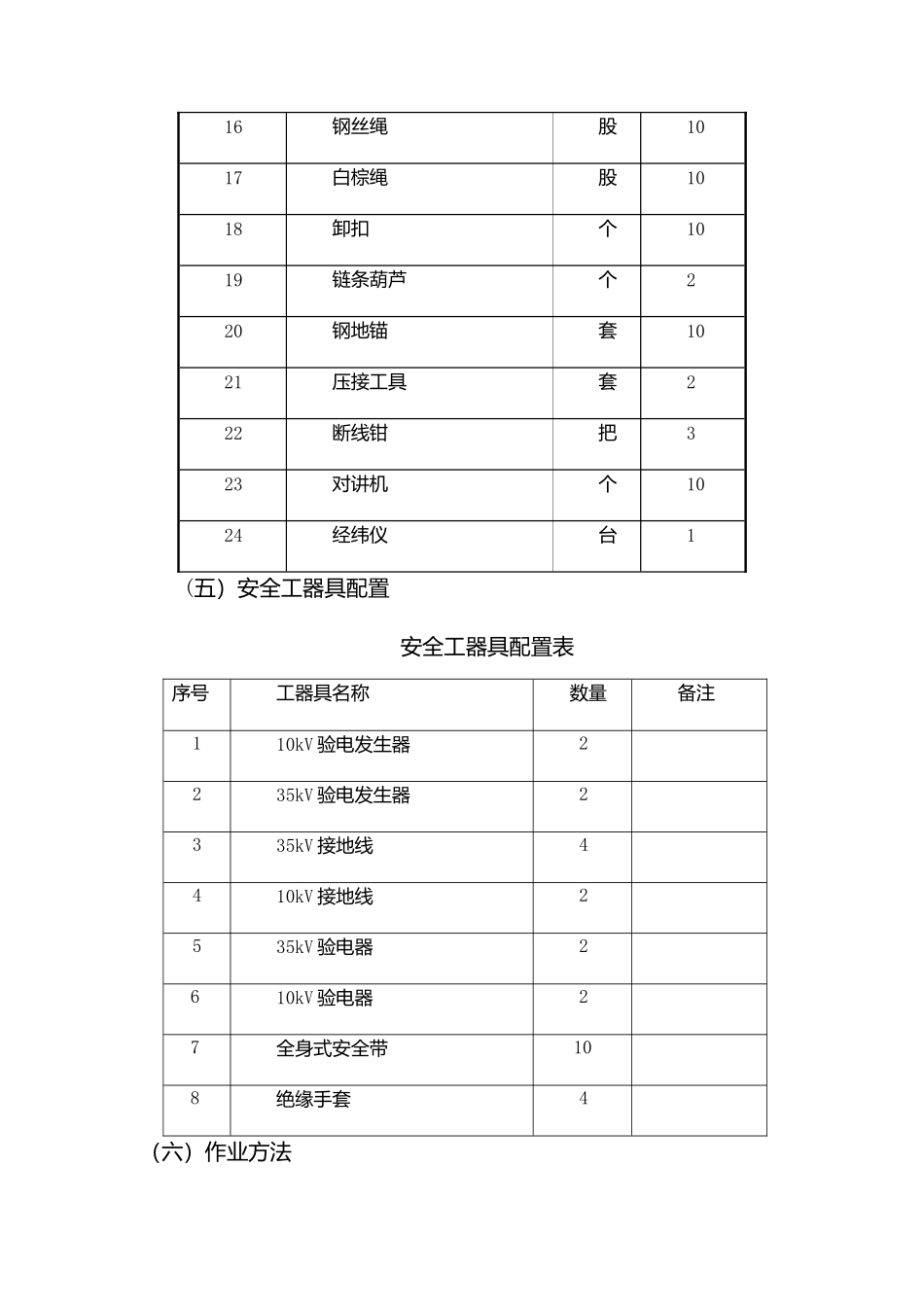

(三)各级管理人员职责 1.现场工作总负责人:对所需工作全面协调,对本施工四方案进行审核。2.工程技术总负责人:对施工质量进行技术交底以及把关,对本施工方案进行审核。 3。工作票负责人:编制施工方案,做好危险点分析;履行安全责任;填写工作票及办理工作票相关手续,负责对整个工作面现场工作人员的分配等,随时监护工作班人员遵守现场劳动纪律和安全工作规定,安排人员准备所需的材料、工具,若作业过程中发现问题及时与工程总协调联系解决,必要时在指定专责监护人情况下可以参加工作。4。安全员:履行安全责任,校核施工方案,对整个作业过程进行安全监督,及时指出并制止工作中存在的不安全行为,随时监护工作班人员遵守现场劳动纪律和安全工作规定,若作业过程中发现问题及时与工作负责人联系解决.5.材料供应负责人:安排人员准备工作所需的材料、施工机具、仪器及仪表等。6。质量检验负责人:依照本施工方案的相关规定,做好整个施工过程的质量监督、把关及验收工作。7。工作班人员:履行安全责任;认真服从工作负责人的安排,在得到工作负责人安全技术交底后,履行确认手续;发现现场安全措施不适应工作时,应提出异议;严格遵守安全规章制度、技术规程和劳动纪律,正确使用安全工器具和劳动防护用品;对自己在工作中的行为负责,互相关怀工作安全,做到不损害自己,不损害他人和不被他人损害,并监督本规程的执行和现场安全措施的实施。(四)主要工器具及仪器仪表配置 主要工器具及仪器仪表配置表 序号 名称 单位 数量1机动绞磨个32放线滑车(导线)个163放线滑车(光缆)个54放线滑车(地线)个45压线滑车个46牵引绳股87张牵机套18牵引走板块59旋转连接器套810抗弯连接器套1011单头网套个512双头网套个513直线管保护套个514卡线器个515绞磨台416钢丝绳股1017白棕绳股1018卸扣个1019链条葫芦个220钢地锚套1021压接工具套222断线钳把323对讲机个1024经纬仪台1 (五)安全工器具配置 安全工器具配置表 (六)作业方法序号工器具名称 数量备注110kV 验电发生器2235kV 验电发生器2335kV 接地线4410kV 接地线2535kV 验电器2 610kV 验电器2 7全身式安全带10 8绝缘手套46.1 施工准备6.1。1 技术资料:设计图纸、施工法律规范、安全措施、施工方案;6。1。2 人员组织:技术负责人、施工负责人、安全质量负责人和技能人员;6.1.3 机具的准备:按施工要求准备机具并对其性能及状态进行检查和维护;6。1.4 施工材料准备:导地线、...
