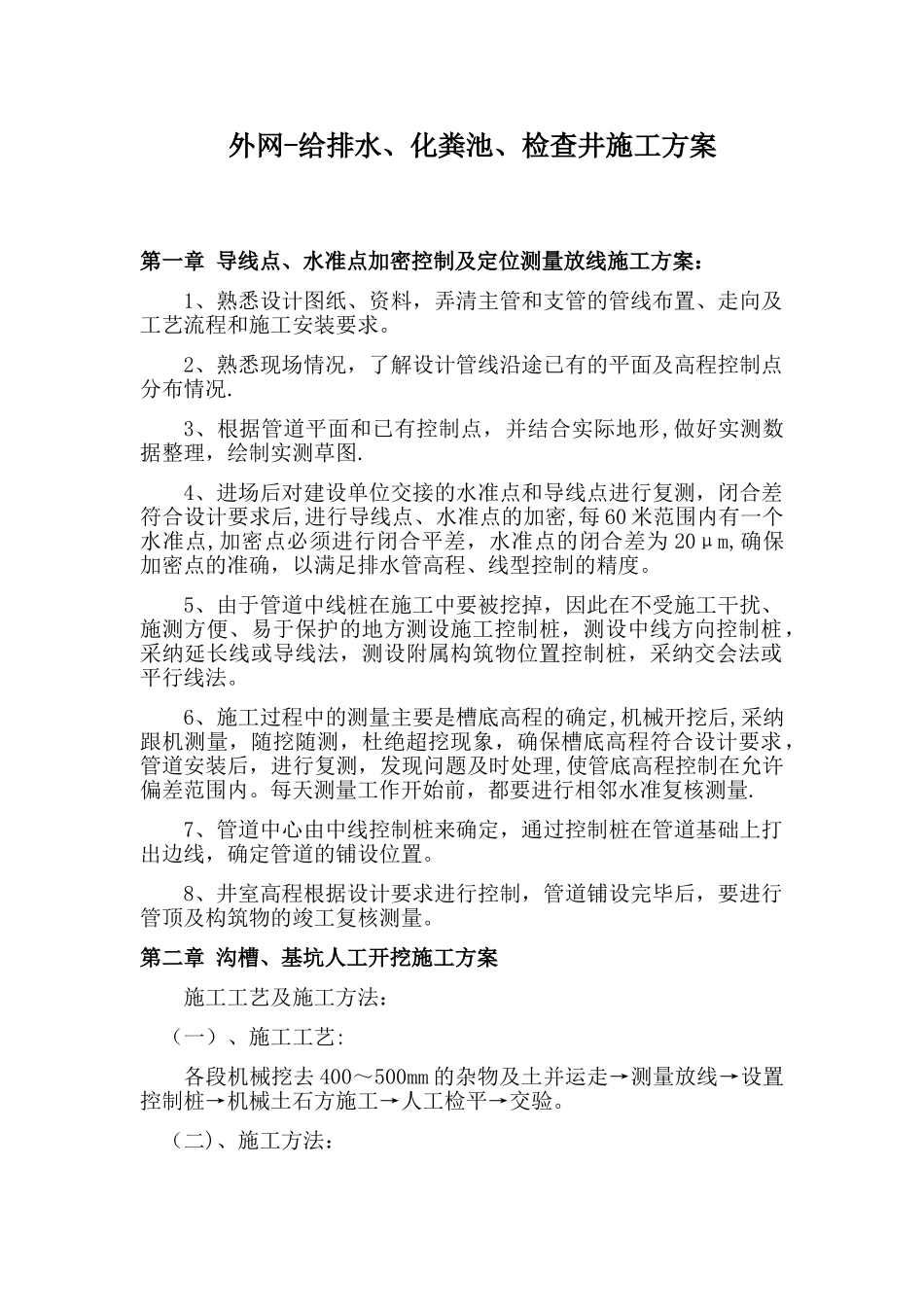

外网-给排水、化粪池、检查井施工方案 第一章 导线点、水准点加密控制及定位测量放线施工方案: 1、熟悉设计图纸、资料,弄清主管和支管的管线布置、走向及工艺流程和施工安装要求
2、熟悉现场情况,了解设计管线沿途已有的平面及高程控制点分布情况
3、根据管道平面和已有控制点,并结合实际地形,做好实测数据整理,绘制实测草图
4、进场后对建设单位交接的水准点和导线点进行复测,闭合差符合设计要求后,进行导线点、水准点的加密,每 60 米范围内有一个水准点,加密点必须进行闭合平差,水准点的闭合差为 20μm,确保加密点的准确,以满足排水管高程、线型控制的精度
5、由于管道中线桩在施工中要被挖掉,因此在不受施工干扰、施测方便、易于保护的地方测设施工控制桩,测设中线方向控制桩,采纳延长线或导线法,测设附属构筑物位置控制桩,采纳交会法或平行线法
6、施工过程中的测量主要是槽底高程的确定,机械开挖后,采纳跟机测量,随挖随测,杜绝超挖现象,确保槽底高程符合设计要求,管道安装后,进行复测,发现问题及时处理,使管底高程控制在允许偏差范围内
每天测量工作开始前,都要进行相邻水准复核测量
7、管道中心由中线控制桩来确定,通过控制桩在管道基础上打出边线,确定管道的铺设位置
8、井室高程根据设计要求进行控制,管道铺设完毕后,要进行管顶及构筑物的竣工复核测量
第二章 沟槽、基坑人工开挖施工方案 施工工艺及施工方法: (一)、施工工艺: 各段机械挖去 400~500mm 的杂物及土并运走→测量放线→设置控制桩→机械土石方施工→人工检平→交验
(二)、施工方法: 1、各段整体重自然地面对下挖掉 400~500mm 土方,包括施工建筑主体遗留下的建筑杂物苯板、砖及碎木等
挖掉此部分土方并运走也是下管线、砼井及化粪池所占土方量外运余土部分
2、施工测量: (1)测量作业前应对测量仪器进行校验,测量时对
