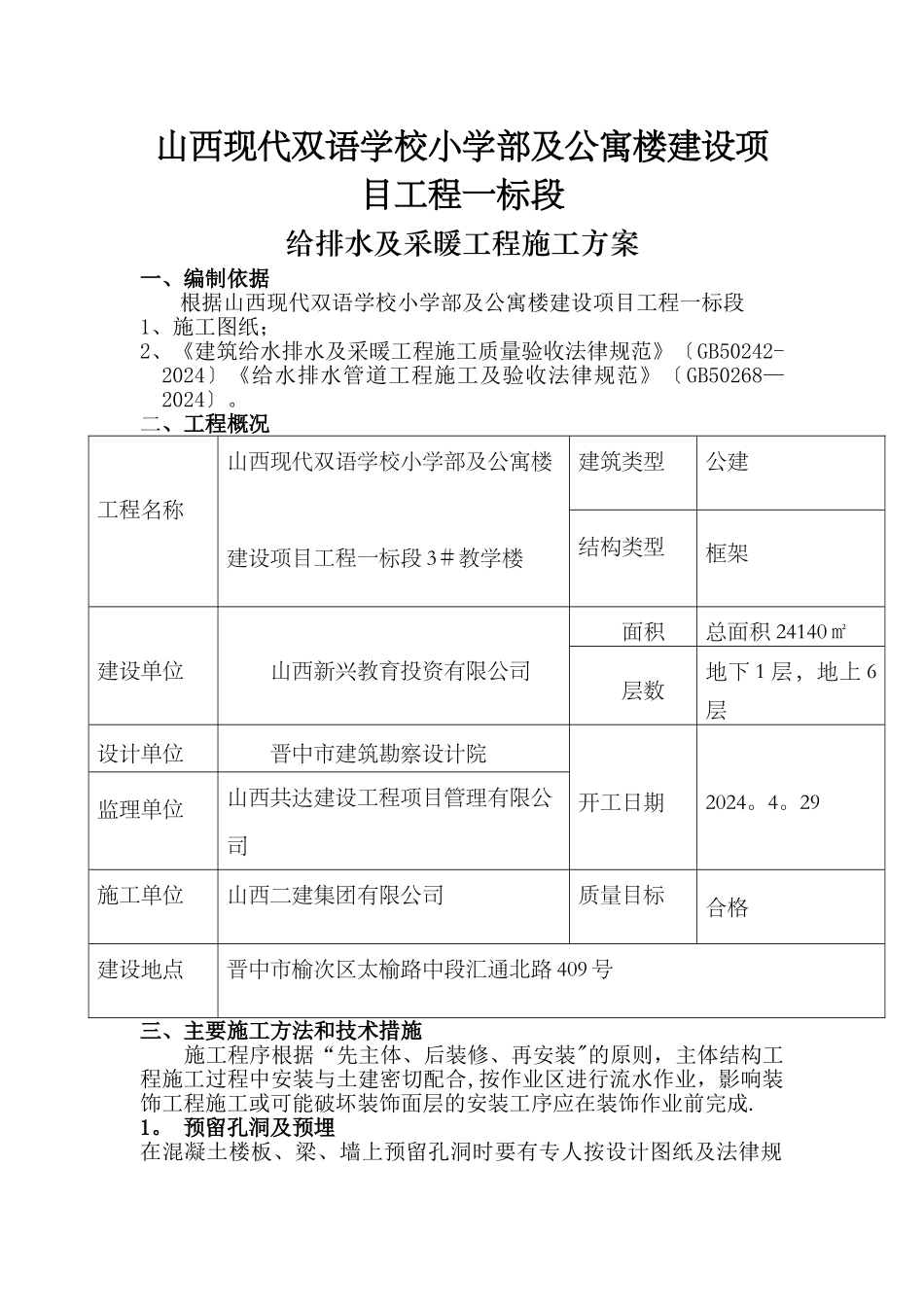

山西现代双语学校小学部及公寓楼建设项目工程一标段给排水及采暖工程施工方案一、编制依据根据山西现代双语学校小学部及公寓楼建设项目工程一标段1、施工图纸;2、《建筑给水排水及采暖工程施工质量验收法律规范》〔GB50242-2024〕《给水排水管道工程施工及验收法律规范》〔GB50268—2024〕。二、工程概况工程名称山西现代双语学校小学部及公寓楼建设项目工程一标段 3#教学楼建筑类型公建结构类型框架建设单位山西新兴教育投资有限公司面积总面积 24140㎡层数地下 1 层,地上 6层设计单位晋中市建筑勘察设计院开工日期2024。4。29监理单位山西共达建设工程项目管理有限公司施工单位山西二建集团有限公司质量目标合格建设地点晋中市榆次区太榆路中段汇通北路 409 号三、主要施工方法和技术措施 施工程序根据“先主体、后装修、再安装"的原则,主体结构工程施工过程中安装与土建密切配合,按作业区进行流水作业,影响装饰工程施工或可能破坏装饰面层的安装工序应在装饰作业前完成.1。 预留孔洞及预埋在混凝土楼板、梁、墙上预留孔洞时要有专人按设计图纸及法律规范将管道及设备的位置、标高尺寸测定,标好孔洞的部位,将预制好的模盒在绑扎钢筋前按标记固定牢,盒内塞入纸团、锯末等物,在浇注混凝土过程中要有专人配合校对,看管模盒,以免移位.用电锤、錾子剔凿孔洞时,用力要适度,严禁用大锤操作。预留孔洞需要断钢筋时,必须先征得技术部门的同意并及时实行必要的补救措施.预留孔洞要密切配合土建,根据设计及施工法律规范进行,按标高、坐标及规格进行施工.2.套管安装1、给水立管、消防立管穿楼板时,应设套管。安装在楼板内的套管,其顶部应高出装饰地面 20mm;安装在卫生间内的套管,其顶部应高出装饰地面 50mm,底部应与楼板底面相平;套管与管道之间缝隙应有阻燃密实材料和防水油膏填实,端面光滑.2、排水管穿楼板应预留孔洞,管道安装后将孔洞严密捣实,立管周围应设高出楼板面设计标高 10~20mm 的阻水圈.3、采暖管道穿墙及楼板处应加套管,穿楼板套管应高出地面 50mm,套管直径比管子大 2 号,管子与套管之间用石棉绳填实。管道穿混凝土墙,其套管在土建施工时预留或后期打孔布置。3.管道支架的设置 管道支架或管卡应固定在楼板上或承重结构上。钢管水平安装支架间距按《建筑给水排水及采暖工程施工质量验收法律规范》GB50242-2024 之规定施工。给水及消防立管每层装一管卡,安装高度为距地面 1。5m。排水管上的吊钩或卡箍...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

给排水及采暖施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
