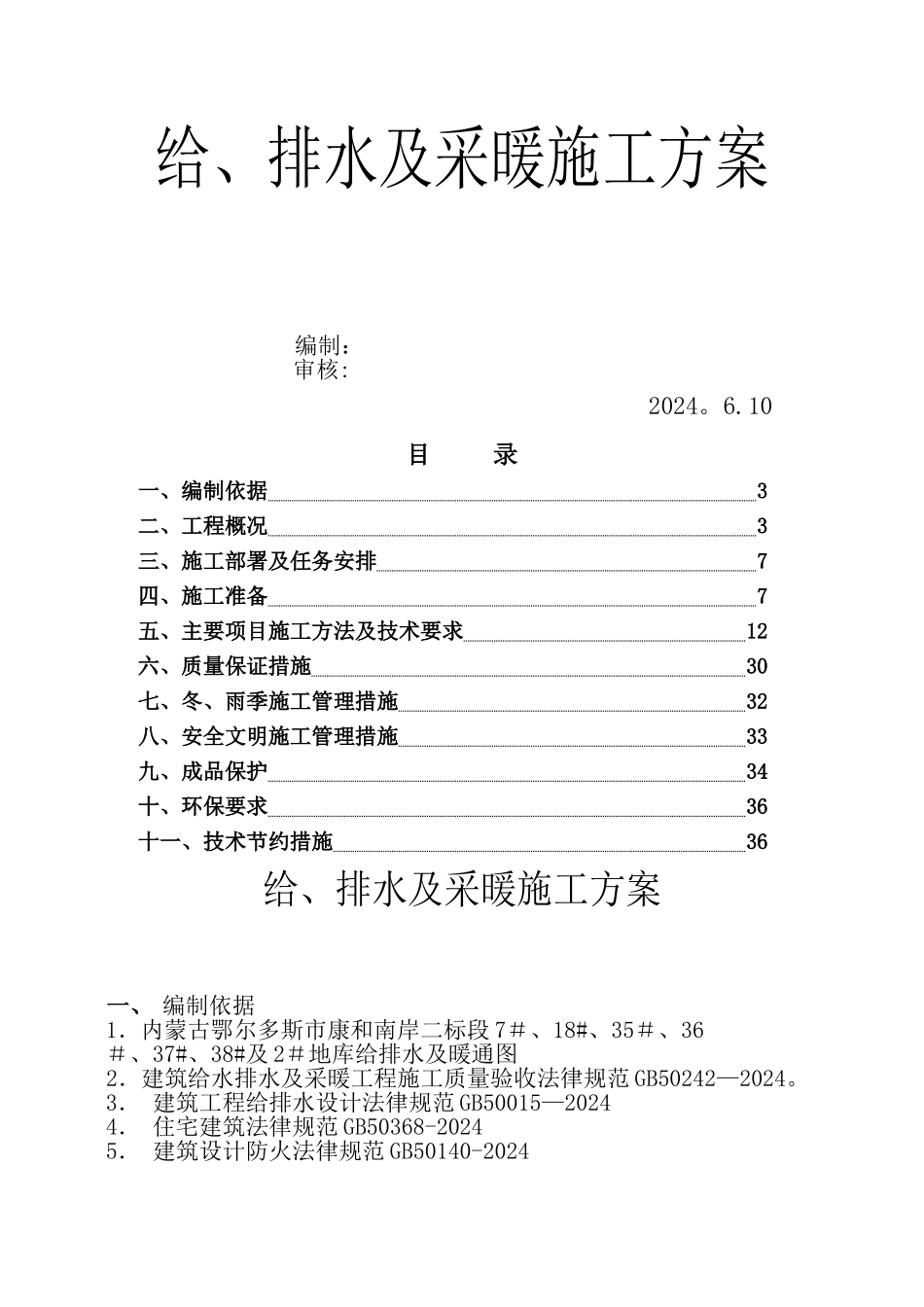

给、排水及采暖施工方案编制:审核: 2024
10目 录一、编制依据 3二、工程概况 3三、施工部署及任务安排 7四、施工准备 7五、主要项目施工方法及技术要求 12六、质量保证措施 30七、冬、雨季施工管理措施 32八、安全文明施工管理措施 33九、成品保护 34十、环保要求 36十一、技术节约措施 36给、排水及采暖施工方案一、 编制依据 1.内蒙古鄂尔多斯市康和南岸二标段 7#、18#、35#、36#、37#、38#及 2#地库给排水及暖通图2.建筑给水排水及采暖工程施工质量验收法律规范 GB50242—2024
3. 建筑工程给排水设计法律规范 GB50015—20244. 住宅建筑法律规范 GB50368-2024 5. 建筑设计防火法律规范 GB50140-20246. 建筑与小区雨水利用工程技术法律规范 GB50400—20247.建筑排水硬聚氯乙烯管道工程技术规程 CJJ/T29—988
采暖通风与空气调节设计法律规范 GB50019-20249
05 系列图集 DBJT03—22-2024(05-3) 二、工程概况本工程概况如下表所示:序项 目基 本 情 况1工程名称内蒙古鄂尔多斯市康和南岸二标段2工程地址鄂尔多斯市铁西区南环路以南和 109 国道交界处3建设单位万正开发有限公司4设计单位北京太平洋设计有限公司5监理单位北京中建咨询有限公司8施工单位内蒙古胜威建筑工程有限公司9合同范围结构、装饰装修、给排水、采暖、通风、电气10合同质量目标合格工程11合同工期2024
1~2024

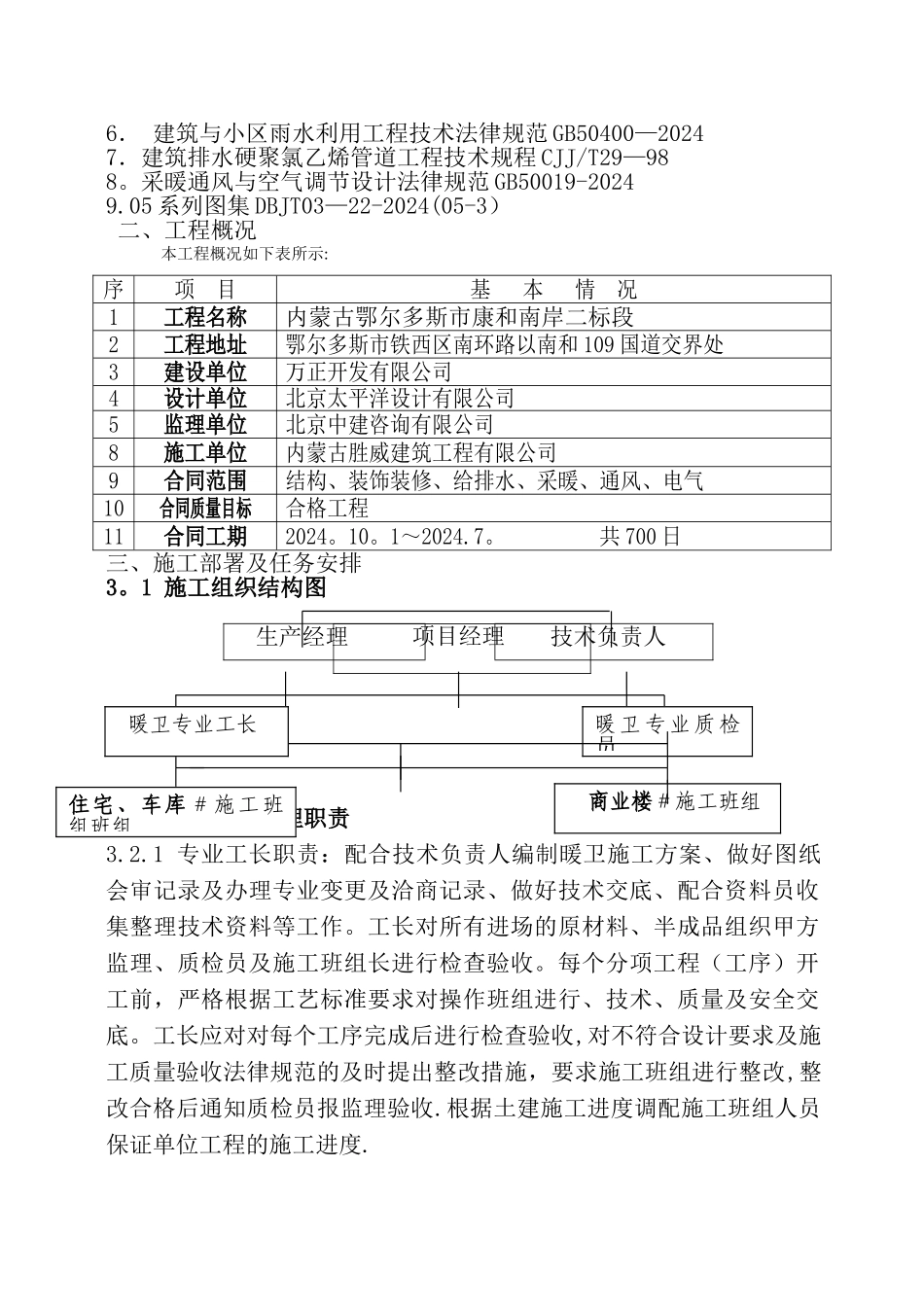

共 700 日三、施工部署及任务安排3
1 施工组织结构图 生产经理技术负责人3
2 组织成员管理职责3

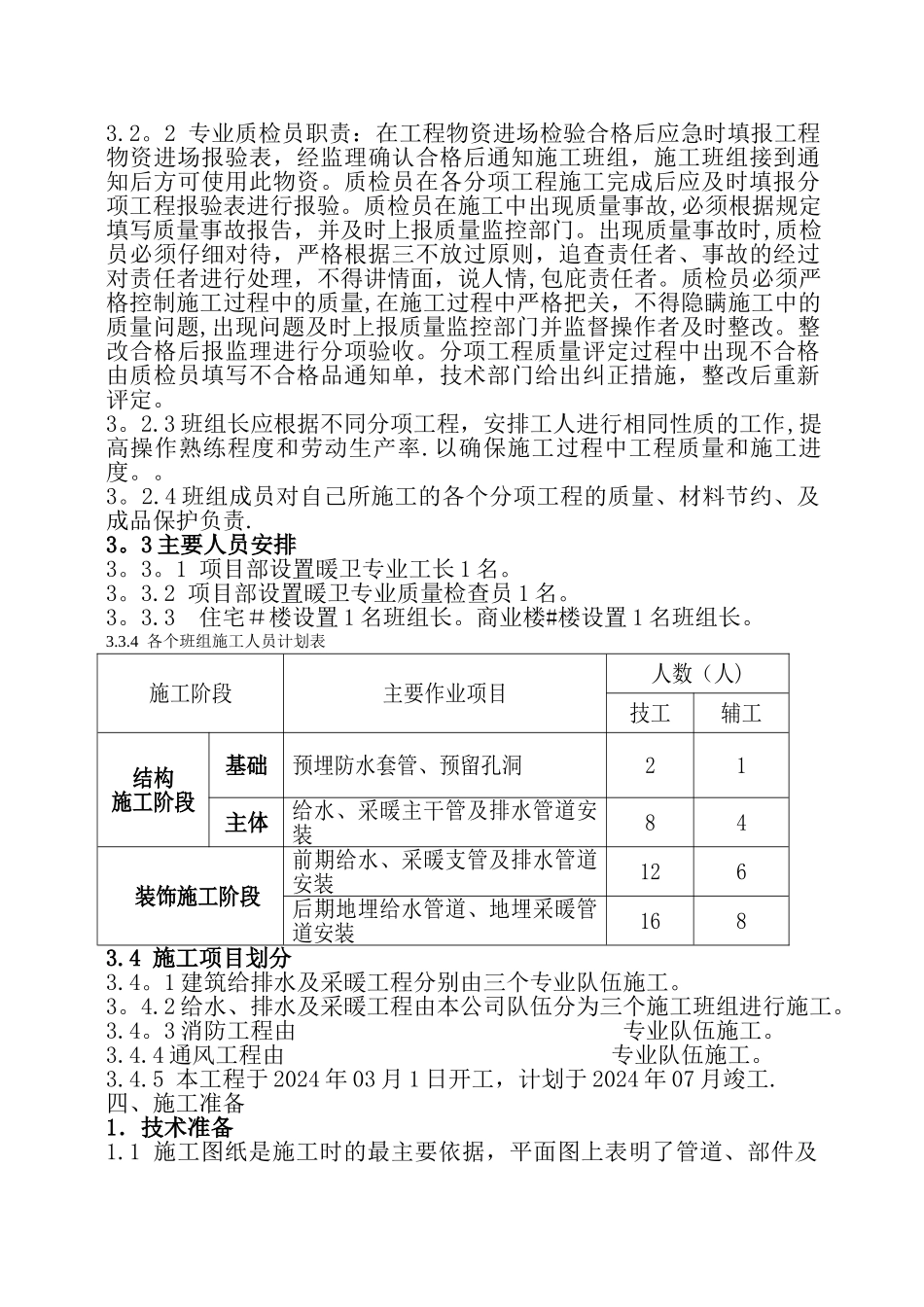

1 专业工长职责:配合技术负责人编制暖卫施工方案、做好图纸会审记录及办理专业变更及洽商记录、做好技术交底、配合资料员收集整理技术资料等工作
工长对所有进
