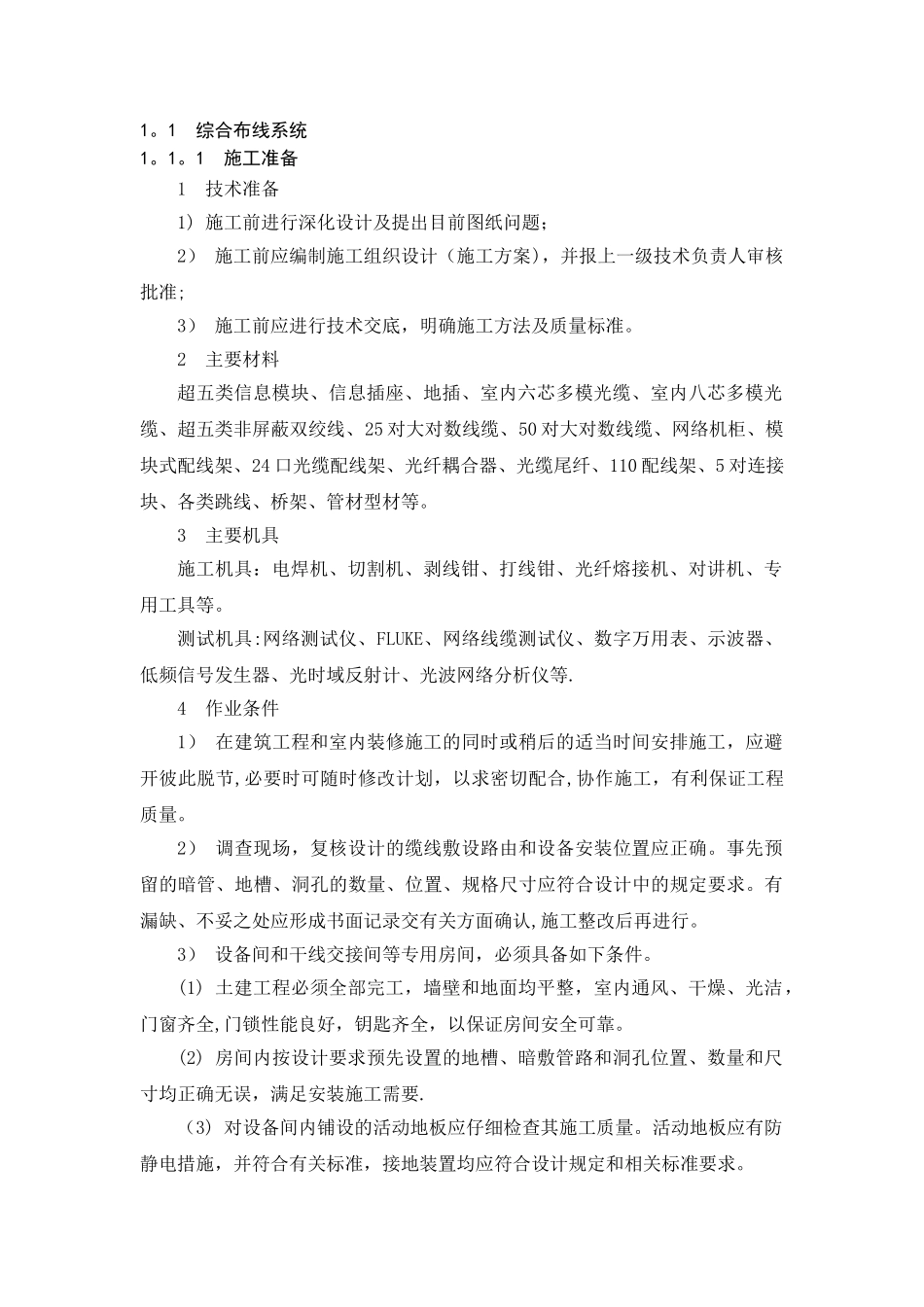

1 综合布线系统1
1 施工准备1 技术准备1) 施工前进行深化设计及提出目前图纸问题;2) 施工前应编制施工组织设计(施工方案),并报上一级技术负责人审核批准;3) 施工前应进行技术交底,明确施工方法及质量标准
2 主要材料超五类信息模块、信息插座、地插、室内六芯多模光缆、室内八芯多模光缆、超五类非屏蔽双绞线、25 对大对数线缆、50 对大对数线缆、网络机柜、模块式配线架、24 口光缆配线架、光纤耦合器、光缆尾纤、110 配线架、5 对连接块、各类跳线、桥架、管材型材等
3 主要机具施工机具:电焊机、切割机、剥线钳、打线钳、光纤熔接机、对讲机、专用工具等
测试机具:网络测试仪、FLUKE、网络线缆测试仪、数字万用表、示波器、低频信号发生器、光时域反射计、光波网络分析仪等
4 作业条件1) 在建筑工程和室内装修施工的同时或稍后的适当时间安排施工,应避开彼此脱节,必要时可随时修改计划,以求密切配合,协作施工,有利保证工程质量
2) 调查现场,复核设计的缆线敷设路由和设备安装位置应正确
事先预留的暗管、地槽、洞孔的数量、位置、规格尺寸应符合设计中的规定要求
有漏缺、不妥之处应形成书面记录交有关方面确认,施工整改后再进行
3) 设备间和干线交接间等专用房间,必须具备如下条件
(1) 土建工程必须全部完工,墙壁和地面均平整,室内通风、干燥、光洁,门窗齐全,门锁性能良好,钥匙齐全,以保证房间安全可靠
(2) 房间内按设计要求预先设置的地槽、暗敷管路和洞孔位置、数量和尺寸均正确无误,满足安装施工需要
(3) 对设备间内铺设的活动地板应仔细检查其施工质量
活动地板应有防静电措施,并符合有关标准,接地装置均应符合设计规定和相关标准要求
(4) 设备间和交接间内均应设置可靠的 220V、50Hz 的施工电源,并有良好的接地装置,以便施工和维修使用

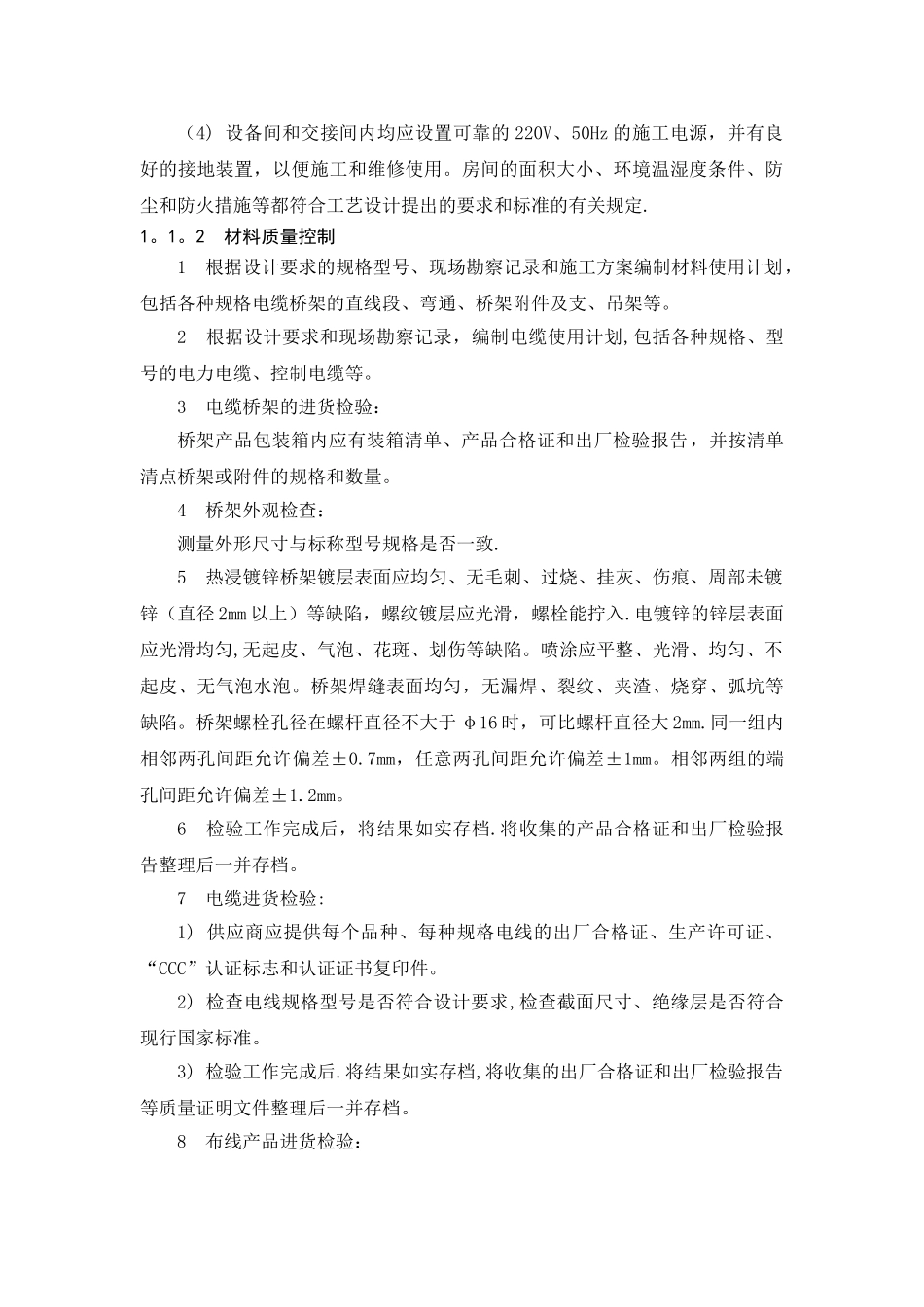

房间的面积大小、环境温湿度条件、防尘
