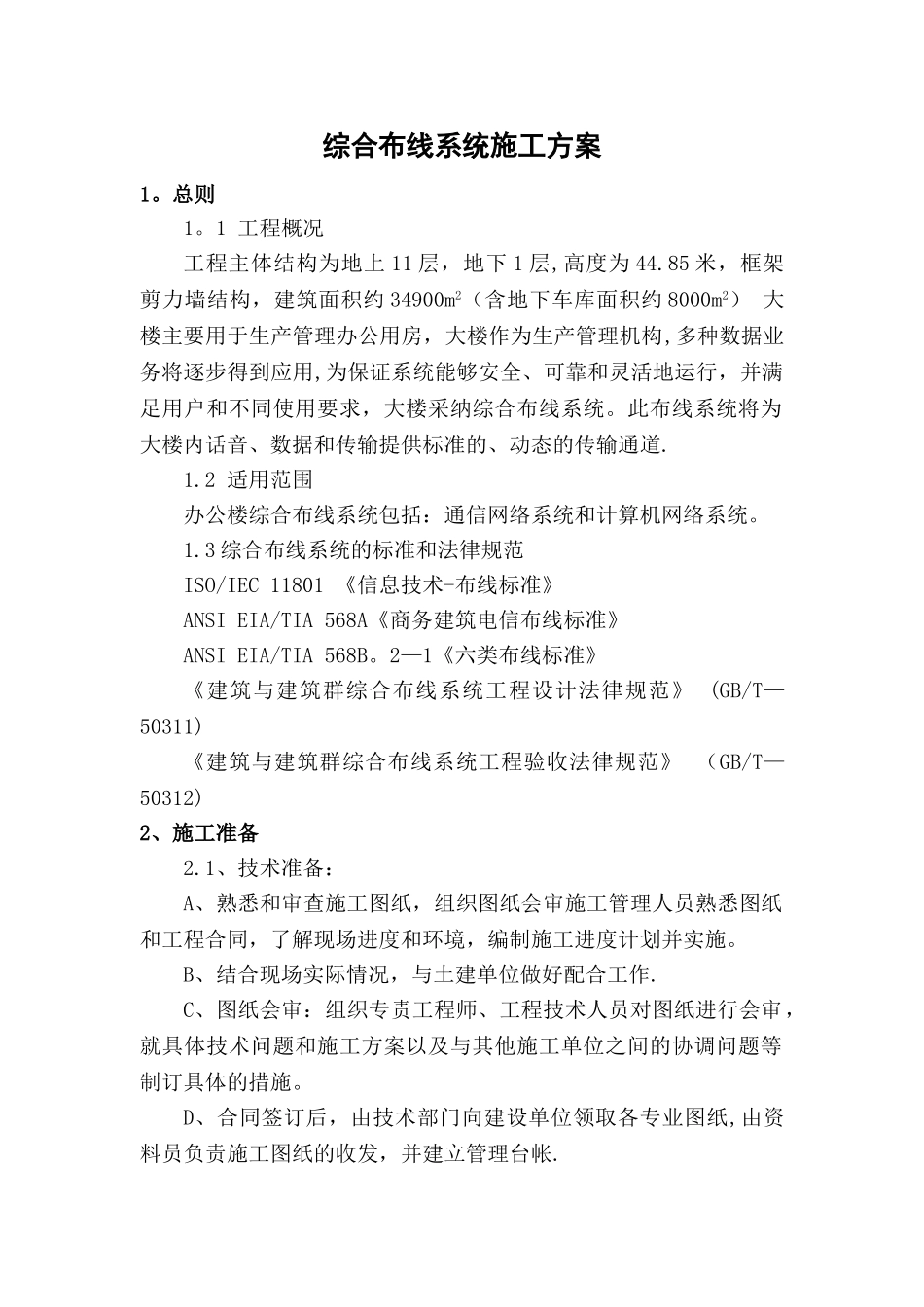

综合布线系统施工方案1
1 工程概况工程主体结构为地上 11 层,地下 1 层,高度为 44
85 米,框架剪力墙结构,建筑面积约 34900m2(含地下车库面积约 8000m2) 大楼主要用于生产管理办公用房,大楼作为生产管理机构,多种数据业务将逐步得到应用,为保证系统能够安全、可靠和灵活地运行,并满足用户和不同使用要求,大楼采纳综合布线系统
此布线系统将为大楼内话音、数据和传输提供标准的、动态的传输通道
2 适用范围办公楼综合布线系统包括:通信网络系统和计算机网络系统
3 综合布线系统的标准和法律规范ISO/IEC 11801 《信息技术-布线标准》ANSI EIA/TIA 568A《商务建筑电信布线标准》 ANSI EIA/TIA 568B
2—1《六类布线标准》《建筑与建筑群综合布线系统工程设计法律规范》 (GB/T—50311)《建筑与建筑群综合布线系统工程验收法律规范》 (GB/T—50312)2、施工准备2
1、技术准备:A、熟悉和审查施工图纸,组织图纸会审施工管理人员熟悉图纸和工程合同,了解现场进度和环境,编制施工进度计划并实施
B、结合现场实际情况,与土建单位做好配合工作
C、图纸会审:组织专责工程师、工程技术人员对图纸进行会审,就具体技术问题和施工方案以及与其他施工单位之间的协调问题等制订具体的措施
D、合同签订后,由技术部门向建设单位领取各专业图纸,由资料员负责施工图纸的收发,并建立管理台帐

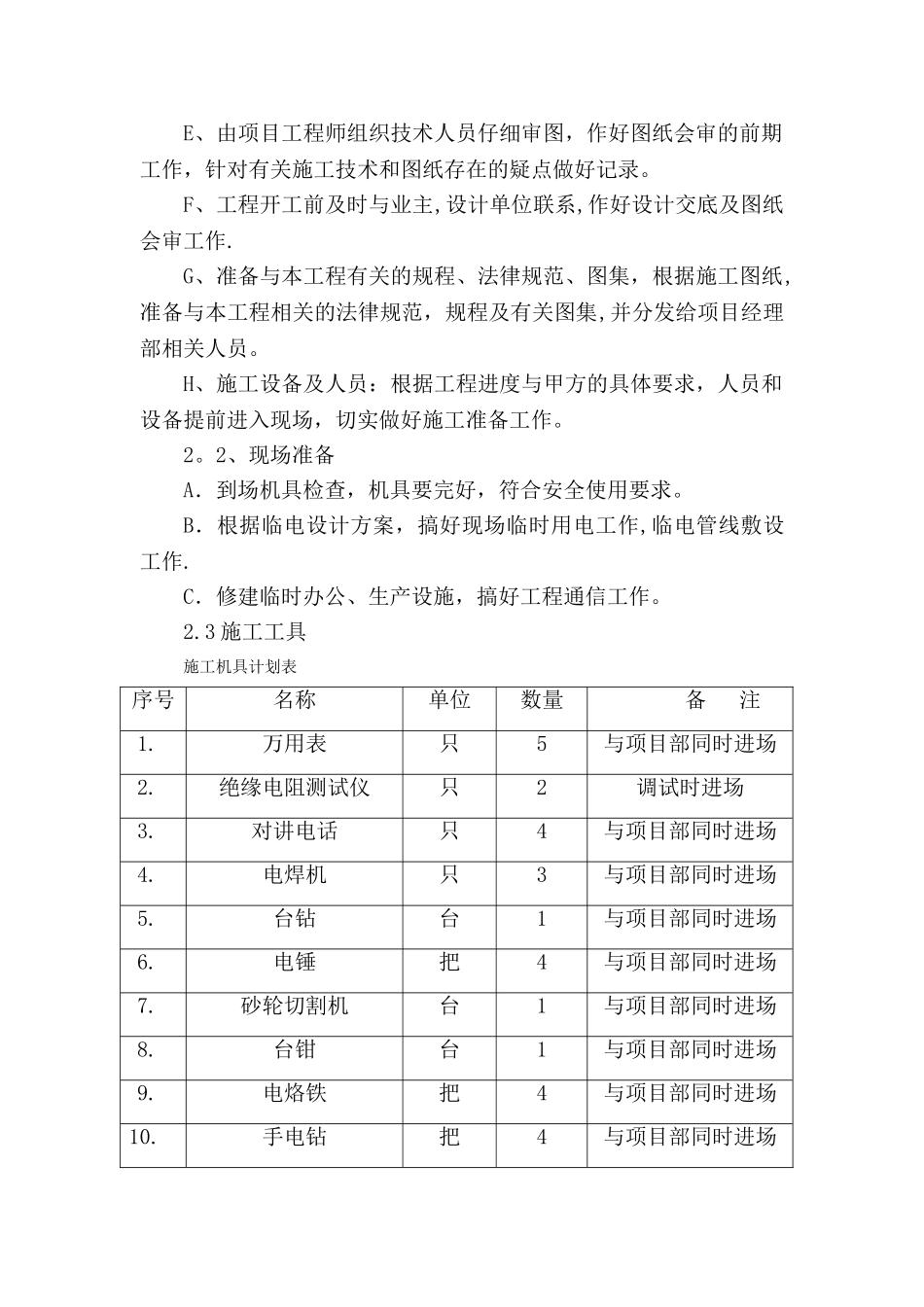

E、由项目工程师组织技术人员仔细审图,作好图纸会审的前期工作,针对有关施工技术和图纸存在的疑点做好记录
F、工程开工前及时与业主,设计单位联系,作好设计交底及图纸会审工作
G、准备与本工程有关的规程、法律规范、图集,根据施工图纸,准备与本工程相关的法律规范,规程及有关图集,并分发给项目经理部相关人员

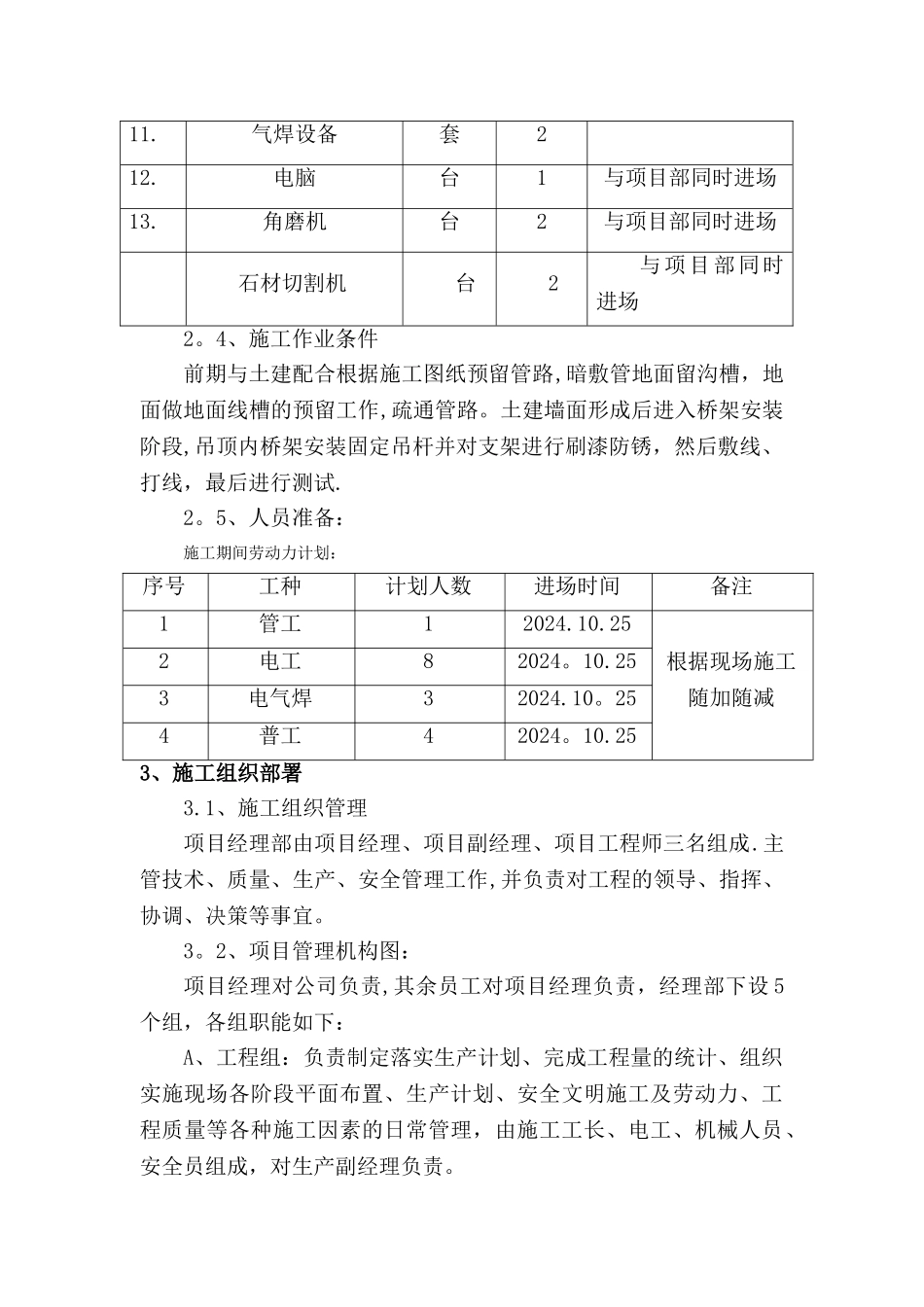

H、施工设备及人员:根据工程进度与甲方的具体要求
