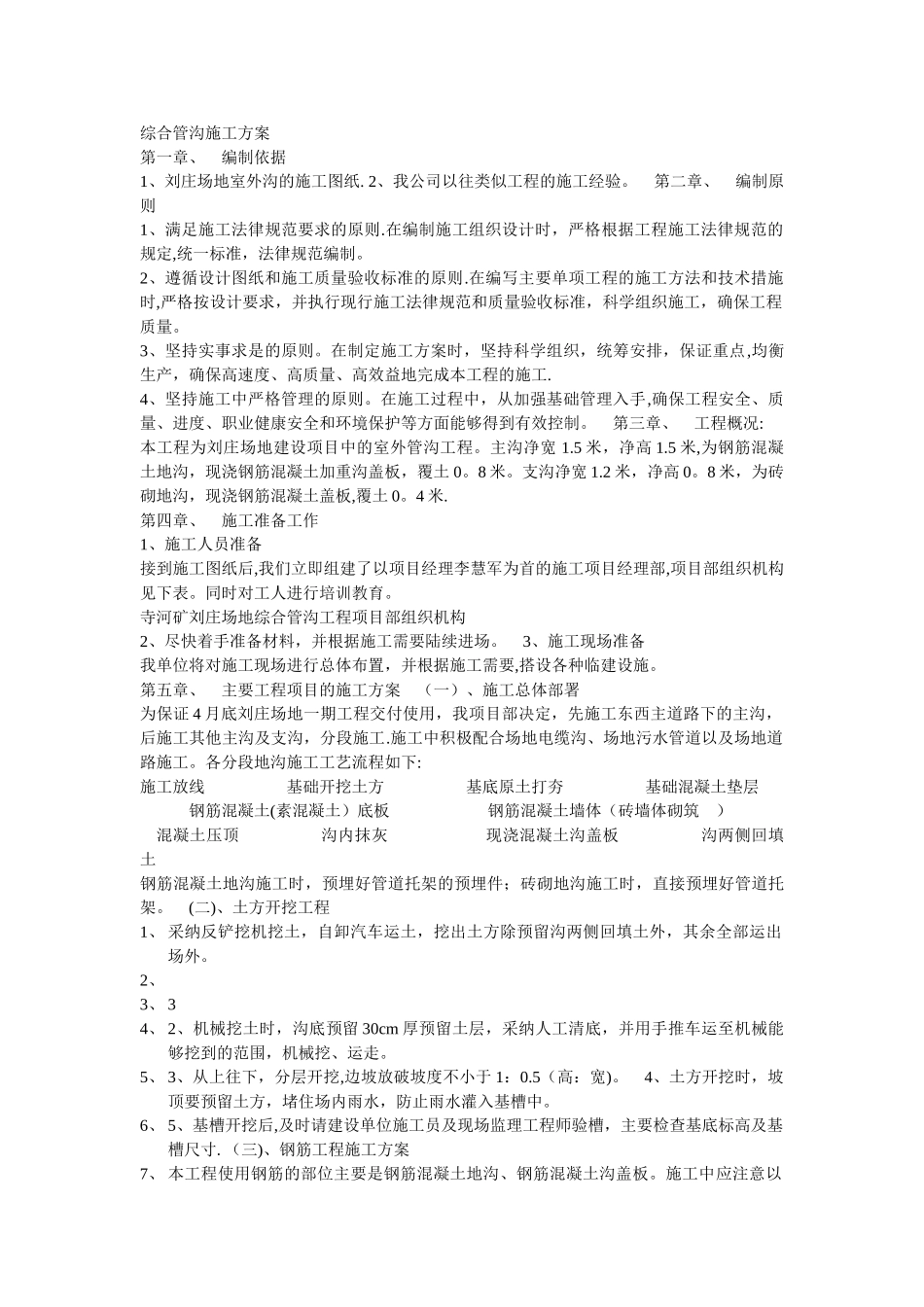

综合管沟施工方案第一章、 编制依据 1、刘庄场地室外沟的施工图纸
2、我公司以往类似工程的施工经验
第二章、 编制原则 1、满足施工法律规范要求的原则
在编制施工组织设计时,严格根据工程施工法律规范的规定,统一标准,法律规范编制
2、遵循设计图纸和施工质量验收标准的原则
在编写主要单项工程的施工方法和技术措施时,严格按设计要求,并执行现行施工法律规范和质量验收标准,科学组织施工,确保工程质量
3、坚持实事求是的原则
在制定施工方案时,坚持科学组织,统筹安排,保证重点,均衡生产,确保高速度、高质量、高效益地完成本工程的施工
4、坚持施工中严格管理的原则
在施工过程中,从加强基础管理入手,确保工程安全、质量、进度、职业健康安全和环境保护等方面能够得到有效控制
第三章、 工程概况: 本工程为刘庄场地建设项目中的室外管沟工程
主沟净宽 1
5 米,净高 1
5 米,为钢筋混凝土地沟,现浇钢筋混凝土加重沟盖板,覆土 0
支沟净宽 1
2 米,净高 0
8 米,为砖砌地沟,现浇钢筋混凝土盖板,覆土 0
第四章、 施工准备工作 1、施工人员准备接到施工图纸后,我们立即组建了以项目经理李慧军为首的施工项目经理部,项目部组织机构见下表
同时对工人进行培训教育
寺河矿刘庄场地综合管沟工程项目部组织机构 2、尽快着手准备材料,并根据施工需要陆续进场
3、施工现场准备 我单位将对施工现场进行总体布置,并根据施工需要,搭设各种临建设施
第五章、 主要工程项目的施工方案 (一)、施工总体部署 为保证 4 月底刘庄场地一期工程交付使用,我项目部决定,先施工东西主道路下的主沟,后施工其他主沟及支沟,分段施工
施工中积极配合场地电缆沟、场地污水管道以及场地道路施工

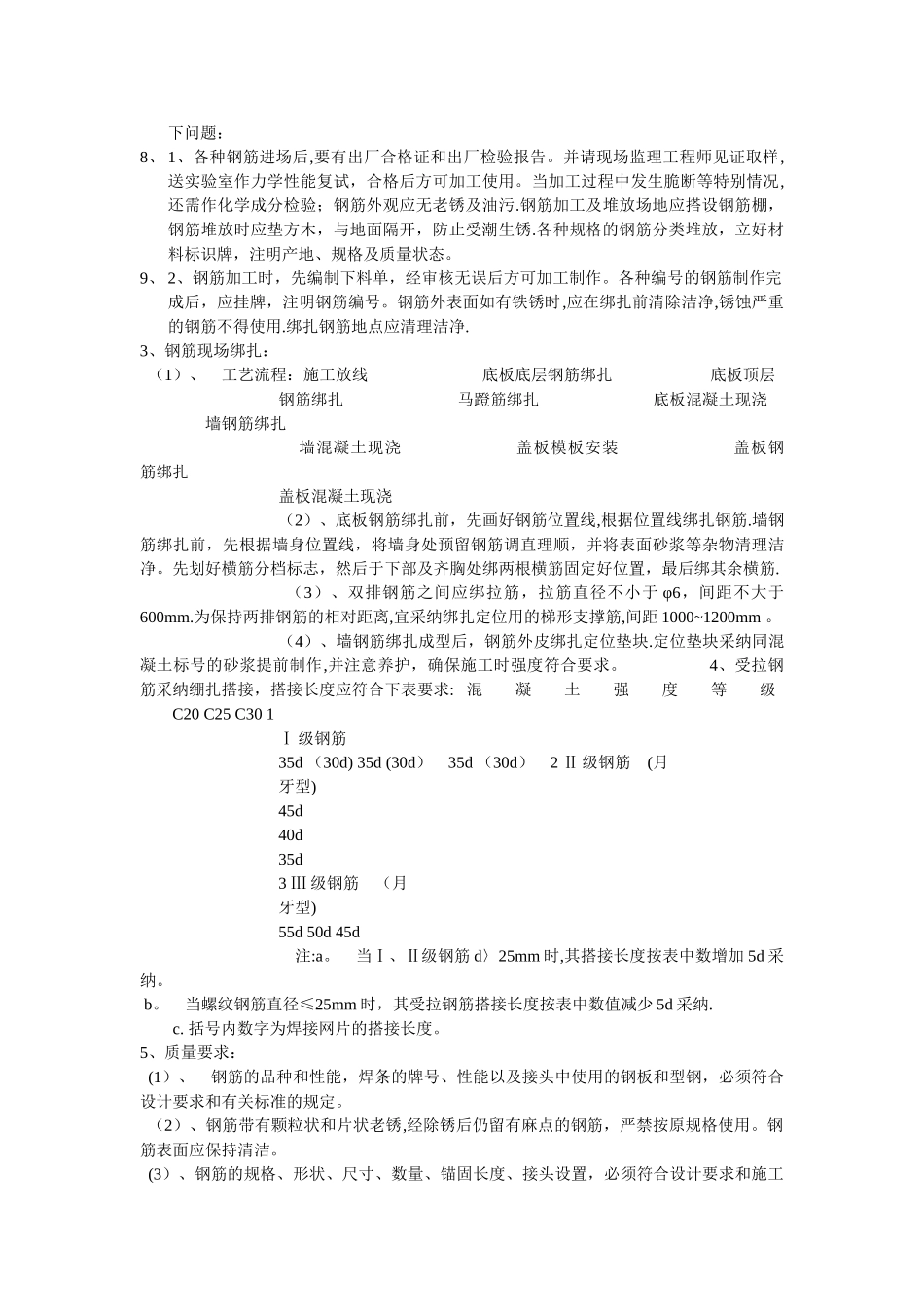

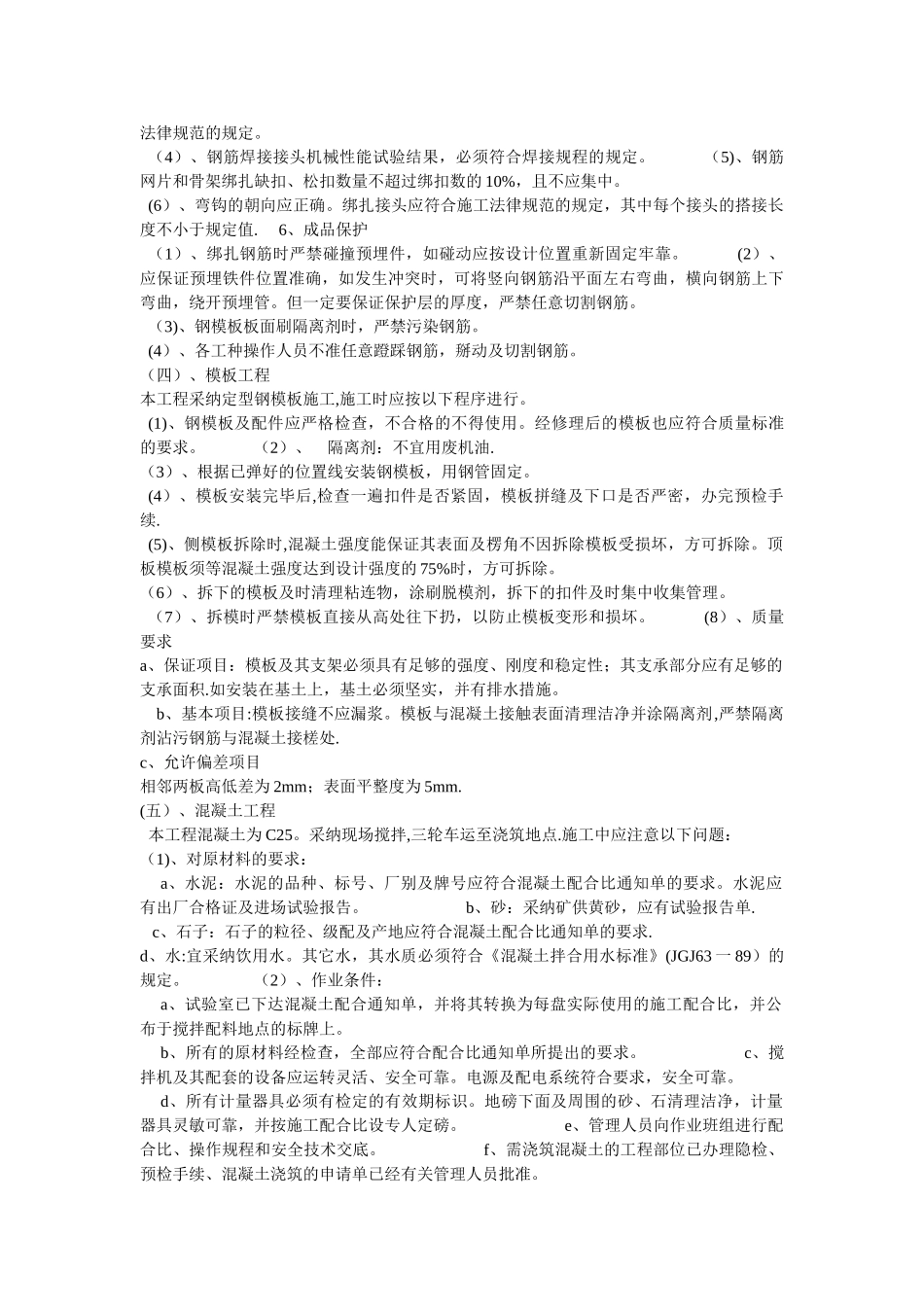

各分段地沟施工工艺流程如下: 施工放线 基础开挖土方 基底原土打夯 基础混凝土垫层 钢筋混凝土(素混凝土)底
