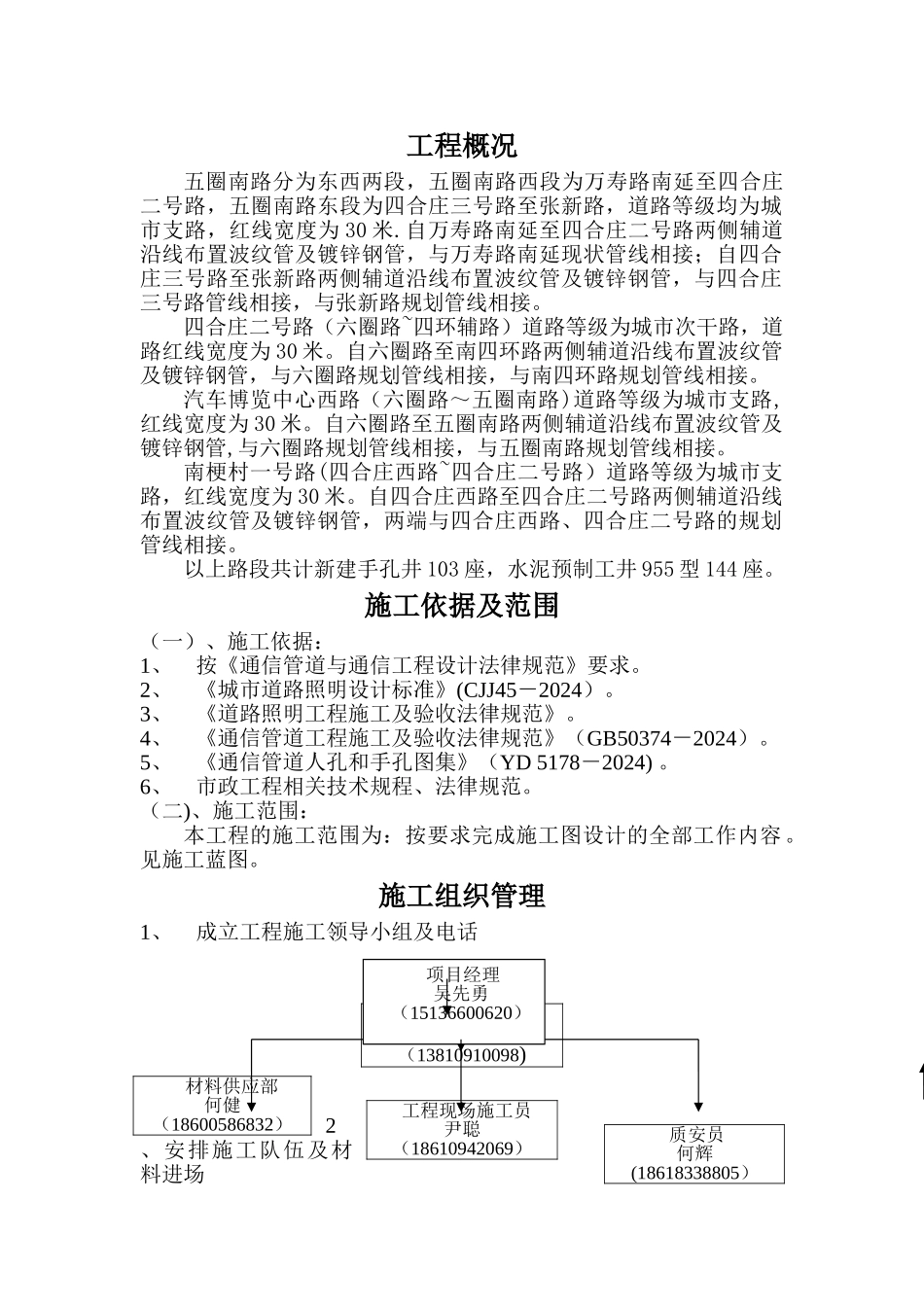

丰台科技园东区三期综合管线工程施工方案中铁十局集团有限公司2024 年 7 月 28 日目 录一、 工程概况…………………………………。..………1二、 施工依据及范围………………………….。。………2三、 施工组织管理……………… …………….。………3四、 施工程序…………… … … ………… ……。.… …5五、 施工技术措施及工艺……… … …………。………6六、 质量、安全控制措施…… …………………。.……8七、 文明施工 …………………………… …。。……11七、工程交工验收 ………………………….。… ……12工程概况五圈南路分为东西两段,五圈南路西段为万寿路南延至四合庄二号路,五圈南路东段为四合庄三号路至张新路,道路等级均为城市支路,红线宽度为 30 米.自万寿路南延至四合庄二号路两侧辅道沿线布置波纹管及镀锌钢管,与万寿路南延现状管线相接;自四合庄三号路至张新路两侧辅道沿线布置波纹管及镀锌钢管,与四合庄三号路管线相接,与张新路规划管线相接。四合庄二号路(六圈路~四环辅路)道路等级为城市次干路,道路红线宽度为 30 米。自六圈路至南四环路两侧辅道沿线布置波纹管及镀锌钢管,与六圈路规划管线相接,与南四环路规划管线相接。汽车博览中心西路(六圈路~五圈南路)道路等级为城市支路,红线宽度为 30 米。自六圈路至五圈南路两侧辅道沿线布置波纹管及镀锌钢管,与六圈路规划管线相接,与五圈南路规划管线相接。南梗村一号路(四合庄西路~四合庄二号路)道路等级为城市支路,红线宽度为 30 米。自四合庄西路至四合庄二号路两侧辅道沿线布置波纹管及镀锌钢管,两端与四合庄西路、四合庄二号路的规划管线相接。以上路段共计新建手孔井 103 座,水泥预制工井 955 型 144 座。施工依据及范围(一)、施工依据:1、按《通信管道与通信工程设计法律规范》要求。2、《城市道路照明设计标准》(CJJ45-2024)。3、《道路照明工程施工及验收法律规范》。4、《通信管道工程施工及验收法律规范》(GB50374-2024)。5、《通信管道人孔和手孔图集》(YD 5178-2024) 。6、市政工程相关技术规程、法律规范。(二)、施工范围:本工程的施工范围为:按要求完成施工图设计的全部工作内容。见施工蓝图。施工组织管理1、成立工程施工领导小组及电话 2、安排施工队伍及材料进场 组长俞学平(13810910098)材料供应部何健(18600586832)工程现场施工员尹聪(18610942069) 质安员何辉(18618...
