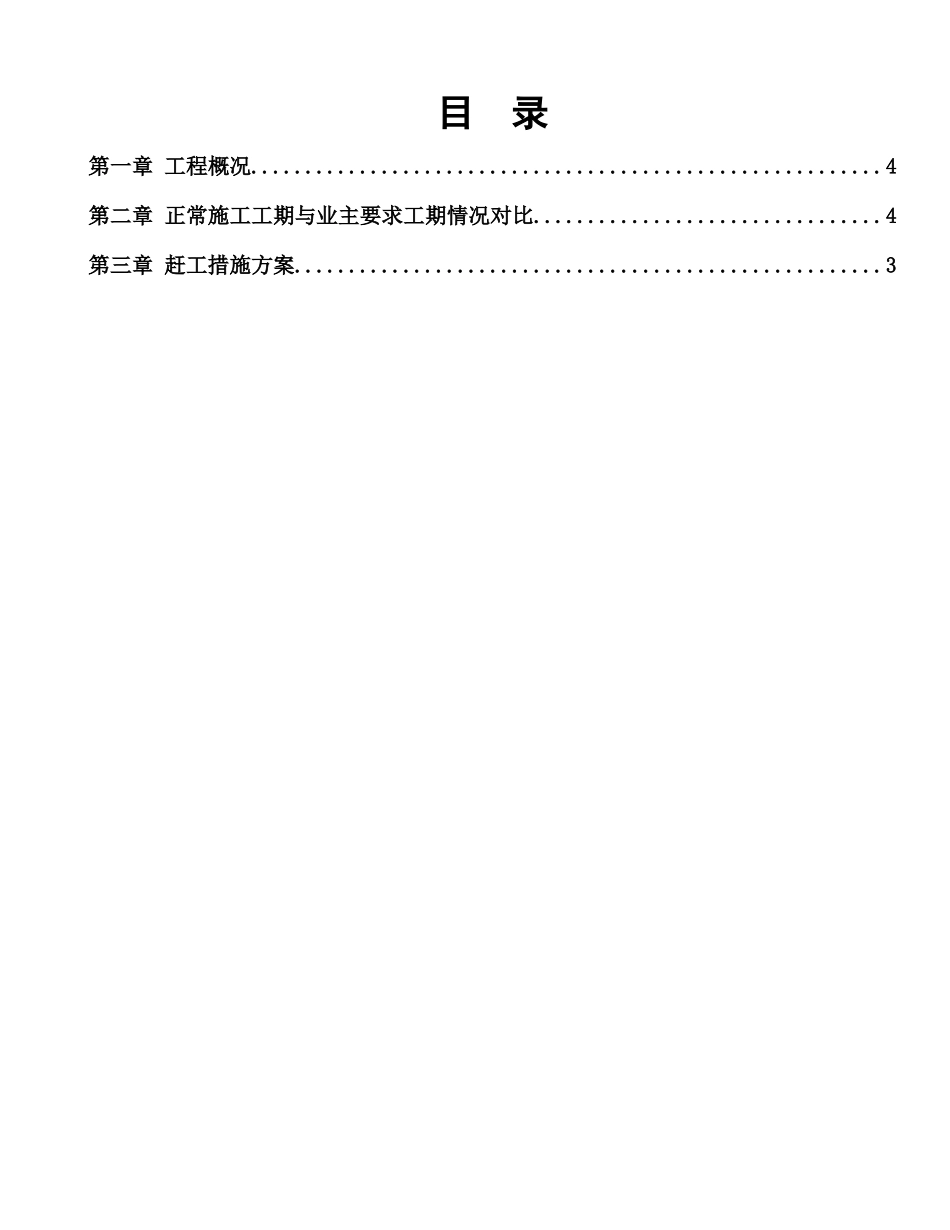

赶工措施方案确认单江苏协鑫硅材料科技进展有限公司厂区绿化、景观、铺装、灌溉及亮化工程施工单位签章:监理单位意见、签章:建设单位意见、签章审计单位意见、签章:江苏协鑫硅材料科技进展有限公司赶工措施方案编制人: 王东成审核人: 金 成苏州欣辰和园林绿地有限公司项目经理部2024年11月25日目 录第一章 工程概况
4第二章 正常施工工期与业主要求工期情况对比
4第三章 赶工措施方案
3第一章 工程概况工程名称:江苏协鑫硅材料科技进展有限公司厂区绿化与景观工程工程地点:徐州市杨山路北工程内容及规模:厂区绿化、景观、铺装、灌溉及亮化,面积约 150,000㎡工程立项批准文号:资金来源:自筹第二章 正常施工工期与业主要求工期情况对比序号节点项目正常施工完成时间业主要求完成时间工期差额(提前
天)1102厂房四周绿化2024
182024
1712101厂房四周绿化2024
092024
15173办公楼、宿舍楼北绿化2024
262024
28654办公楼、宿舍楼南侧绿化2024
282024
30875水池四周绿化2024
292024
17756东、西餐厅南侧绿化2024
122024
10687协鑫湖四周绿化2024
282024
28228交工2024
102024
3174为了满足业主要求的工期内完成施工生产任务,必须实行强有力的施工技术措施,见第三章
第三章 赶工措施方案工期情况叙述为确保 2024
