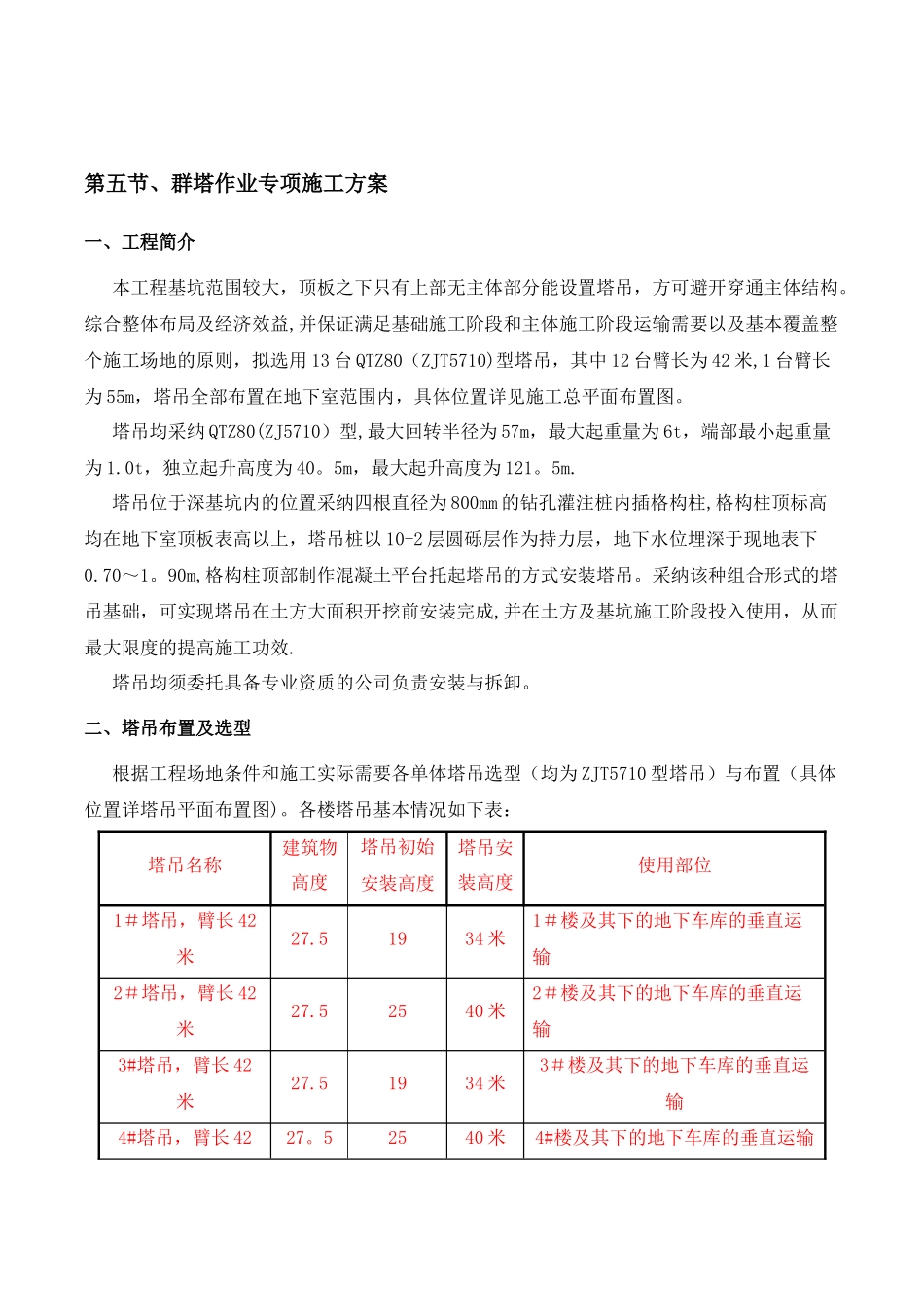

第五节、群塔作业专项施工方案一、工程简介本工程基坑范围较大,顶板之下只有上部无主体部分能设置塔吊,方可避开穿通主体结构
综合整体布局及经济效益,并保证满足基础施工阶段和主体施工阶段运输需要以及基本覆盖整个施工场地的原则,拟选用 13 台 QTZ80(ZJT5710)型塔吊,其中 12 台臂长为 42 米,1 台臂长为 55m,塔吊全部布置在地下室范围内,具体位置详见施工总平面布置图
塔吊均采纳 QTZ80(ZJ5710)型,最大回转半径为 57m,最大起重量为 6t,端部最小起重量为 1
0t,独立起升高度为 40
5m,最大起升高度为 121
塔吊位于深基坑内的位置采纳四根直径为 800mm 的钻孔灌注桩内插格构柱,格构柱顶标高均在地下室顶板表高以上,塔吊桩以 10-2 层圆砾层作为持力层,地下水位埋深于现地表下0
90m,格构柱顶部制作混凝土平台托起塔吊的方式安装塔吊
采纳该种组合形式的塔吊基础,可实现塔吊在土方大面积开挖前安装完成,并在土方及基坑施工阶段投入使用,从而最大限度的提高施工功效
塔吊均须委托具备专业资质的公司负责安装与拆卸
二、塔吊布置及选型根据工程场地条件和施工实际需要各单体塔吊选型(均为 ZJT5710 型塔吊)与布置(具体位置详塔吊平面布置图)
各楼塔吊基本情况如下表:塔吊名称建筑物高度塔吊初始安装高度塔吊安装高度使用部位1#塔吊,臂长 42米27
51934 米1#楼及其下的地下车库的垂直运输2#塔吊,臂长 42米27
52540 米2#楼及其下的地下车库的垂直运输3#塔吊,臂长 42米27
51934 米3#楼及其下的地下车库的垂直运输4#塔吊,臂长 4227

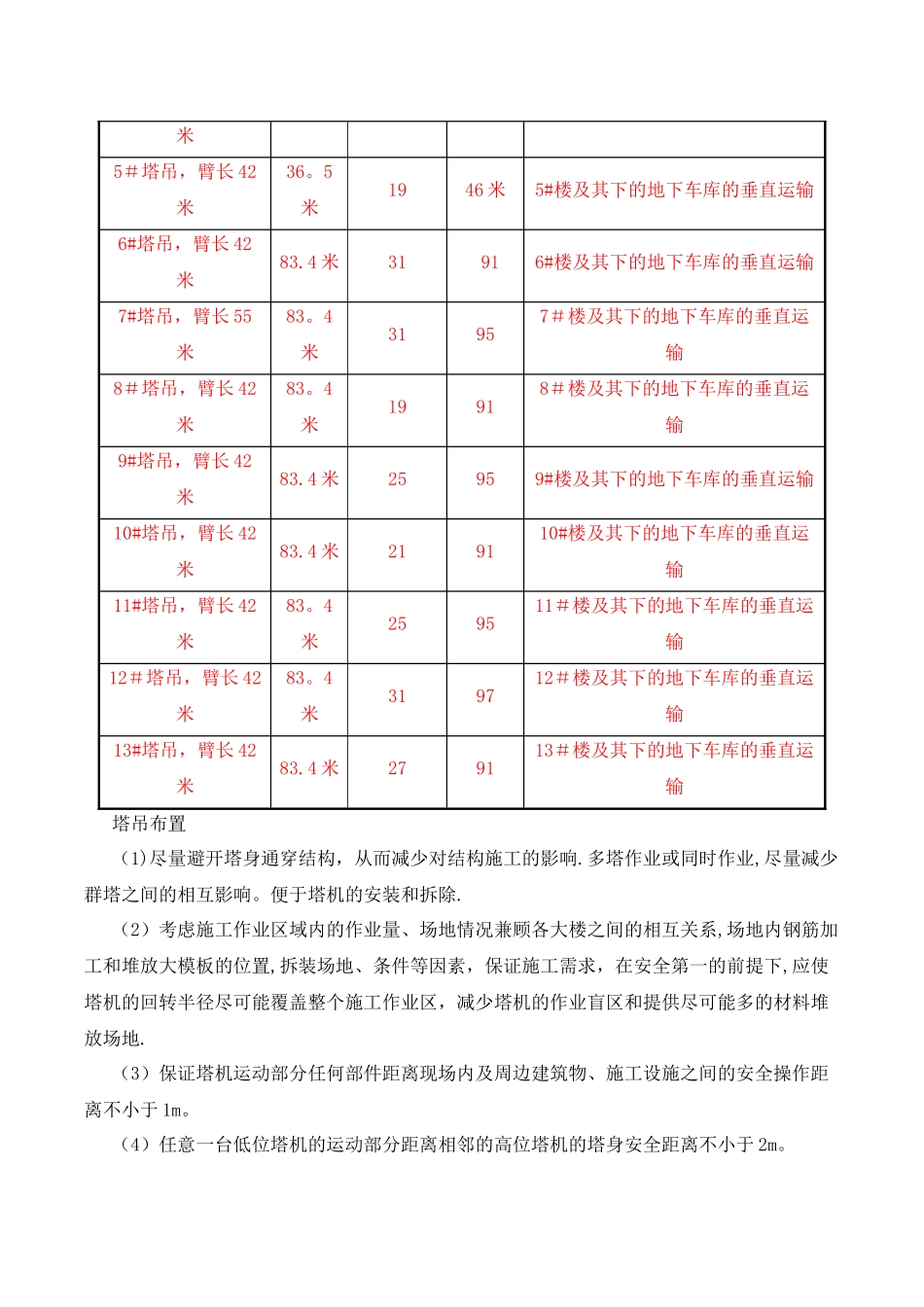

52540 米4#楼及其下的地下车库的垂直运输米5#塔吊,臂长 42米36
5米1946 米5#楼及其下的地下车库的垂直运输6#塔吊,臂长 42米83

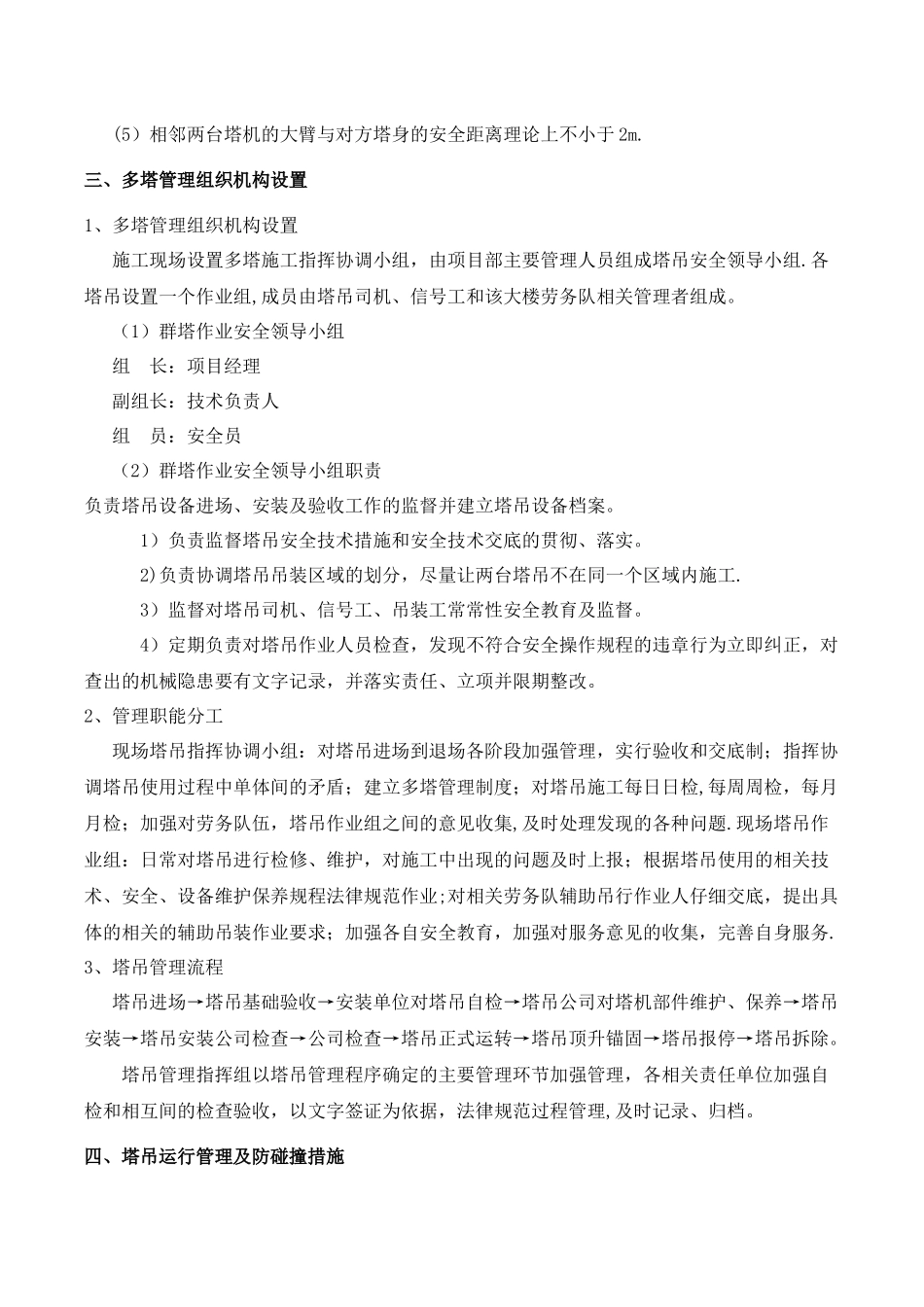

4 米31 916#
