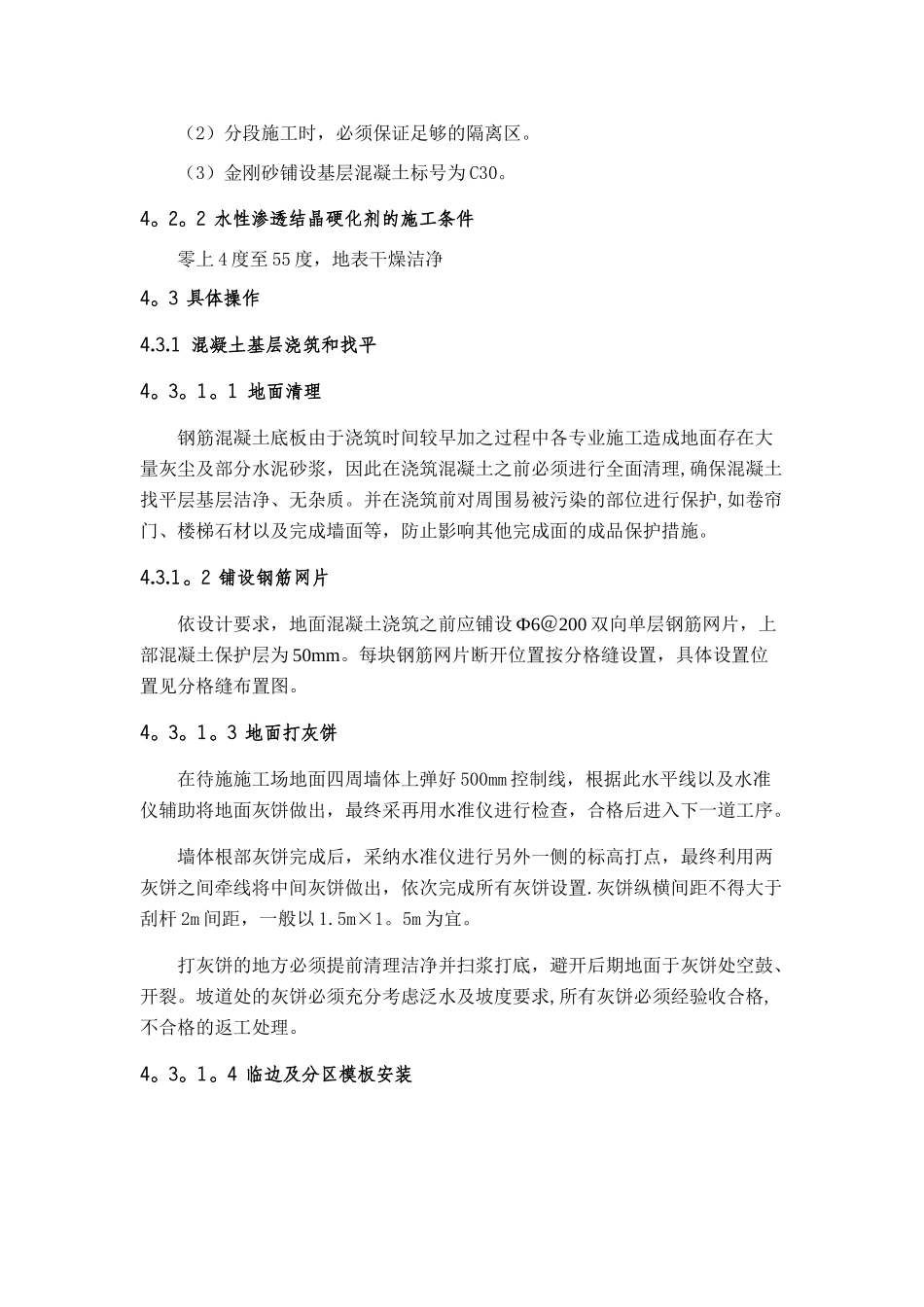

目 录1、工程概况2、编制依据3、施工组织部署4、施工工艺5、质量控制6、主要施工管理措施附件:1、环廊坡度布置图2、坡度节点详图3、分格缝布置图1、工程概述第二炮兵四季青住房一期工程位于北京市海淀区旱河路四季青镇西山村。工程由 10 栋(20 户)建筑组成,本工程住宅形式为地下局部二层整体一层,采纳阀板基础,地上三层,采纳框架-剪力墙结构,总建筑面积 27033。37㎡,东西向约 214m,南北向约 110m;框架结构,主楼地下一层,车库及地下环廊地下二层,地上三层,建筑高度为 12.105m,建筑耐火等级:地下室部分为一级,地上住宅部分为二级;抗震设防烈度为 8 度.本工程采纳金属耐磨地坪施工工艺的部位分别为地下二层环廊、地下二层户内车库以及首层户内车库.地下部分施工总面积约为 7390㎡,地上部分施工总面积约为 394㎡.面层颜色为灰色,厚度为 3 毫米,金刚砂使用量为 5 公斤/平方米。2、编制依据序号名 称编 号1《建筑工程施工质量验收统一标准》GB50300—20242《建筑地面工程施工质量验收法律规范》GB50209-20243《建筑装饰装修工程质量验收法律规范》GB50210-20014《混凝土地面用水泥基耐磨材料》JC/T906-20245《建筑地面工程施工工艺标准》ZJQ00—SG-003—20246《大体积混凝土施工法律规范》GB/50496—20247《建筑施工手册》混凝土耐磨地面的施工方法8第二炮兵四季青住房工程结构施工图9第二炮兵四季青住房工程施工组织设计3、施工组织部署3。1 施工组织3。1。1 技术准备项目技术负责人编制实施性较强的专项施工方案并报监理单位进行审核,审批后落实管理人员及具体操作人员的技术交底工作,确保所有施工人员详细了解地面施工的各个工序要求,组织施工、技术、质量检查人员对各个区域地面混凝土浇筑前的逐一验收,并办理各专业工序交接手续,确保混凝土浇筑前所有预埋管线、隐蔽内容全部完成。3。1.2 人员准备施工人员应具有一定操作技术和操作经验。项目部召集有关人员进行入场安全教育、岗前安全培训,未经培训的人员严禁操作设备。工程部按规定以书面形式对项目相关部门及具体操作人员进行方案、措施交底。3.1.3 机具准备平板震动器,水泥镘光机,不锈钢靠尺,木抹, 铁抹,水桶,喷壶,手推车等;抛光机、打磨机、专业吸水器、材料喷洒机,其它配套工具.4、施工工艺4。1 工艺流程混凝土基层浇筑 → 找平 → 金刚砂第一次撒布及抹平墁光 → 金刚砂第二次撒布及抹平墁光 → 表面修饰及养护 → 基面清理...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

耐磨地面施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
