1 概述邢钢 180m2烧结机工程(A 标段)共安装带式输送机 34 台,分别位于烧结室、配料室、燃料外配室、混合室、制粒室、第一、第二筛分室、成品取样室、4#~8#转运站及各胶带机通廊中
各胶带机数据见附表一
2 编制依据2
1 邢钢 180m2烧结机工程胶带机安装图2
2《胶带机安装使用说明书》2
3《机械设备安装工程施工及验收法律规范 通用规定》(GB50231-98)2
4 《连续输送设备安装工程施工及验收法律规范》(GB50270-98)3 施工前的准备工作3
1 安装前应根据验收规格对设备基础进行验收,并熟悉安装技术要求和输送机图纸要求
2 对比装配图和装箱单清点零部件数量,检查其质量,如有损伤或质量问题应进行修整或更换
3 熟悉整机及各部件(配套件、外购件)的产品说明书,了解安装调试方法、技术要求,注意事项及专用工具等
4 安装前为方便施工,安装现场要清理洁净,各厂房内的天车、电动葫芦应安装完毕,调试合格
4 施工方法4
1 固定带式输送机整机由以下部件组成:输送带、驱动装置、滚筒、托辊、拉紧装置、机架、漏斗、导料槽、清扫器、卸料槽等
其安装顺序为:放线→安装机架(头架-中间架—尾架)→安装下托辊及改向滚筒→安装上托辊→拉紧装置、传动滚筒、驱动装置→放皮带→输送带接头→张紧输送带→安装清扫器、逆止器、导料槽及护罩等辅助装置→无负荷试车

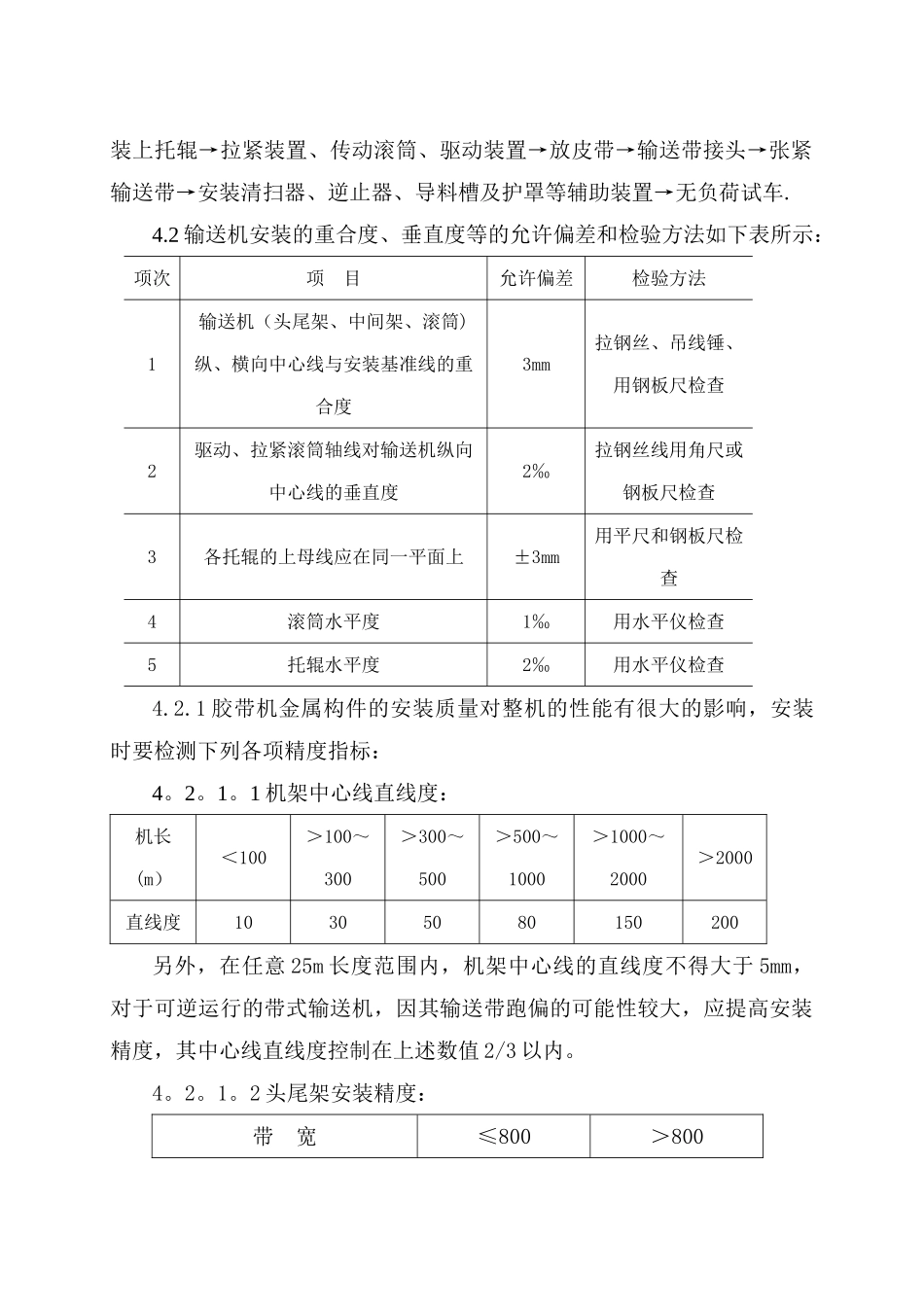

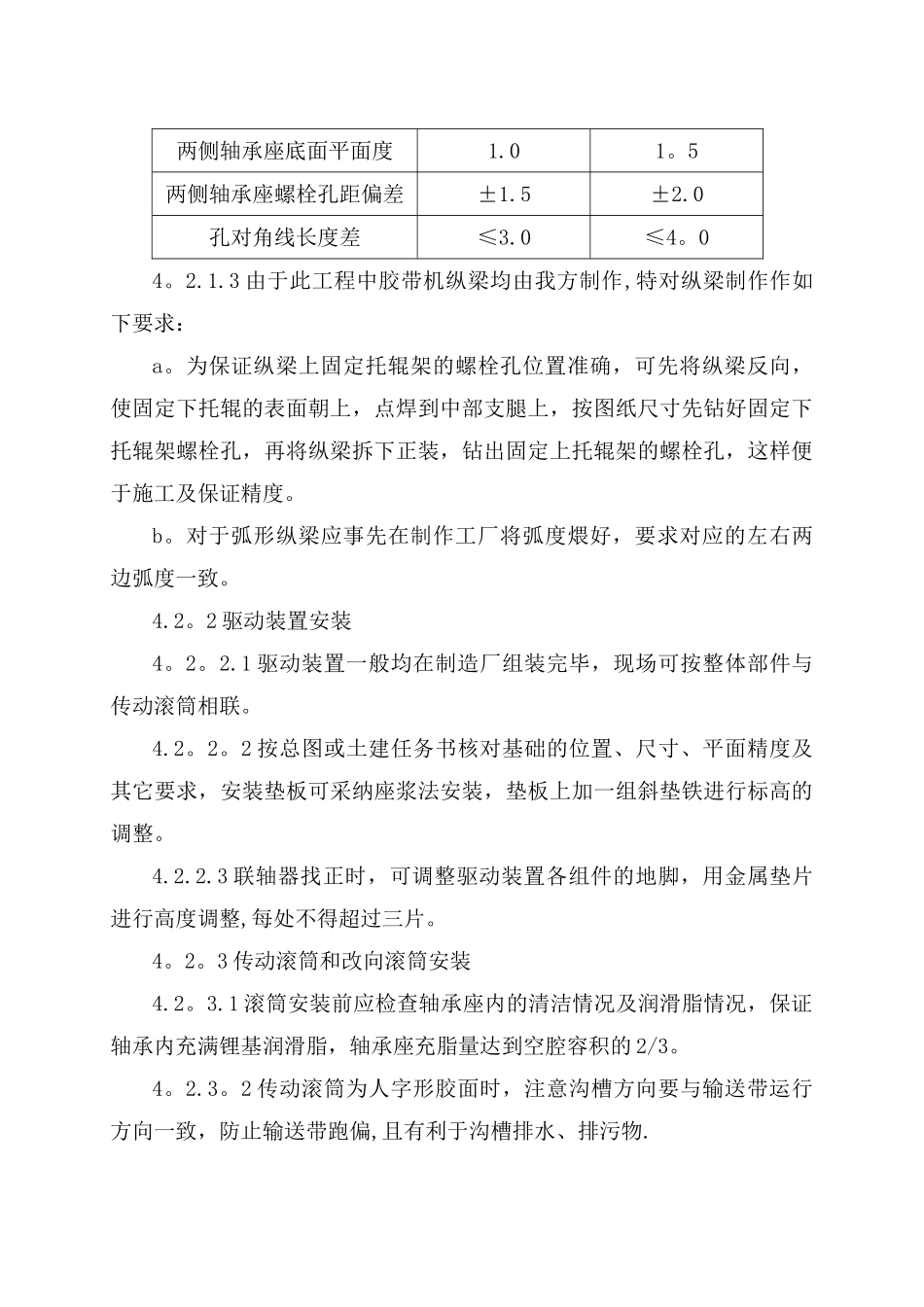

2 输送机安装的重合度、垂直度等的允许偏差和检验方法如下表所示:项次项 目允许偏差检验方法1输送机(头尾架、中间架、滚筒)纵、横向中心线与安装基准线的重合度3mm拉钢丝、吊线锤、用钢板尺检查2驱动、拉紧滚筒轴线对输送机纵向中心线的垂直度2‰拉钢丝线用角尺或钢板尺检查3各托辊的上母线应在同一平面上±3mm用平尺和钢板尺检查4滚筒水平度1‰用水平仪检查5托辊水平度2‰用水平仪检查4
1 胶带机金属构件的安装质量对
