徐州华鑫#1、#2 超低排放改造工程#2 脱硫吸收塔改造施工方案 编制: 审核: 批准: 江苏启安建设集团有限公司华鑫项目部2024 年 04 月 15 日目录一、工程概况及施工准备二、吸收塔改造的组织措施三、吸收塔改造的技术措施四、吸收塔改造施工方案五、吸收塔改造的安全措施附表:附表 1:危险源点及控制措施附表 2:环境因素辨识、评价和控制措施附表 3:职业健康安全风险控制计划表(RCP)#2 脱硫吸收塔改造施工方案一、工程概况及施工准备1

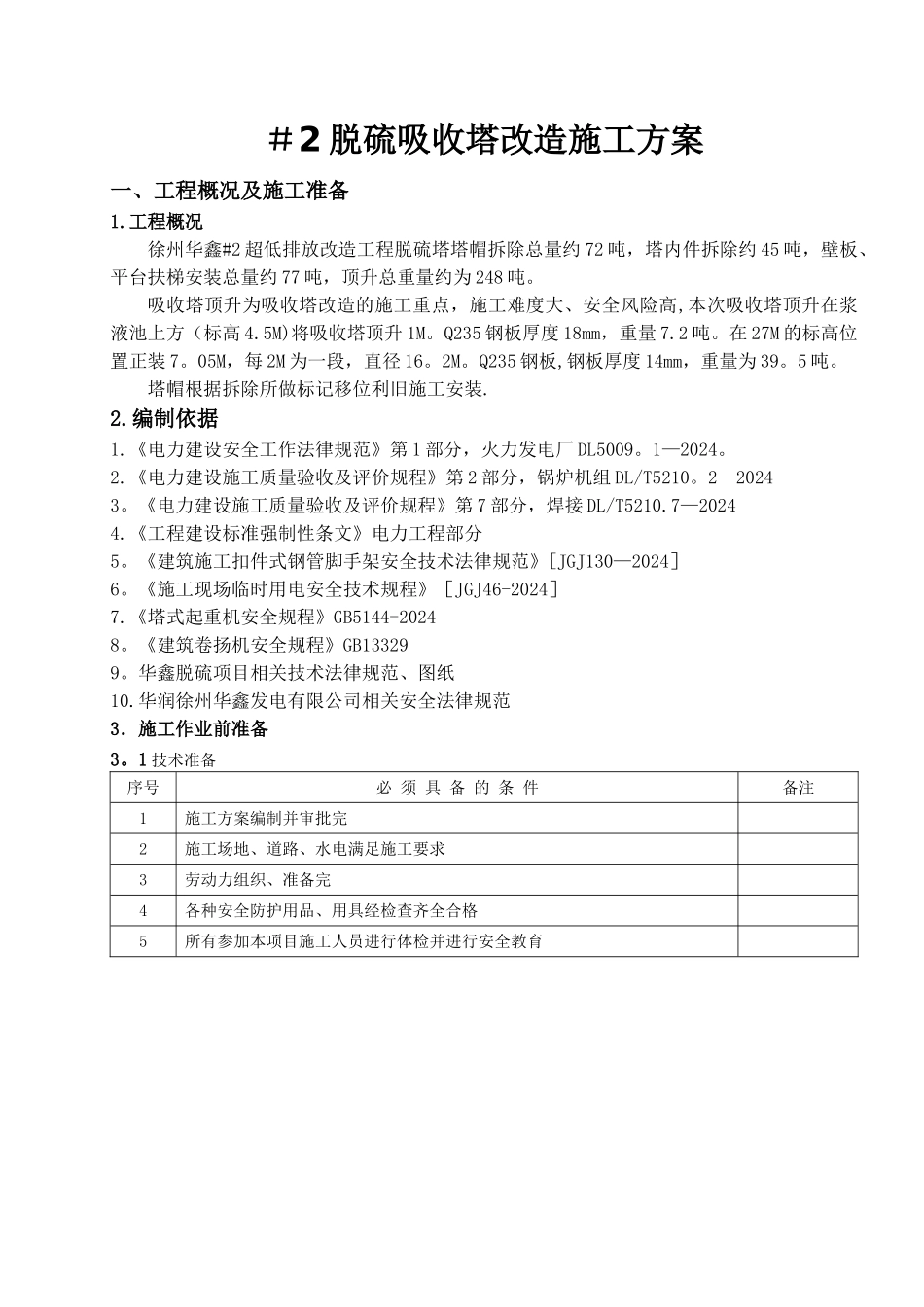

工程概况徐州华鑫#2 超低排放改造工程脱硫塔塔帽拆除总量约 72 吨,塔内件拆除约 45 吨,壁板、平台扶梯安装总量约 77 吨,顶升总重量约为 248 吨
吸收塔顶升为吸收塔改造的施工重点,施工难度大、安全风险高,本次吸收塔顶升在浆液池上方(标高 4
5M)将吸收塔顶升 1M
Q235 钢板厚度 18mm,重量 7
在 27M 的标高位置正装 7
05M,每 2M 为一段,直径 16
Q235 钢板,钢板厚度 14mm,重量为 39
塔帽根据拆除所做标记移位利旧施工安装
《电力建设安全工作法律规范》第 1 部分,火力发电厂 DL5009
1—2024
《电力建设施工质量验收及评价规程》第 2 部分,锅炉机组 DL/T5210
2—20243
《电力建设施工质量验收及评价规程》第 7 部分,焊接 DL/T5210
7—20244
《工程建设标准强制性条文》电力工程部分5
《建筑施工扣件式钢管脚手架安全技术法律规范》[JGJ130—2024]6
《施工现场临时用电安全技术规程》[JGJ46-2024]7
《塔式起重机安全规程》GB5144-20248
《建筑卷扬机安全规程》GB133299
华鑫脱硫项目相关技术法律规范、图纸10
华润徐州华鑫发电有限公司相关安全法律规范3.施工作业前准备3
