管道连通工程停水施工方案市政工程有限责任公司编制:编制:2016—7—13 2016—7—13 审核:审核: 批准:批准:日期:日期: 日期:日期: 日期:日期:一、工程现状为提高*****路地区的供水保障系数,经过***自来水公司与武汉市水务集团协商,决定在****花园北侧将水务集团 DN600 供水管道与****自来水公司 DN800 供水管道连通,具体方案如下
二、施工准备我公司在接到改管任务后,为了保证供水安全,优先积极组织人、材、机,争取在最短时间内完成该项改管工程的准备工作
1.施工人员勘察现场,编写施工方案
2.提前通知物供部门提供接水所需的钢管及各种管材进场
并做好内、外防腐
3.设备管理人员提前对改管中所需的机械设备(潜水泵、发电机、电焊机、电线)进行检验,保证进场设备的完好
向供水管网管理部门报该处管道连接施工的停水方案
在管道连接通水施施工场地点进行安全围挡,设立警示牌与警示带

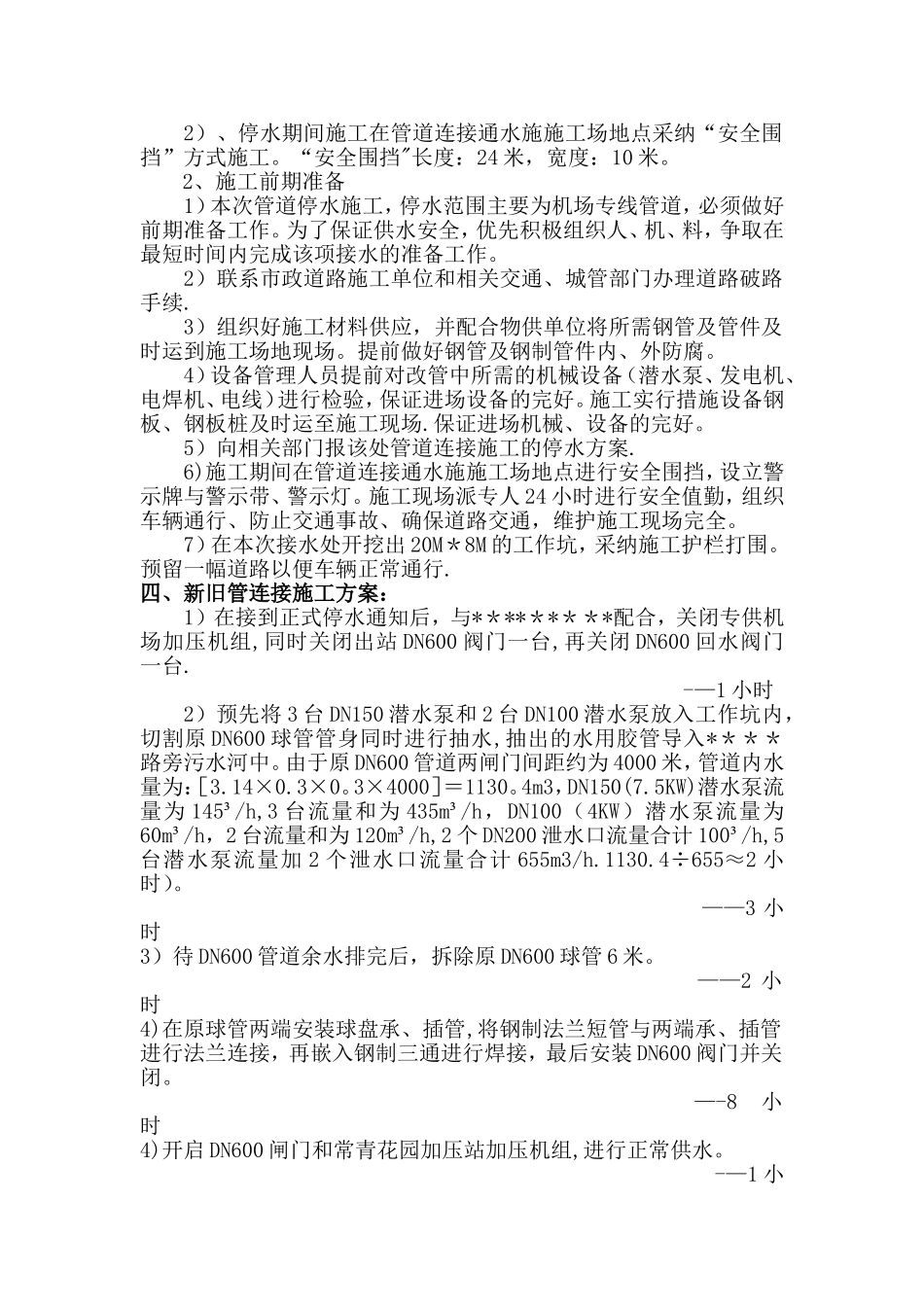

三、新旧管道并网连接施工方法1、施工方式1)、本次施工主要地点位于*******花园附近,交通状况非常复杂,为确保道路交通,接水点前期准备施工主要采纳“白天盖钢板,夜间施工”方式施工
2)、停水期间施工在管道连接通水施施工场地点采纳“安全围挡”方式施工
“安全围挡"长度:24 米,宽度:10 米
2、施工前期准备1)本次管道停水施工,停水范围主要为机场专线管道,必须做好前期准备工作
为了保证供水安全,优先积极组织人、机、料,争取在最短时间内完成该项接水的准备工作
2)联系市政道路施工单位和相关交通、城管部门办理道路破路手续
3)组织好施工材料供应,并配合物供单位将所需钢管及管件及时运到施工场地现场
提前做好钢管及钢制管件内、外防腐
4)设备管理人员提前对改管中所需的机械设备(潜水泵、发电机、电焊机、电线)进行检验,保证进场设备的完好

施工实行措施设备钢板、钢板桩及
