自行车生态旅游高速道路工程便道施工方案一、工程概述本项目位于邛崃市,项目起点位于邛崃黄坝大桥十方堂,沿十方堂至孔明至平乐旅游公路走向布线,连接平乐绕城规划绿道,本项目为新建道路,设计范围为 K0+000~K12+517
152,全长 12
518 公里
二、编制依据1、自行车生态旅游高速道路施工设计图
2、工程所在地沿线现场踏勘
3、国家相关法律规范、规程、标准
三、现场交通状况及图纸红线情况本项目位于丘陵区,地形多被垦为农田和山丘地带
沿线主要经过村镇,零星农户、茶园、山庄等
所经区域大部分地势平坦,局部分布有松散的碎填土,地势较陡峭
1、沿线乡村道路多而窄,等级底,大部分道路为 2
5m单车道;2、设计路面宽度为 5
0m 宽;3、桥梁设计红线为 7
0m;4、低填浅挖段可实施宽度为 9
0m(包含边沟);根据现有镇、乡道路的宽度及实施等级,大型材料运输车辆、大型施工机械等无法直接利用现有乡道进入施工现场
能部分利用的现有镇、乡道路也只能通过小型施工机械及运输车辆
桥梁红线宽度窄无法满足桥梁施工机械、材料通行作业面的要求
挖填区无法采纳全断面施工,只能采纳半幅施工作业的方式
本工程纵向作业线路长,根据建设方工期要求,施工计划分多段多点平行作业,需要增加大量横向进入施作业点的便道和纵向平行设计线路的施工便道
四、现场便道布置原则根据现有村道等级及宽度情况,本工程需新增施工便道,来保证正常型号施工机械、材料、土方运输车能进入施工现场作业点
本工程施工便道的设置原则以尽量少占用红线外田地为准
利用既有较窄的镇乡道路(部分道路进行加宽处理)、利用并行的 S105 已征地范围做施工便道、利用依托设计道路纵向挖、填形成纵向施工通道,接入到取、弃土场,各桥梁、涵洞、挡墙施工工点

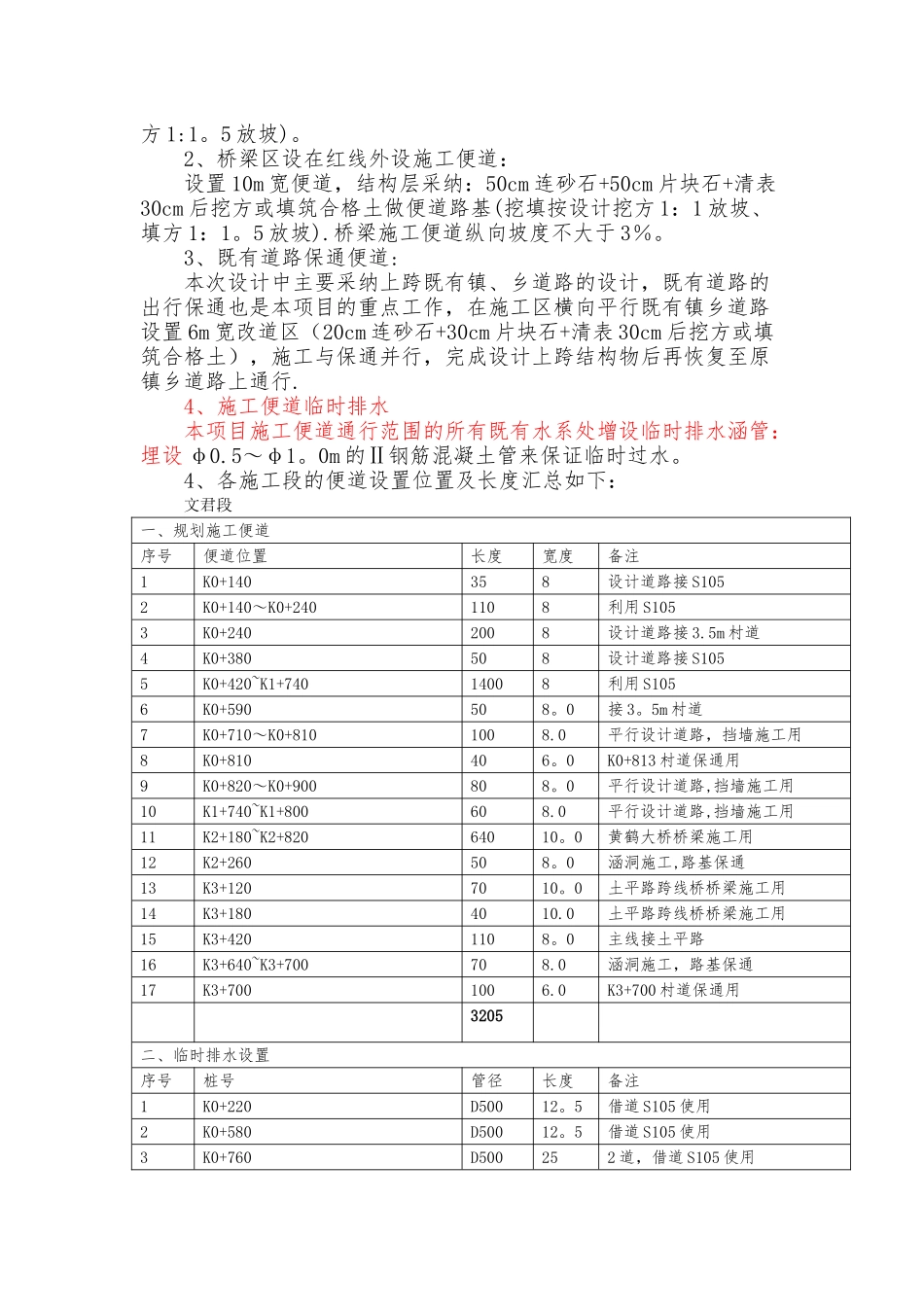

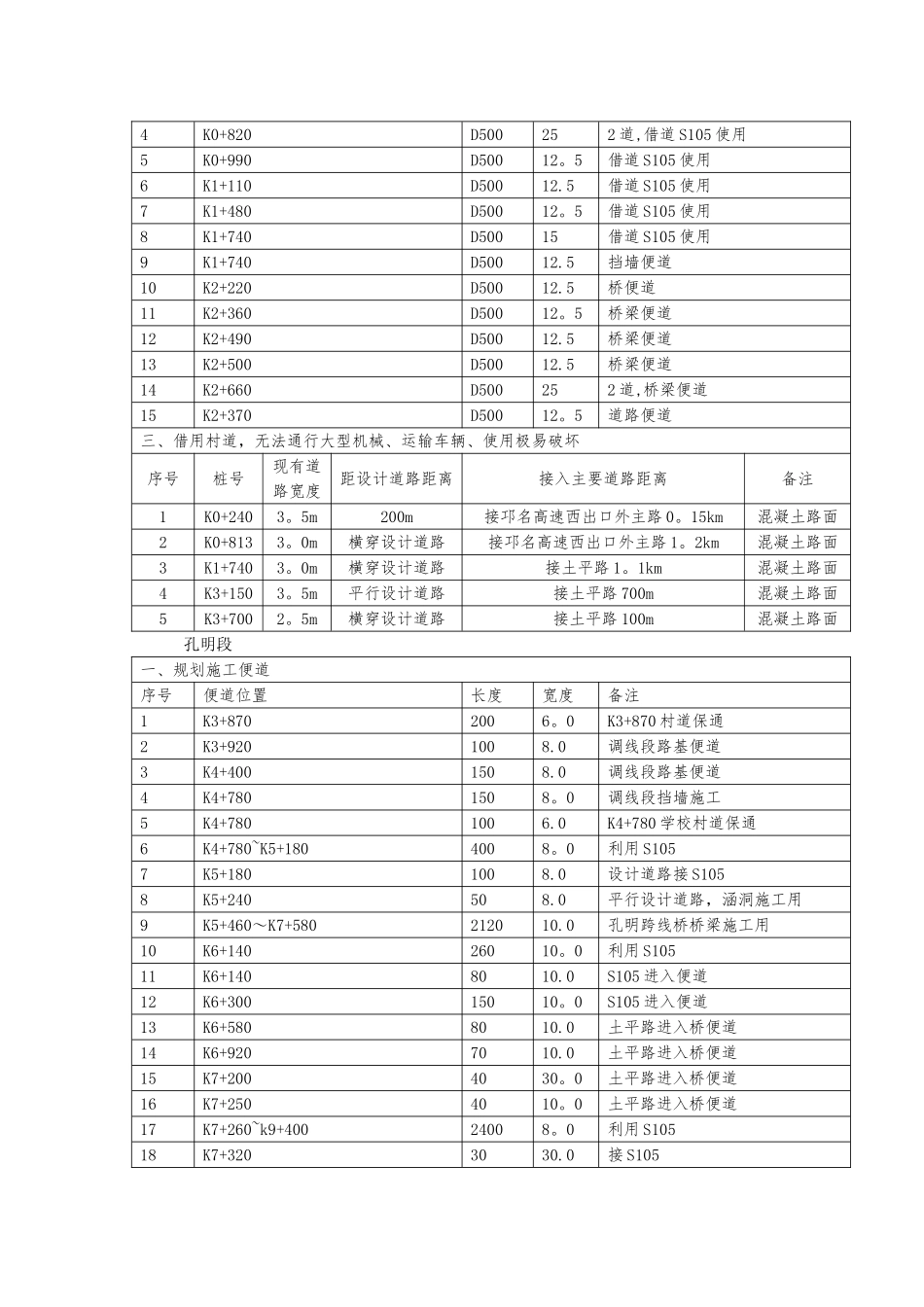

五、现场便道布置设计根据施工现场的通行车辆、设备型号及吨位,施工便道设置分以下几种:1
