花台、花坛施工

花台、花坛施工_第1页
1/2
花台、花坛施工_第2页
2/2

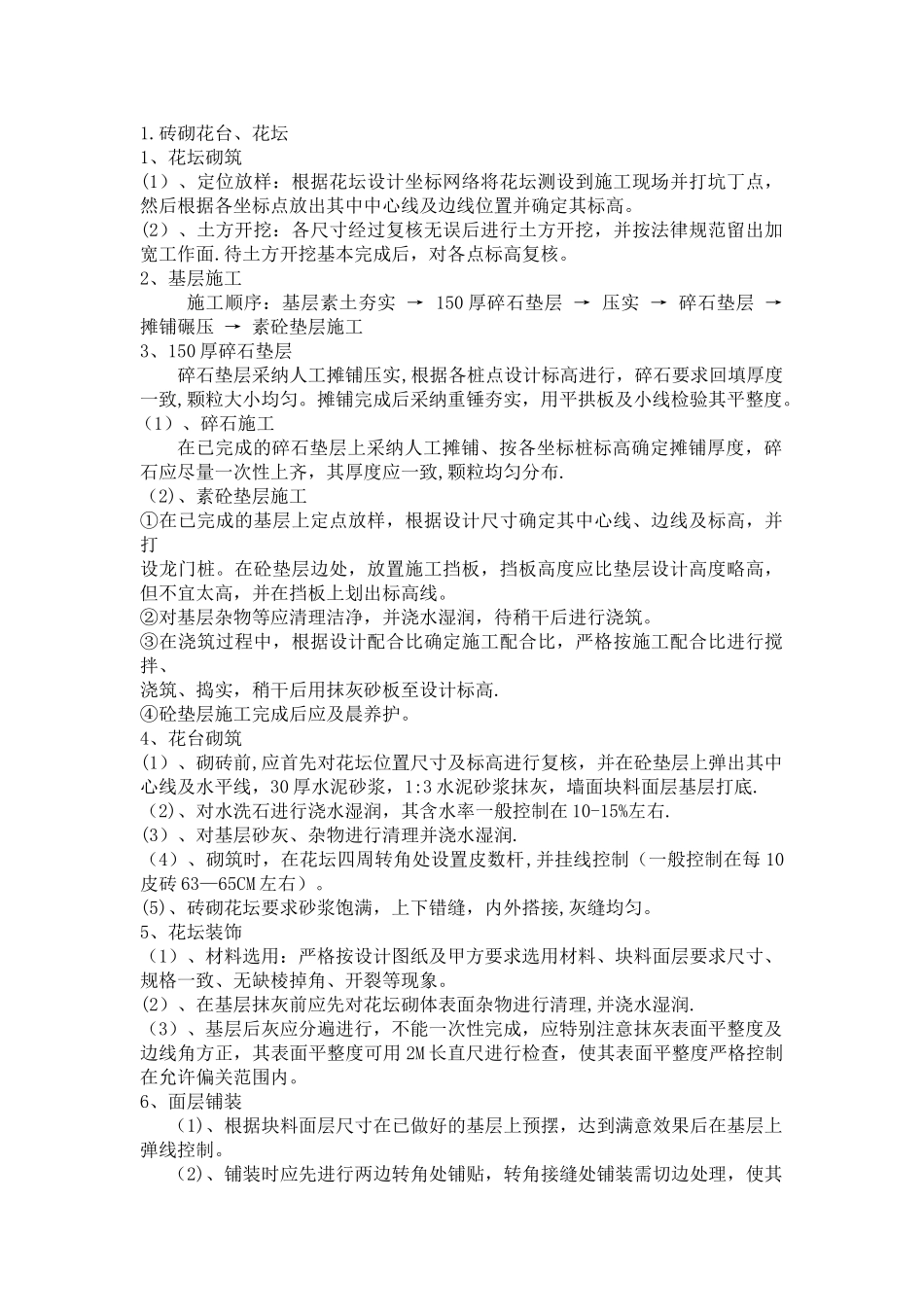

1.砖砌花台、花坛1、花坛砌筑(1)、定位放样:根据花坛设计坐标网络将花坛测设到施工现场并打坑丁点,然后根据各坐标点放出其中中心线及边线位置并确定其标高。(2)、土方开挖:各尺寸经过复核无误后进行土方开挖,并按法律规范留出加宽工作面.待土方开挖基本完成后,对各点标高复核。2、基层施工施工顺序:基层素土夯实 → 150 厚碎石垫层 → 压实 → 碎石垫层 → 摊铺碾压 → 素砼垫层施工3、150 厚碎石垫层 碎石垫层采纳人工摊铺压实,根据各桩点设计标高进行,碎石要求回填厚度一致,颗粒大小均匀。摊铺完成后采纳重锤夯实,用平拱板及小线检验其平整度。(1)、碎石施工在已完成的碎石垫层上采纳人工摊铺、按各坐标桩标高确定摊铺厚度,碎石应尽量一次性上齐,其厚度应一致,颗粒均匀分布.(2)、素砼垫层施工①在已完成的基层上定点放样,根据设计尺寸确定其中心线、边线及标高,并打设龙门桩。在砼垫层边处,放置施工挡板,挡板高度应比垫层设计高度略高,但不宜太高,并在挡板上划出标高线。②对基层杂物等应清理洁净,并浇水湿润,待稍干后进行浇筑。③在浇筑过程中,根据设计配合比确定施工配合比,严格按施工配合比进行搅拌、浇筑、捣实,稍干后用抹灰砂板至设计标高.④砼垫层施工完成后应及晨养护。4、花台砌筑(1)、砌砖前,应首先对花坛位置尺寸及标高进行复核,并在砼垫层上弹出其中心线及水平线,30 厚水泥砂浆,1:3 水泥砂浆抹灰,墙面块料面层基层打底.(2)、对水洗石进行浇水湿润,其含水率一般控制在 10-15%左右.(3)、对基层砂灰、杂物进行清理并浇水湿润.(4)、砌筑时,在花坛四周转角处设置皮数杆,并挂线控制(一般控制在每 10皮砖 63—65CM 左右)。(5)、砖砌花坛要求砂浆饱满,上下错缝,内外搭接,灰缝均匀。5、花坛装饰(1)、材料选用:严格按设计图纸及甲方要求选用材料、块料面层要求尺寸、规格一致、无缺棱掉角、开裂等现象。(2)、在基层抹灰前应先对花坛砌体表面杂物进行清理,并浇水湿润.(3)、基层后灰应分遍进行,不能一次性完成,应特别注意抹灰表面平整度及边线角方正,其表面平整度可用 2M 长直尺进行检查,使其表面平整度严格控制在允许偏关范围内。6、面层铺装 (1)、根据块料面层尺寸在已做好的基层上预摆,达到满意效果后在基层上弹线控制。 (2)、铺装时应先进行两边转角处铺贴,转角接缝处铺装需切边处理,使其转角方正密实。 (3)、转角两边贴好后,进行拉线铺贴,严格控制面层...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

花台、花坛施工

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
