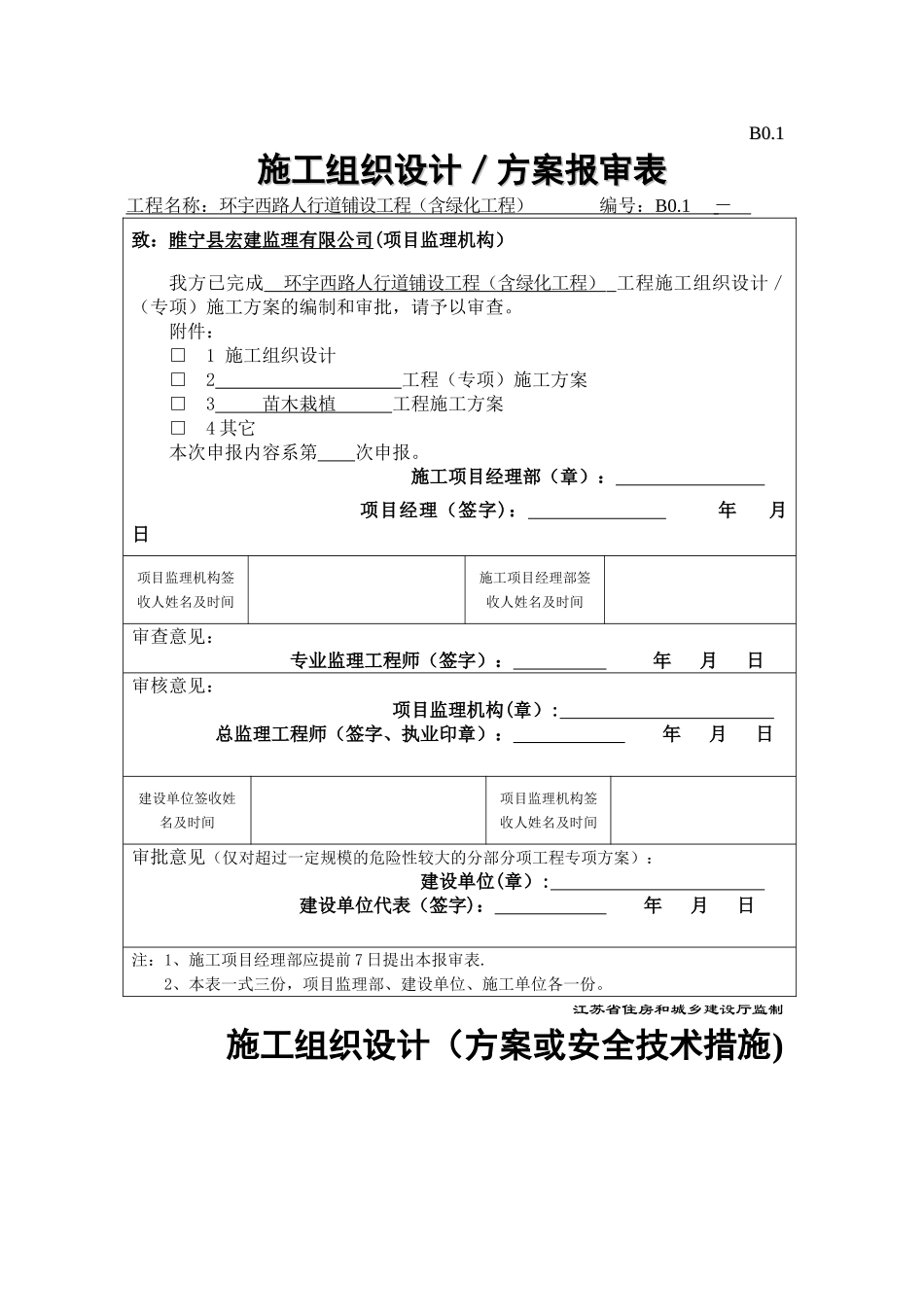

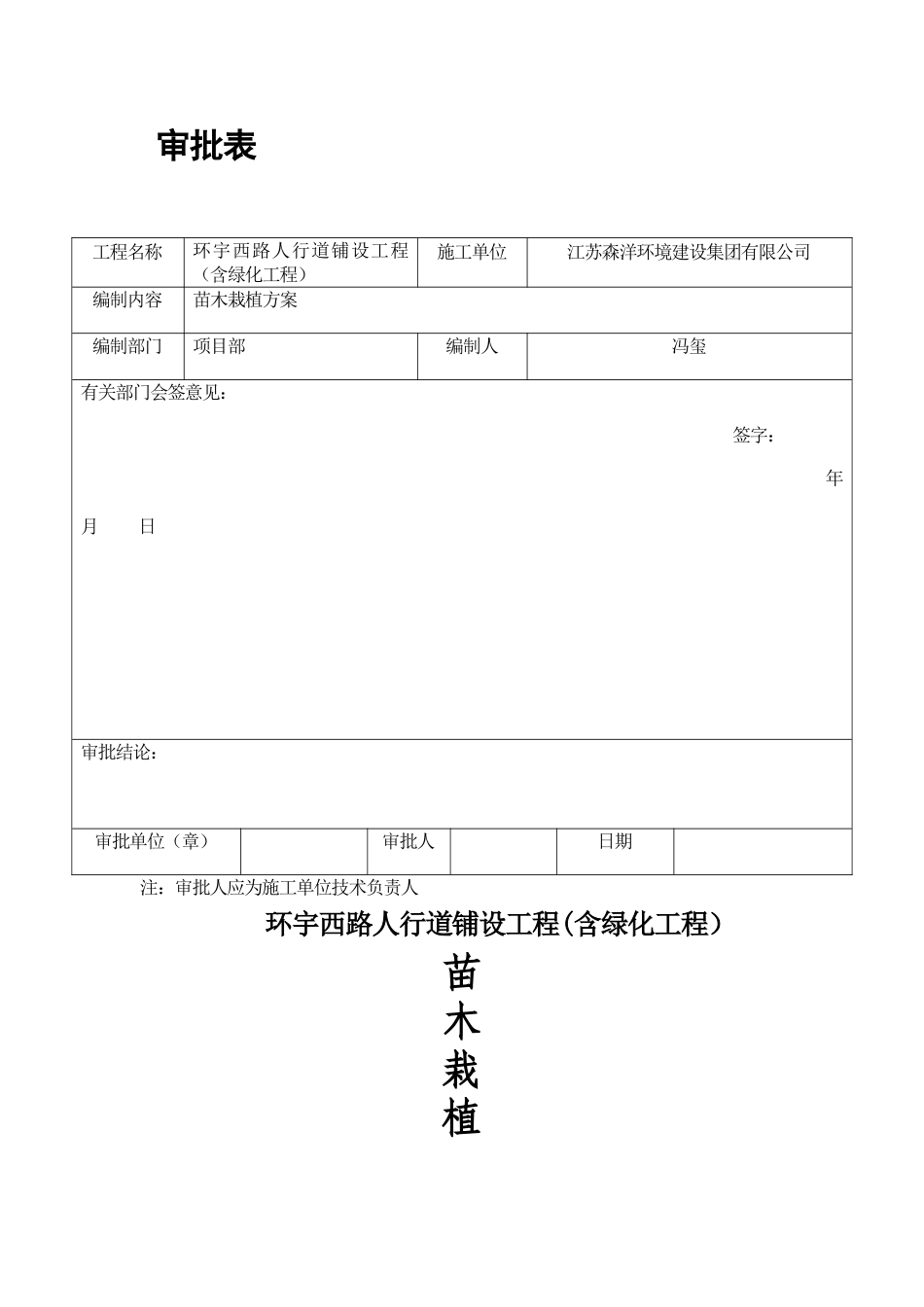

B0.1B0.1施工组织设计/方案报审表施工组织设计/方案报审表工程名称: 环宇西路人行道铺设工程(含绿化工程) 编号: B0.1 - 致:睢宁县宏建监理有限公司(项目监理机构)我方已完成 环宇西路人行道铺设工程(含绿化工程) 工程施工组织设计/(专项)施工方案的编制和审批,请予以审查。附件: □ 1 施工组织设计 □ 2 工程(专项)施工方案 □ 3 苗木栽植 工程施工方案□ 4 其它 本次申报内容系第 次申报。 施工项目经理部(章): 项目经理(签字): 年 月 日项目监理机构签收人姓名及时间施工项目经理部签收人姓名及时间审查意见:专业监理工程师(签字): 年 月 日审核意见: 项目监理机构(章): 总监理工程师(签字、执业印章): 年 月 日建设单位签收姓名及时间项目监理机构签收人姓名及时间审批意见(仅对超过一定规模的危险性较大的分部分项工程专项方案): 建设单位(章): 建设单位代表(签字): 年 月 日注:1、施工项目经理部应提前 7 日提出本报审表. 2、本表一式三份,项目监理部、建设单位、施工单位各一份。 江苏省住房和城乡建设厅监制施工组织设计(方案或安全技术措施)审批表工程名称环宇西路人行道铺设工程(含绿化工程)施工单位江苏森洋环境建设集团有限公司编制内容苗木栽植方案编制部门项目部编制人冯玺有关部门会签意见:签字: 年 月 日审批结论:审批单位(章)审批人日期注:审批人应为施工单位技术负责人环宇西路人行道铺设工程(含绿化工程) 苗木栽植施工方案编制人: 审核人:江苏森洋环境建设集团有限公司 2024 年 10 月 20 日环宇西路人行道铺设工程(含绿化工程)苗木种植施工专项方案一、工程概况工程名称:环宇西路人行道铺设工程(含绿化工程)(四标)建设地点:联群路、鸿禧北路等工期要求:60 日历天工程质量:合格本工程施工交通运输情况、自然地理条件良好.针对其特点,我公司从保证工程质量的重点要求出发,从工程内在质量,外观质量和功能满足三个质量方面的要素考虑,本着“质量第一,服务周到,业主满意,不断地把最优秀的工程产品贡献于人类与社会的"的质量方针,充分发挥“团结实干、艰苦创业、勇于开拓、争创一流”的企业精神,实行科学的施工管理,圆满地完成本工程的施工.二、苗木种植工序 1)工具:锄头、铲子、护树桩、木板等2)苗木规格施工顺序:先栽植大乔木-中、小乔木—灌木-地被(1)选苗:①工程所用的材料应符合图纸要求和监理...
