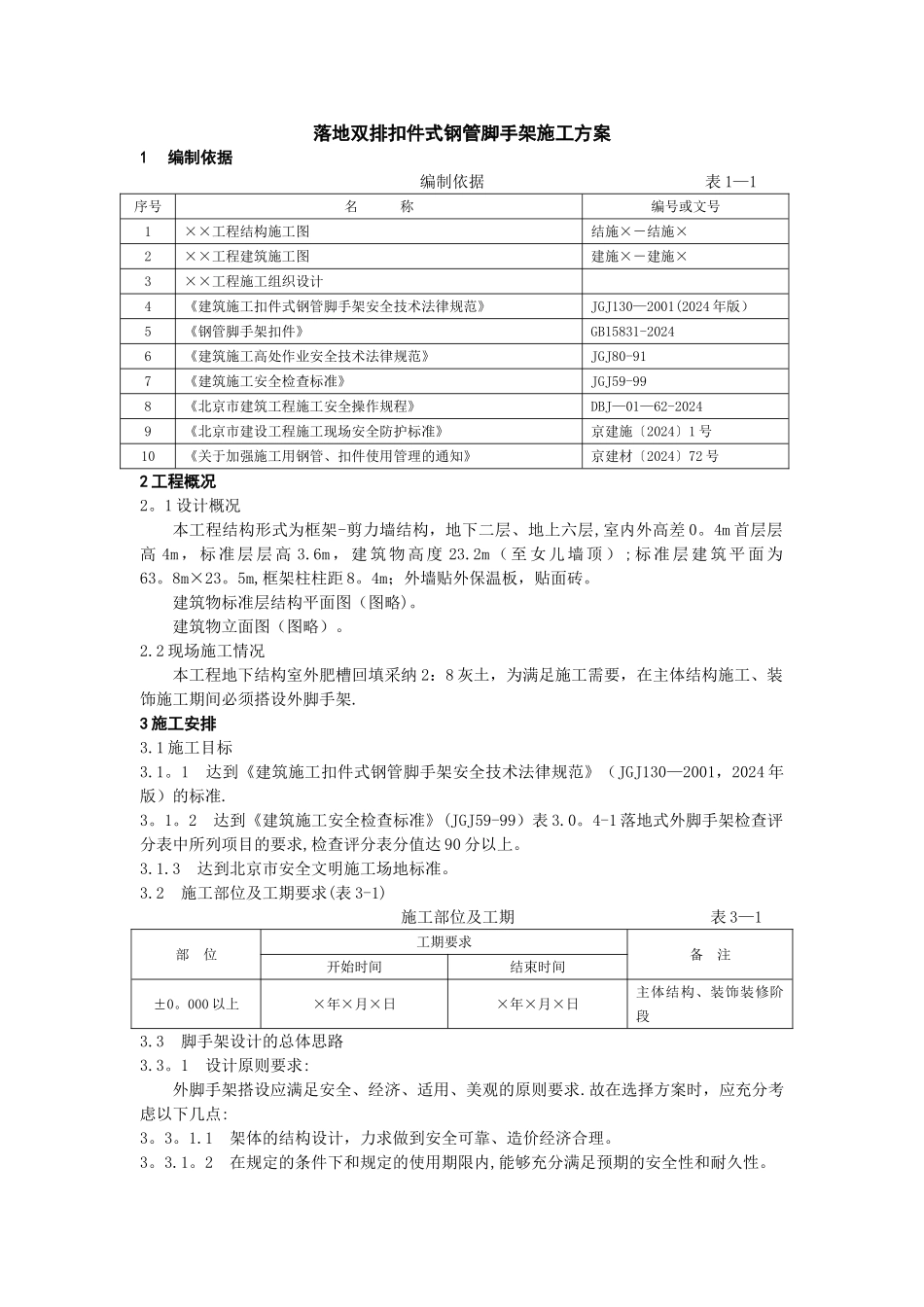

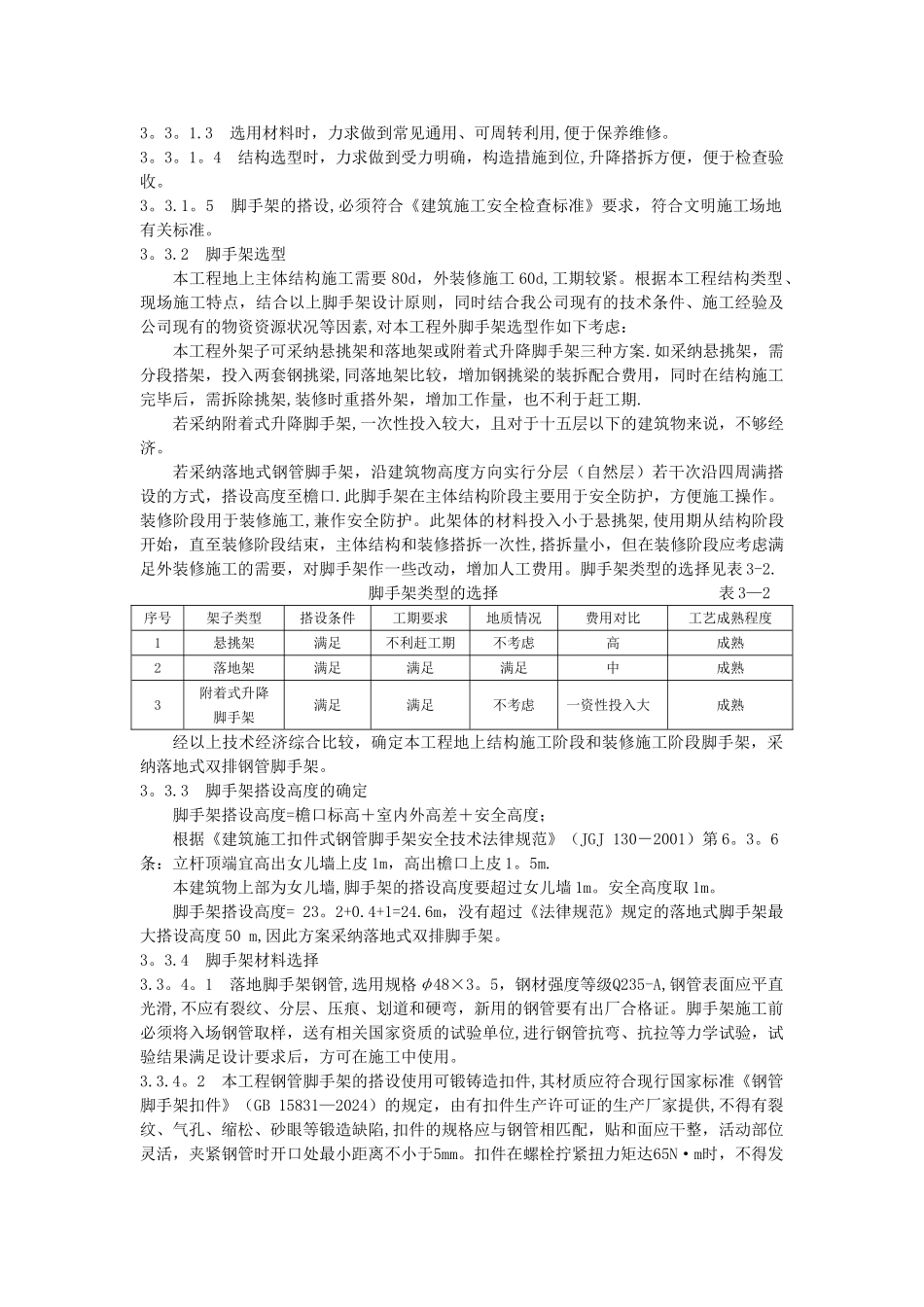

落地双排扣件式钢管脚手架施工方案1编制依据 编制依据 表 1—1序号名 称编号或文号1××工程结构施工图结施×-结施×2××工程建筑施工图建施×-建施×3××工程施工组织设计4《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130—2001(2024 年版)5《钢管脚手架扣件》GB15831-20246《建筑施工高处作业安全技术法律规范》JGJ80-917《建筑施工安全检查标准》JGJ59-998《北京市建筑工程施工安全操作规程》DBJ—01—62-20249《北京市建设工程施工现场安全防护标准》京建施〔2024〕1 号10《关于加强施工用钢管、扣件使用管理的通知》京建材〔2024〕72 号2 工程概况2。1 设计概况本工程结构形式为框架-剪力墙结构,地下二层、地上六层,室内外高差 0。4m 首层层高 4m , 标 准 层 层 高 3.6m , 建 筑 物 高 度 23.2m ( 至 女 儿 墙 顶 ) ; 标 准 层 建 筑 平 面 为63。8m×23。5m,框架柱柱距 8。4m;外墙贴外保温板,贴面砖。建筑物标准层结构平面图(图略)。建筑物立面图(图略)。2.2 现场施工情况本工程地下结构室外肥槽回填采纳 2:8 灰土,为满足施工需要,在主体结构施工、装饰施工期间必须搭设外脚手架.3 施工安排3.1 施工目标3.1。1 达到《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130—2001,2024 年版)的标准.3。1。2 达到《建筑施工安全检查标准》(JGJ59-99)表 3.0。4-1 落地式外脚手架检查评分表中所列项目的要求,检查评分表分值达 90 分以上。3.1.3 达到北京市安全文明施工场地标准。3.2 施工部位及工期要求(表 3-1) 施工部位及工期 表 3—1部 位工期要求备 注开始时间结束时间±0。000 以上×年×月×日×年×月×日主体结构、装饰装修阶段3.3 脚手架设计的总体思路3.3。1 设计原则要求:外脚手架搭设应满足安全、经济、适用、美观的原则要求.故在选择方案时,应充分考虑以下几点:3。3。1.1 架体的结构设计,力求做到安全可靠、造价经济合理。3。3.1。2 在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。3。3。1.3 选用材料时,力求做到常见通用、可周转利用,便于保养维修。3。3。1。4 结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收。3。3.1。5 脚手架的搭设,必须符合《建筑施工安全检查标准》要求,符合文明施工场地有关标准。3。3.2 脚手架选型本工程地上主体结构施工需要 80d,外装修施工 60...
