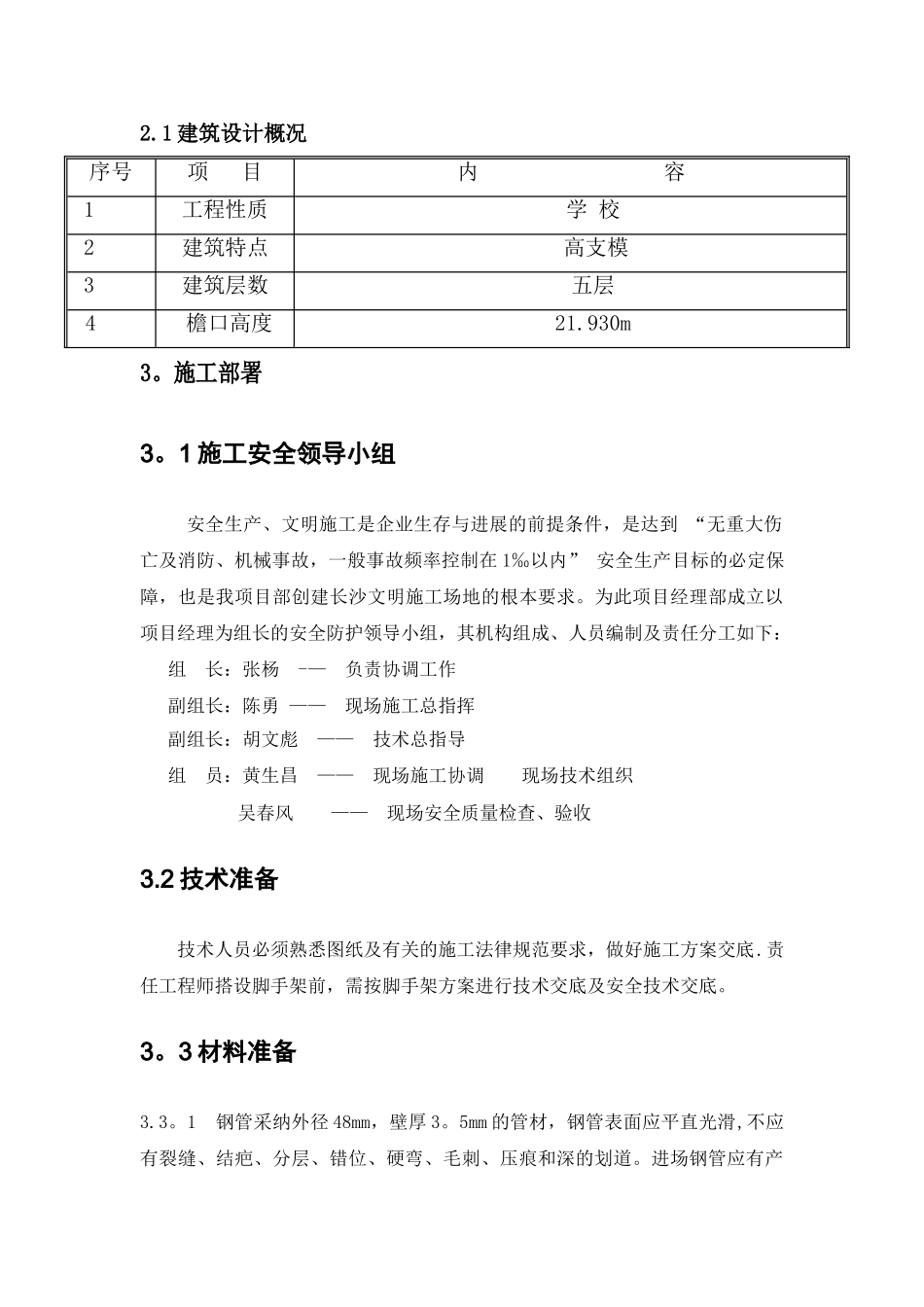

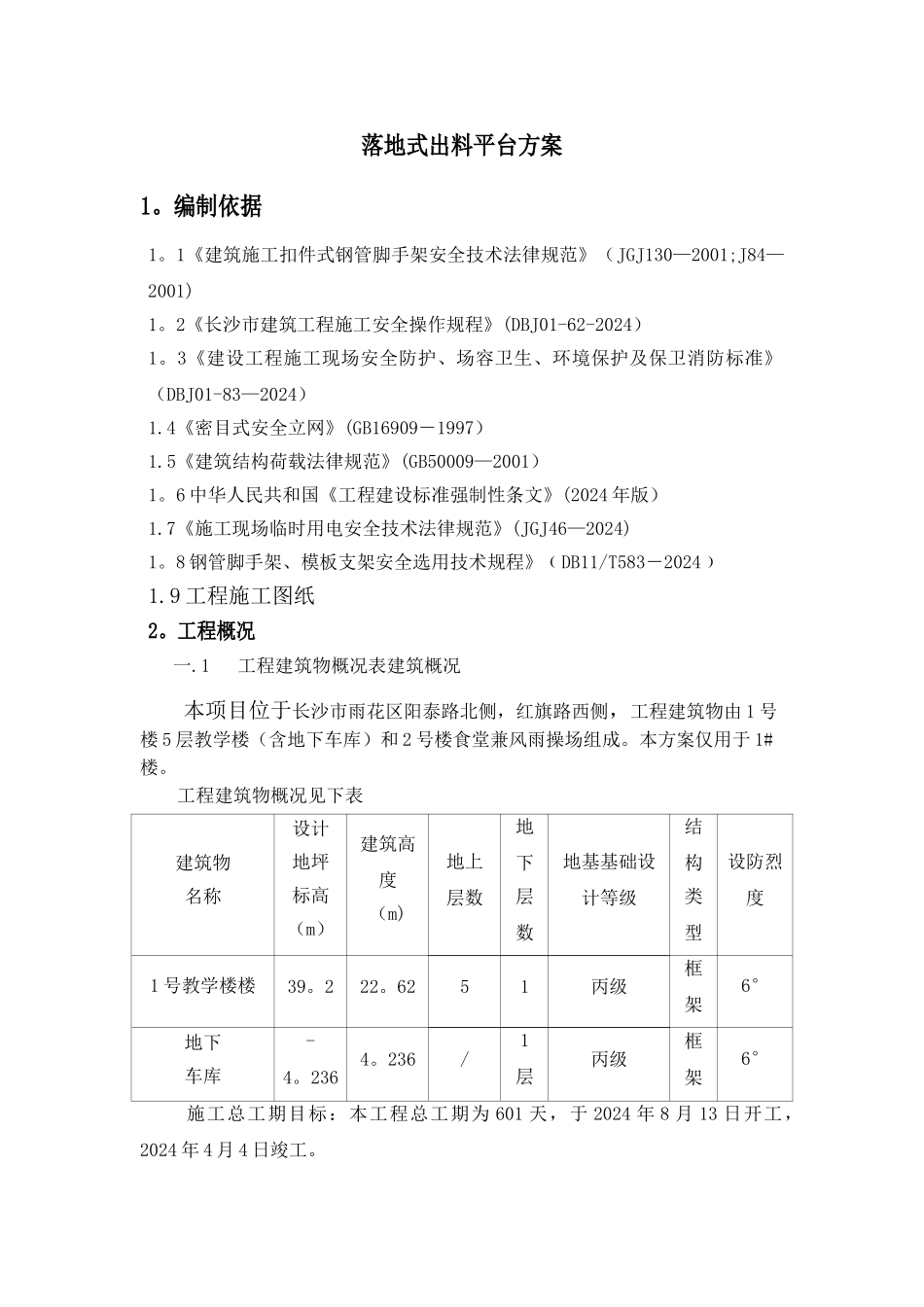

落地式出料平台方案1。编制依据1。1《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130—2001;J84—2001)1。2《长沙市建筑工程施工安全操作规程》(DBJ01-62-2024)1。3《建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准》(DBJ01-83—2024)1.4《密目式安全立网》(GB16909-1997)1.5《建筑结构荷载法律规范》(GB50009—2001)1。6 中华人民共和国《工程建设标准强制性条文》(2024 年版)1.7《施工现场临时用电安全技术法律规范》(JGJ46—2024)1。8 钢管脚手架、模板支架安全选用技术规程》﹙DB11/T583-2024﹚1.9 工程施工图纸2。工程概况一.1工程建筑物概况表建筑概况本项目位于长沙市雨花区阳泰路北侧,红旗路西侧,工程建筑物由 1 号楼 5 层教学楼(含地下车库)和 2 号楼食堂兼风雨操场组成。本方案仅用于 1#楼。工程建筑物概况见下表建筑物名称设计地坪标高(m)建筑高度(m)地上层数地下层数地基基础设计等级结构类型设防烈度1 号教学楼楼39。222。6251丙级框架6°地下车库-4。2364。236/1层丙级框架6°施工总工期目标:本工程总工期为 601 天,于 2024 年 8 月 13 日开工,2024 年 4 月 4 日竣工。2.1 建筑设计概况序号项 目内 容1工程性质学 校2建筑特点 高支模3建筑层数五层 4 檐口高度21.930m3。施工部署3。1 施工安全领导小组安全生产、文明施工是企业生存与进展的前提条件,是达到 “无重大伤亡及消防、机械事故,一般事故频率控制在 1‰以内” 安全生产目标的必定保障,也是我项目部创建长沙文明施工场地的根本要求。为此项目经理部成立以项目经理为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下: 组 长:张杨 -— 负责协调工作 副组长:陈勇 —— 现场施工总指挥副组长:胡文彪 —— 技术总指导 组 员:黄生昌 —— 现场施工协调 现场技术组织 吴春风 —— 现场安全质量检查、验收3.2 技术准备技术人员必须熟悉图纸及有关的施工法律规范要求,做好施工方案交底.责任工程师搭设脚手架前,需按脚手架方案进行技术交底及安全技术交底。3。3 材料准备3.3。1 钢管采纳外径 48mm,壁厚 3。5mm 的管材,钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。进场钢管应有产品质量合格证,钢管上严禁打孔并必须涂有防锈漆.3。3。2 扣件为可锻压铸扣件,有直角扣件、旋转扣件、对接扣件,其材质应符合现行国家标准...
