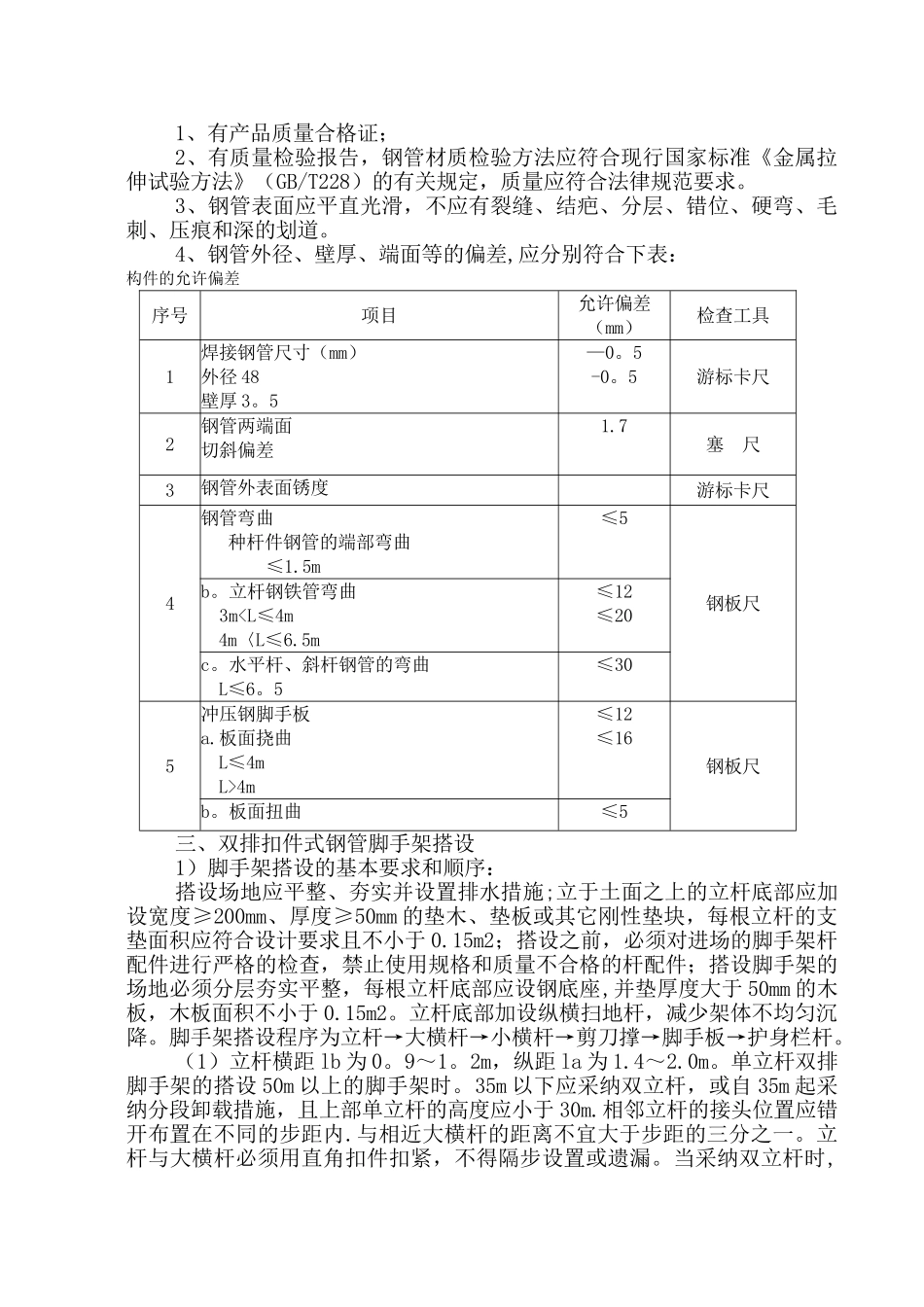

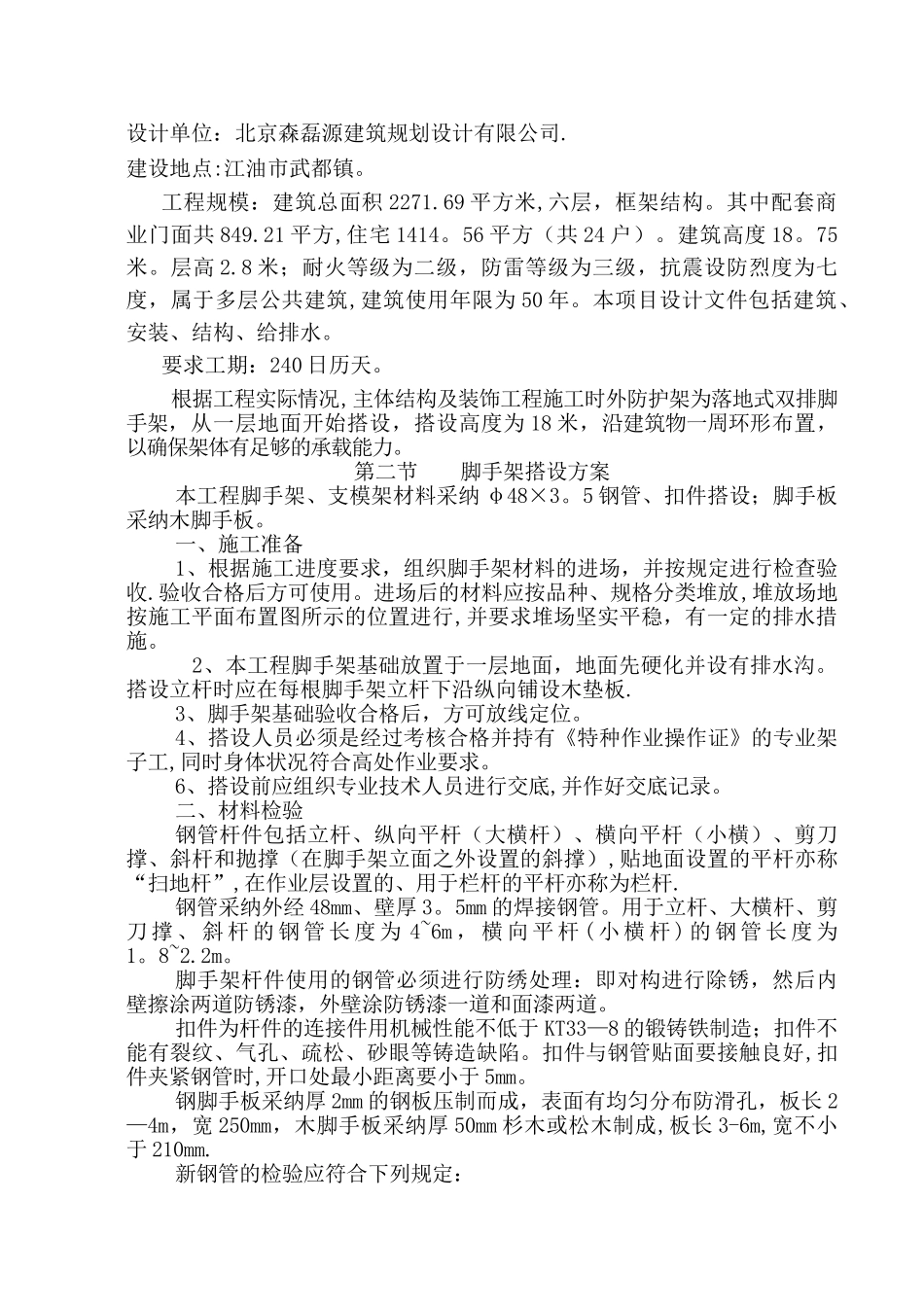

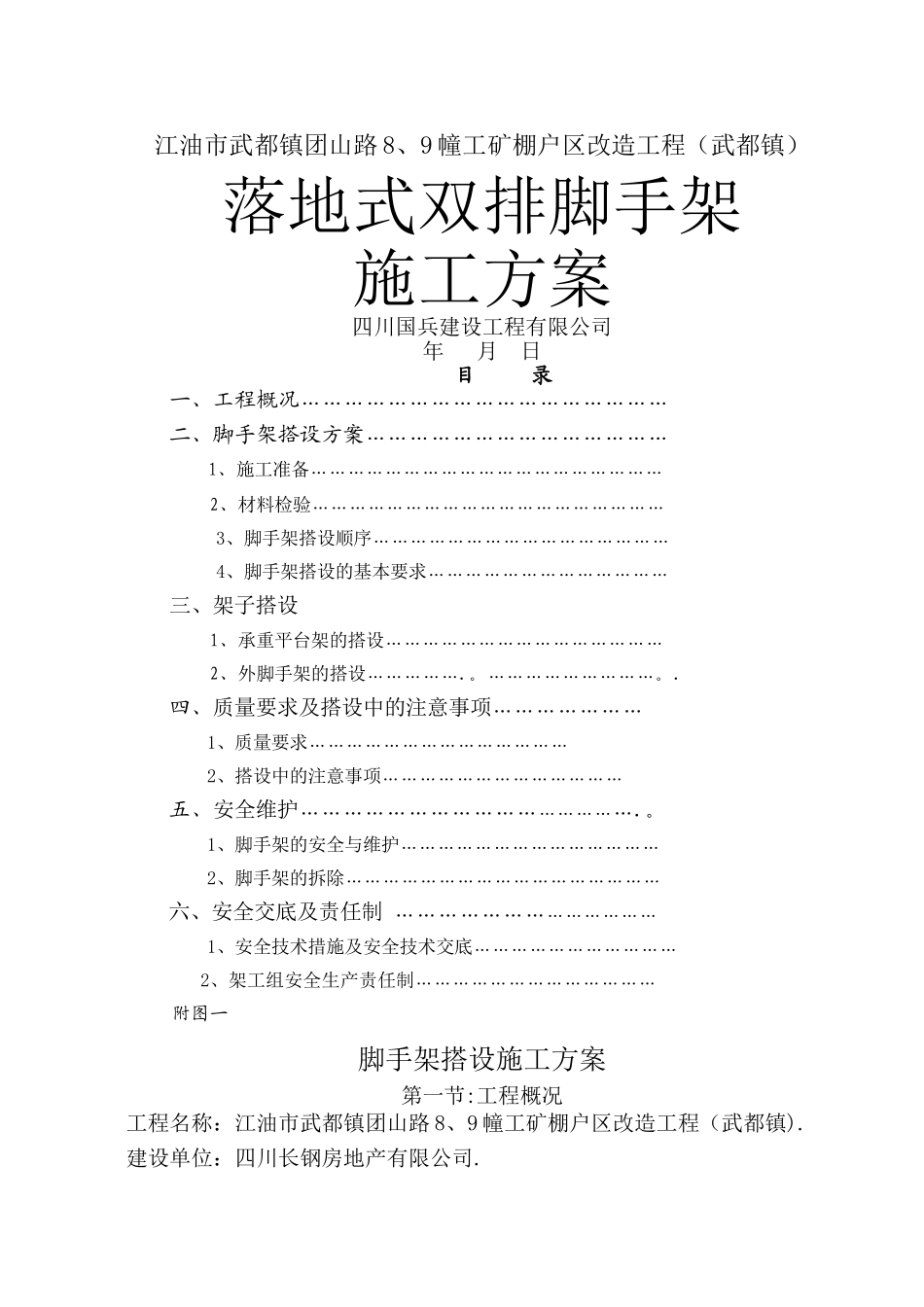

江油市武都镇团山路 8、9 幢工矿棚户区改造工程(武都镇)落地式双排脚手架施工方案四川国兵建设工程有限公司 年 月 日目 录一、工程概况……………………………………………二、脚手架搭设方案…………………………………… 1、施工准备………………………………………………… 2、材料检验………………………………………………… 3、脚手架搭设顺序………………………………………… 4、脚手架搭设的基本要求…………………………………三、架子搭设 1、承重平台架的搭设……………………………………… 2、外脚手架的搭设…………….。………………………。.四、质量要求及搭设中的注意事项………………… 1、质量要求…………………………………… 2、搭设中的注意事项…………………………………五、安全维护………………………………………….。 1、脚手架的安全与维护…………………………………… 2、脚手架的拆除…………………………………………… 六、安全交底及责任制 ………………………………… 1、安全技术措施及安全技术交底…………………………… 2、架工组安全生产责任制………………………………… 附图一脚手架搭设施工方案第一节:工程概况工程名称:江油市武都镇团山路 8、9 幢工矿棚户区改造工程(武都镇).建设单位:四川长钢房地产有限公司.设计单位:北京森磊源建筑规划设计有限公司.建设地点:江油市武都镇。工程规模:建筑总面积 2271.69 平方米,六层,框架结构。其中配套商业门面共 849.21 平方,住宅 1414。56 平方(共 24 户)。建筑高度 18。75米。层高 2.8 米;耐火等级为二级,防雷等级为三级,抗震设防烈度为七度,属于多层公共建筑,建筑使用年限为 50 年。本项目设计文件包括建筑、安装、结构、给排水。要求工期:240 日历天。根据工程实际情况,主体结构及装饰工程施工时外防护架为落地式双排脚手架,从一层地面开始搭设,搭设高度为 18 米,沿建筑物一周环形布置,以确保架体有足够的承载能力。第二节 脚手架搭设方案本工程脚手架、支模架材料采纳 φ48×3。5 钢管、扣件搭设;脚手板采纳木脚手板。一、施工准备1、根据施工进度要求,组织脚手架材料的进场,并按规定进行检查验收.验收合格后方可使用。进场后的材料应按品种、规格分类堆放,堆放场地按施工平面布置图所示的位置进行,并要求堆场坚实平稳,有一定的排水措施。 2、本工程脚手架基础放置于一层地面,地...
