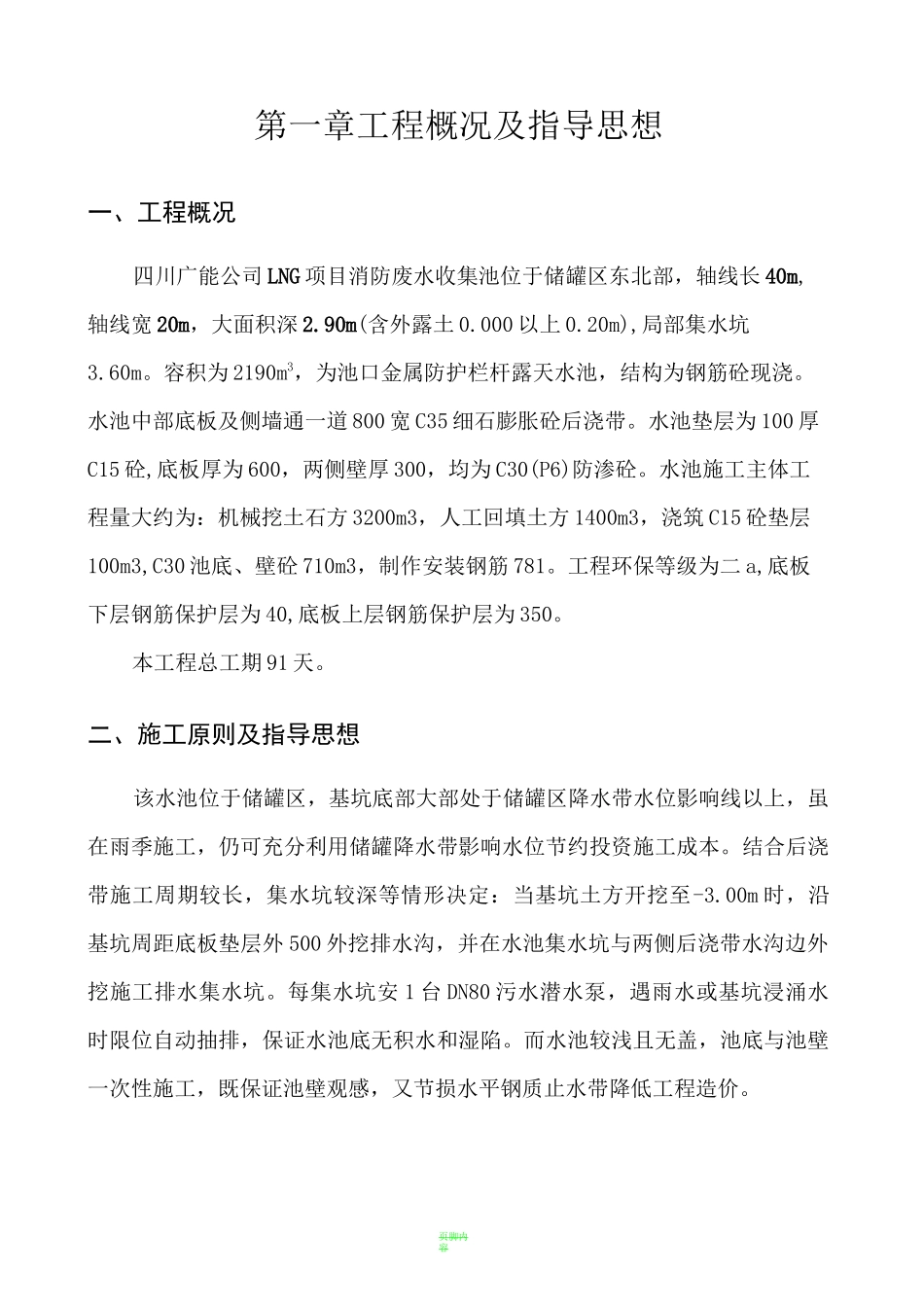

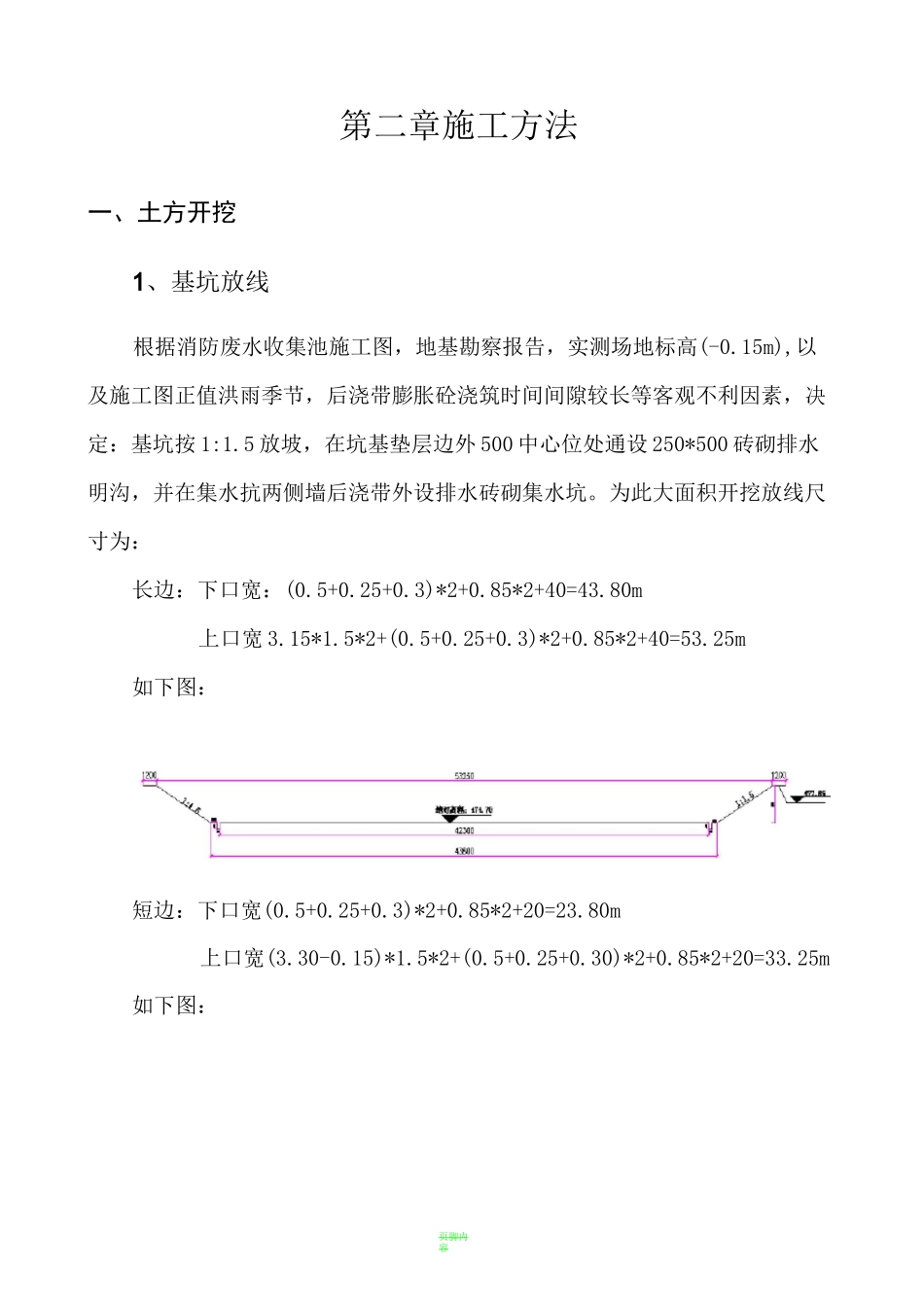

页脚内容第一章工程概况及指导思想 2一、工程概况 2二、施工原则及指导思想 2第二章施工方法 3一、土方开挖 31、基坑放线 32、土方开挖 43、人工捡底 54、基坑钎探 55、基坑验收 5二、基坑支护 6三、基础垫层施工 6四、底板侧墙钢筋绑扎 61、制作准备 62、钢筋制作 73、钢筋绑扎 74、钢筋检查验收 8五、模板施工 8六、砼浇筑 11七、水池施工水平及垂直运输 12第四章施工进度计划及材料、劳动力计划 12一、施工计划 12二、材料计划、劳动力 12第三章安全、文明施工措施 13附工期进度计划施工平面图页脚内容第一章工程概况及指导思想一、工程概况四川广能公司 LNG 项目消防废水收集池位于储罐区东北部,轴线长 40m,轴线宽 20m,大面积深 2
90m(含外露土 0
000 以上 0
20m),局部集水坑3
容积为 2190m3,为池口金属防护栏杆露天水池,结构为钢筋砼现浇
水池中部底板及侧墙通一道 800 宽 C35 细石膨胀砼后浇带
水池垫层为 100 厚C15 砼,底板厚为 600,两侧壁厚 300,均为 C30(P6)防渗砼
水池施工主体工程量大约为:机械挖土石方 3200m3,人工回填土方 1400m3,浇筑 C15 砼垫层100m3,C30 池底、壁砼 710m3,制作安装钢筋 781
工程环保等级为二 a,底板下层钢筋保护层为 40,底板上层钢筋保护层为 350
本工程总工期 91 天
二、施工原则及指导思想该水池位于储罐区,基坑底部大部处于储罐区降水带水位影响线以上,虽在雨季施工,仍可充分利用储罐降水带影响水位节约投资施工成本
结合后浇带施工周期较长,集水坑较深等情形决定:当基坑土方开挖至-3
00m 时,沿基坑周距底板垫层外 500 外挖排水沟,并在水池集水坑与两侧后浇带水沟边外挖施工排水集水坑
每集水坑安 1 台 DN80 污水
