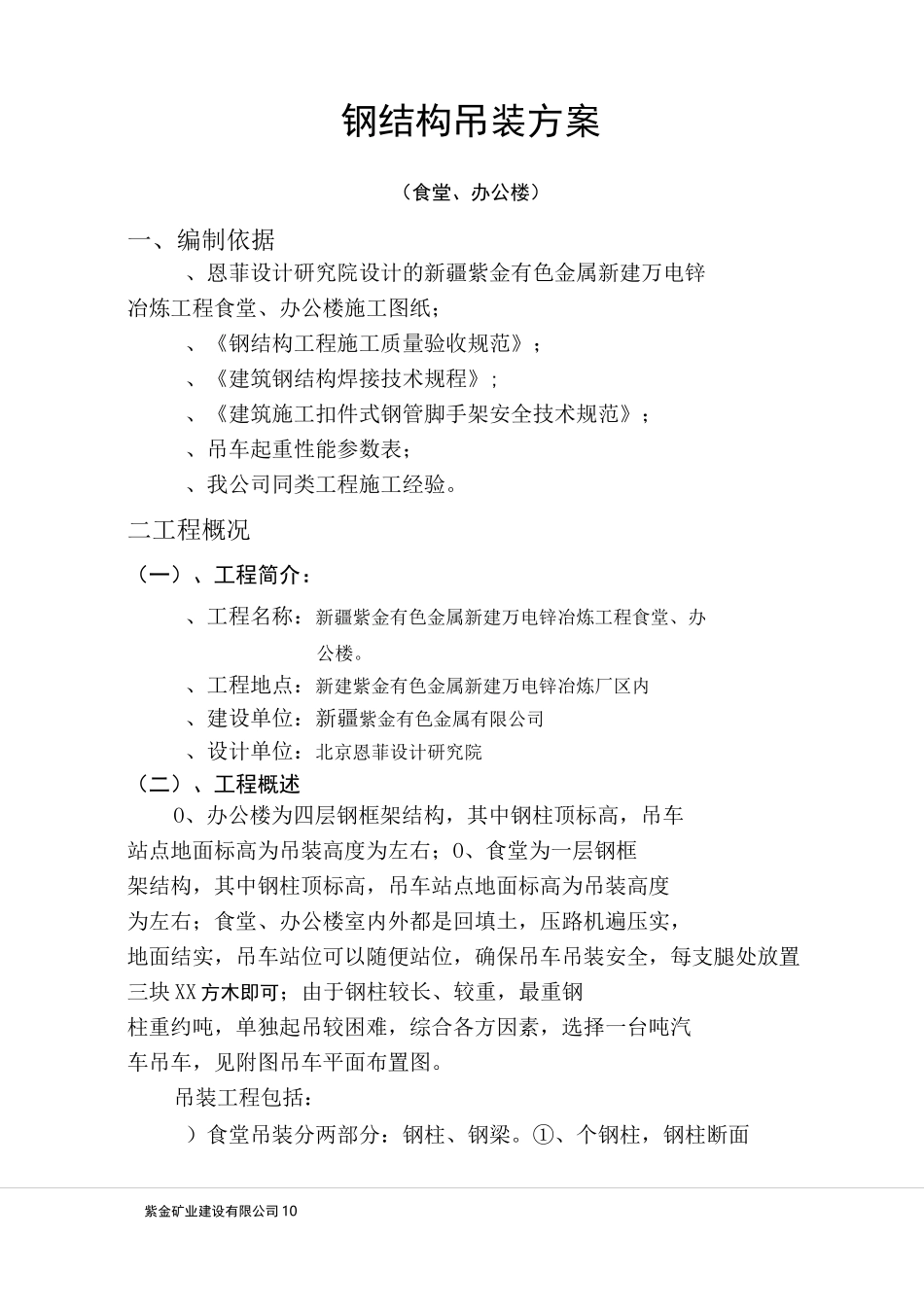

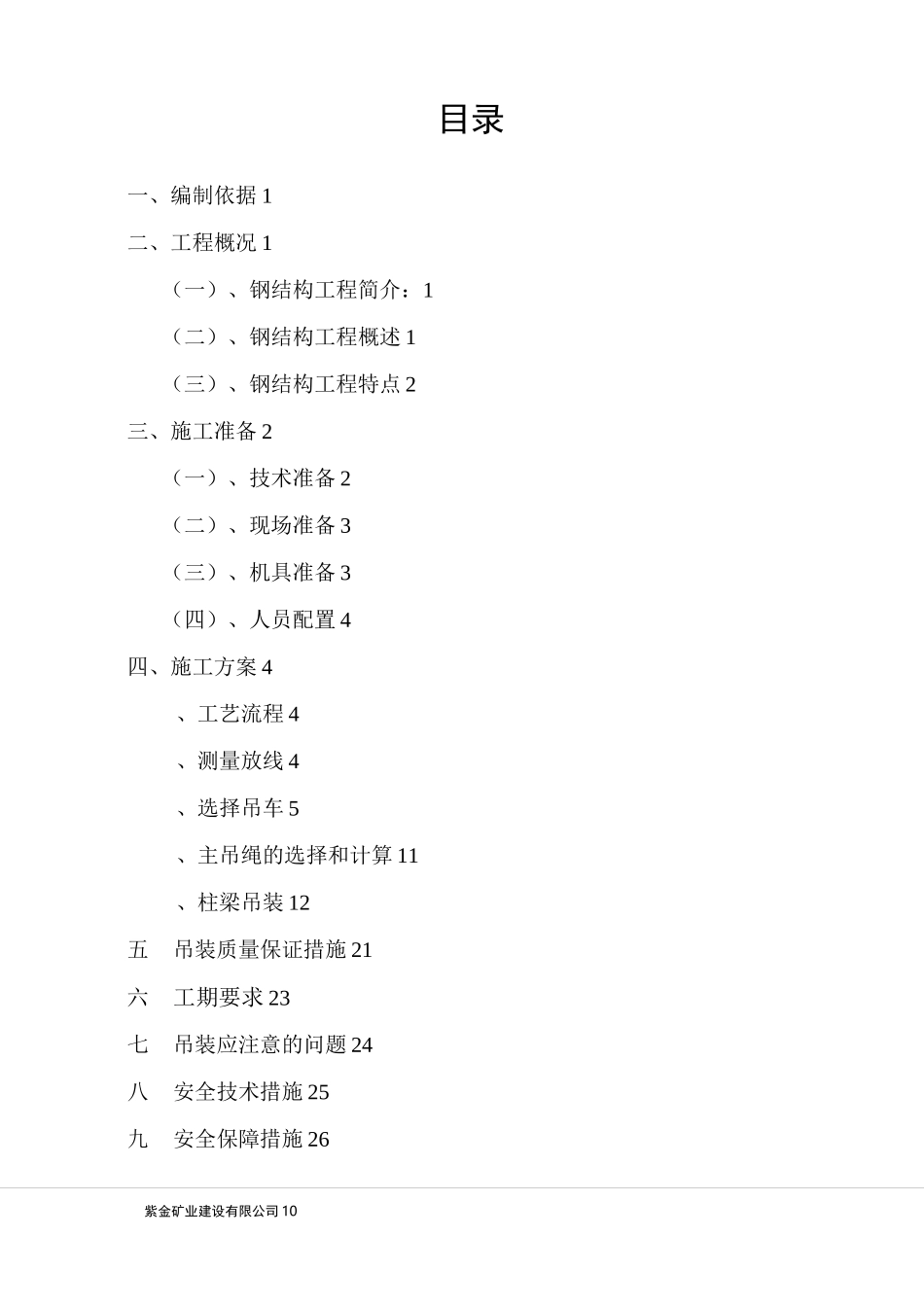

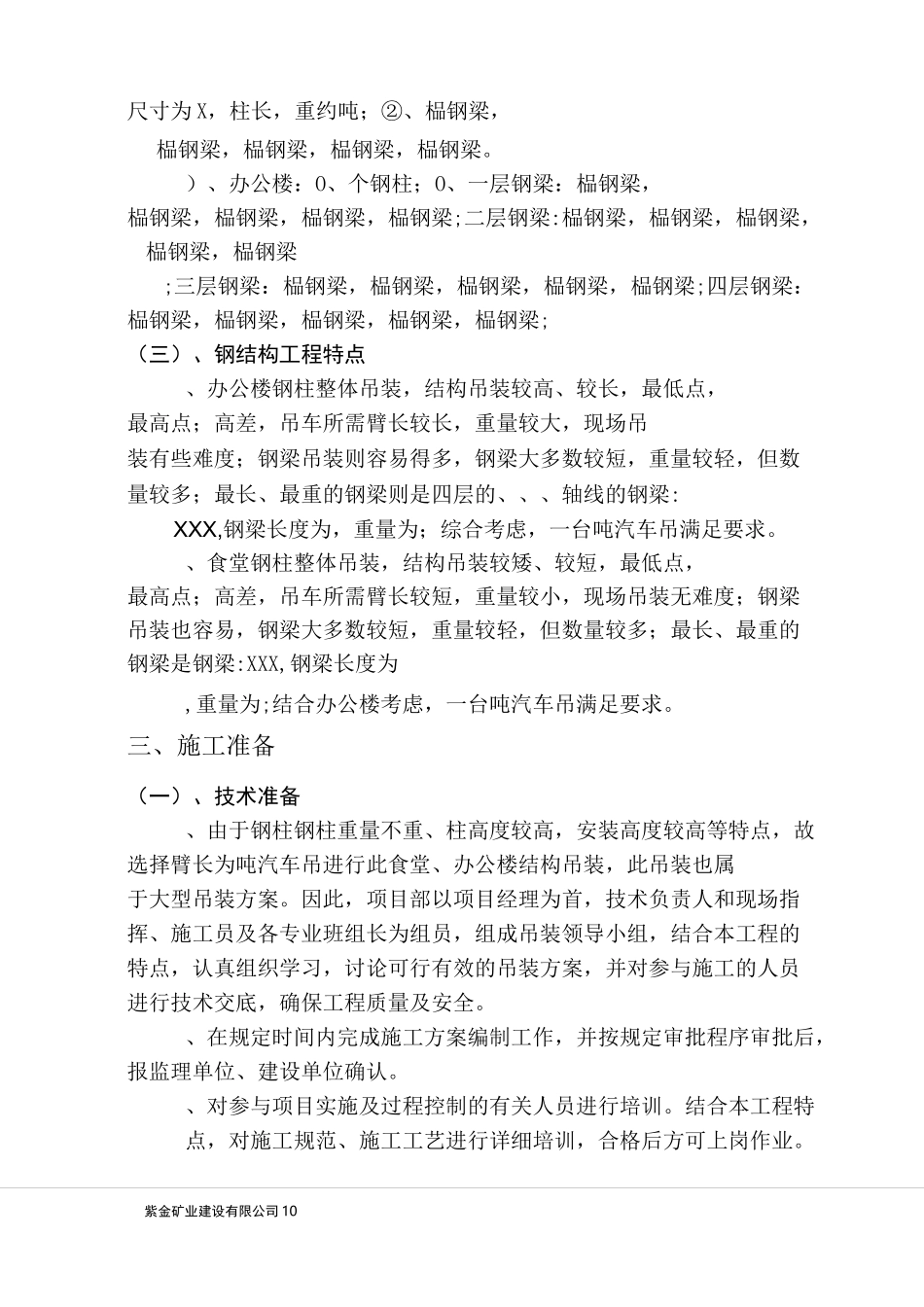

紫金矿业建设有限公司 10目录一、编制依据 1二、工程概况 1(一)、钢结构工程简介:1(二)、钢结构工程概述 1(三)、钢结构工程特点 2三、施工准备 2(一)、技术准备 2(二)、现场准备 3(三)、机具准备 3(四)、人员配置 4四、施工方案 4、工艺流程 4、测量放线 4、选择吊车 5、主吊绳的选择和计算 11、柱梁吊装 12五吊装质量保证措施 21六工期要求 23七吊装应注意的问题 24八安全技术措施 25九安全保障措施 26紫金矿业建设有限公司 10钢结构吊装方案(食堂、办公楼)一、编制依据、恩菲设计研究院设计的新疆紫金有色金属新建万电锌冶炼工程食堂、办公楼施工图纸;、《钢结构工程施工质量验收规范》;、《建筑钢结构焊接技术规程》;、《建筑施工扣件式钢管脚手架安全技术规范》;、吊车起重性能参数表;、我公司同类工程施工经验。二工程概况(一)、工程简介:、工程名称:新疆紫金有色金属新建万电锌冶炼工程食堂、办公楼。、工程地点:新建紫金有色金属新建万电锌冶炼厂区内、建设单位:新疆紫金有色金属有限公司、设计单位:北京恩菲设计研究院(二)、工程概述O、办公楼为四层钢框架结构,其中钢柱顶标高,吊车站点地面标高为吊装高度为左右;O、食堂为一层钢框架结构,其中钢柱顶标高,吊车站点地面标高为吊装高度为左右;食堂、办公楼室内外都是回填土,压路机遍压实,地面结实,吊车站位可以随便站位,确保吊车吊装安全,每支腿处放置三块 XX 方木即可;由于钢柱较长、较重,最重钢柱重约吨,单独起吊较困难,综合各方因素,选择一台吨汽车吊车,见附图吊车平面布置图。吊装工程包括:)食堂吊装分两部分:钢柱、钢梁。①、个钢柱,钢柱断面紫金矿业建设有限公司 10尺寸为 X,柱长,重约吨;②、榀钢梁,榀钢梁,榀钢梁,榀钢梁,榀钢梁。)、办公楼:O、个钢柱;O、一层钢梁:榀钢梁,榀钢梁,榀钢梁,榀钢梁,榀钢梁;二层钢梁:榀钢梁,榀钢梁,榀钢梁,榀钢梁,榀钢梁;三层钢梁:榀钢梁,榀钢梁,榀钢梁,榀钢梁,榀钢梁;四层钢梁:榀钢梁,榀钢梁,榀钢梁,榀钢梁,榀钢梁;(三)、钢结构工程特点、办公楼钢柱整体吊装,结构吊装较高、较长,最低点,最高点;高差,吊车所需臂长较长,重量较大,现场吊装有些难度;钢梁吊装则容易得多,钢梁大多数较短,重量较轻,但数量较多;最长、最重的钢梁则是四层的、、、轴线的钢梁:XXX,钢梁长度为,重量为;综合考虑,一台吨汽车吊满足要求。、食堂钢柱整体...
