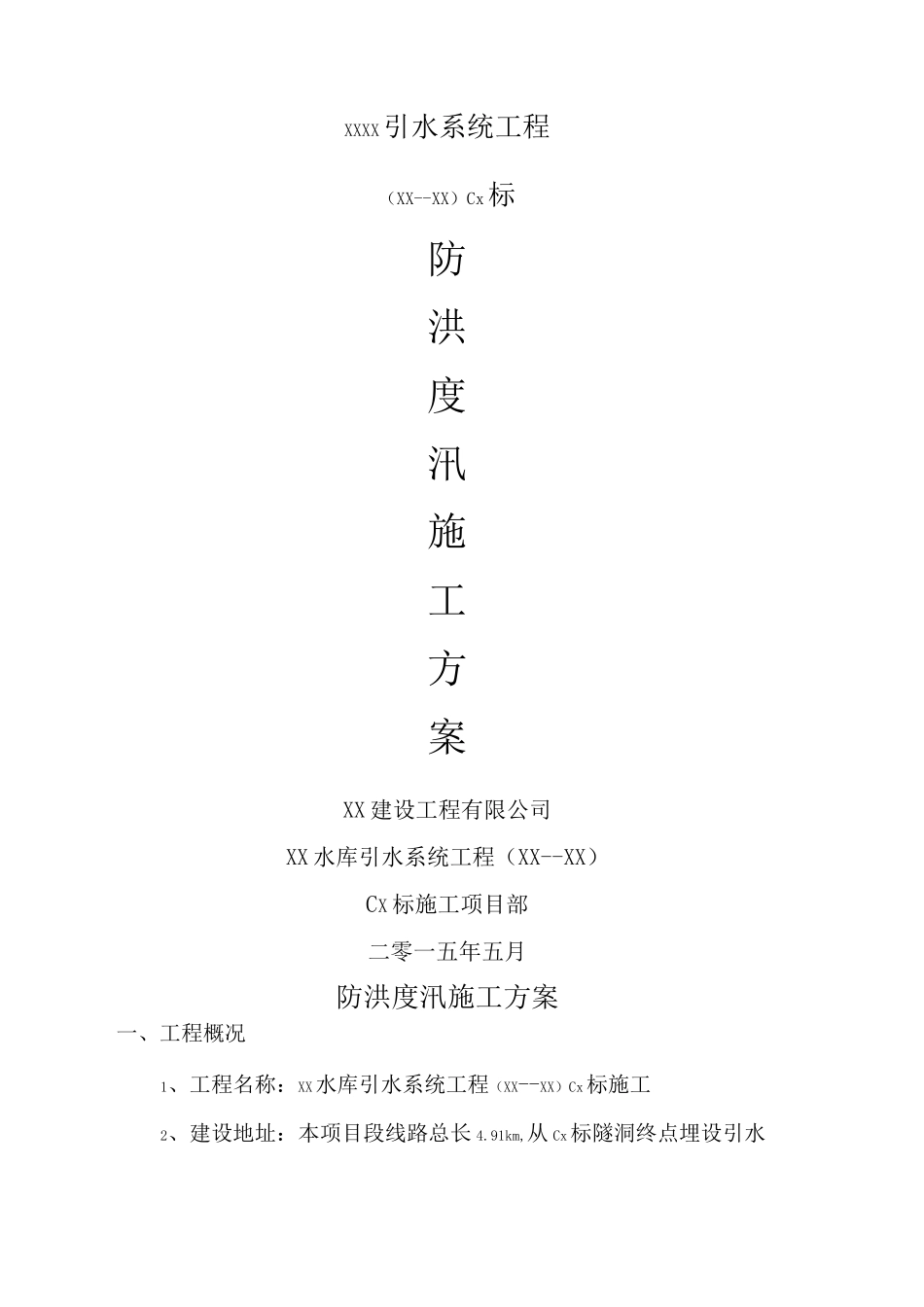

一、工程概况XXXX引水系统工程(XX--XX)Cx标防洪度汛施工方案XX 建设工程有限公司XX 水库引水系统工程(XX--XX)CX 标施工项目部二零一五年五月防洪度汛施工方案1、工程名称:XX水库引水系统工程(XX--XX)Cx标施工2、建设地址:本项目段线路总长 4.91km,从 Cx标隧洞终点埋设引水管接至 XX左岸(另有一条引水支管接入埔头水厂),再经由 XX大桥挂管段(在建)跨河,至 XX右岸后埋管接 3.63km长新建引水隧洞,X隧洞进口位于 XX,X支洞口位于 XX,X隧洞出口位于 XX,最后埋设引水管接入 XX水厂。3、本项目为 XX水库引水系统工程(XX—XX段)Cx标,主体工程包括:二、编制依据1、xx 县各地累年年平均气温 19.2°C。最低年 18.6°C,最高年20.2°C(1998 年,创该县年平均气温最高记录)。气温年变化呈单峰型,1 月最冷,月平均气温 8.0〜12.0C,7 月最热,月平均气温 26.6〜28.9C。极端最高气温 40.3C,极端最低气温-7.8°C。2、本工程工期为 600 天,施工任务繁重,为确保工程质量,搞好安全生产,保证各项任务按计划指标完成,确定雨季施工原则是“做好排水、挡水、防水工作”,项目部制定专项雨季安全度汛方案,保证汛期工程施工的安全,要求雨季不影响材料加工,小雨不影响施工,大雨期间暂停施工,大雨过后即可施工,暴雨过后场地处理后不影响施工。三、雨季施工组织措施1、项目部组织、成立汛期施工领导小组为了保证在汛期施工期间,在发生大雨、暴雨天气等险情时,能够及时组织人员进行抢险救灾,成立雨季施工领导小组。组长:XX副组长:XX组员:各施工区负责人;由项目经理统一组织协调工作,制订、落实雨季施工方案、应急措施;2、组建一支强有力的抢险队伍,落实机械人员,随时做好一切应急准备,撤离施工区内低洼处的施工机具到安全的地点。落实施工期间沿河检查防汛值班人员,发现险情及时报告。四、汛期施工方案1、施工现场准备措施① 、汛期施工前,做好施工现场整理,将现场施工运输的施工便道及排水沟修整加固,有组织排入河道内,保证排水畅通,防止地表水向土层渗漏影响边坡稳定。② 、检查施工现场各种机具、设备的防雨设施,保证机具入棚,机电设备机座均垫高,不得直接放置在地面上,避免下雨时受淹。确保排水设备完好,以保证暴雨后能在较短的时间排出积水。③ 、检查施工现场水泥库、料具库,加工棚等的防护情况,保证现场棚库不渗漏。④ 、检查施工机械接地保护漏电装置是否灵敏有效,检查线路的...
