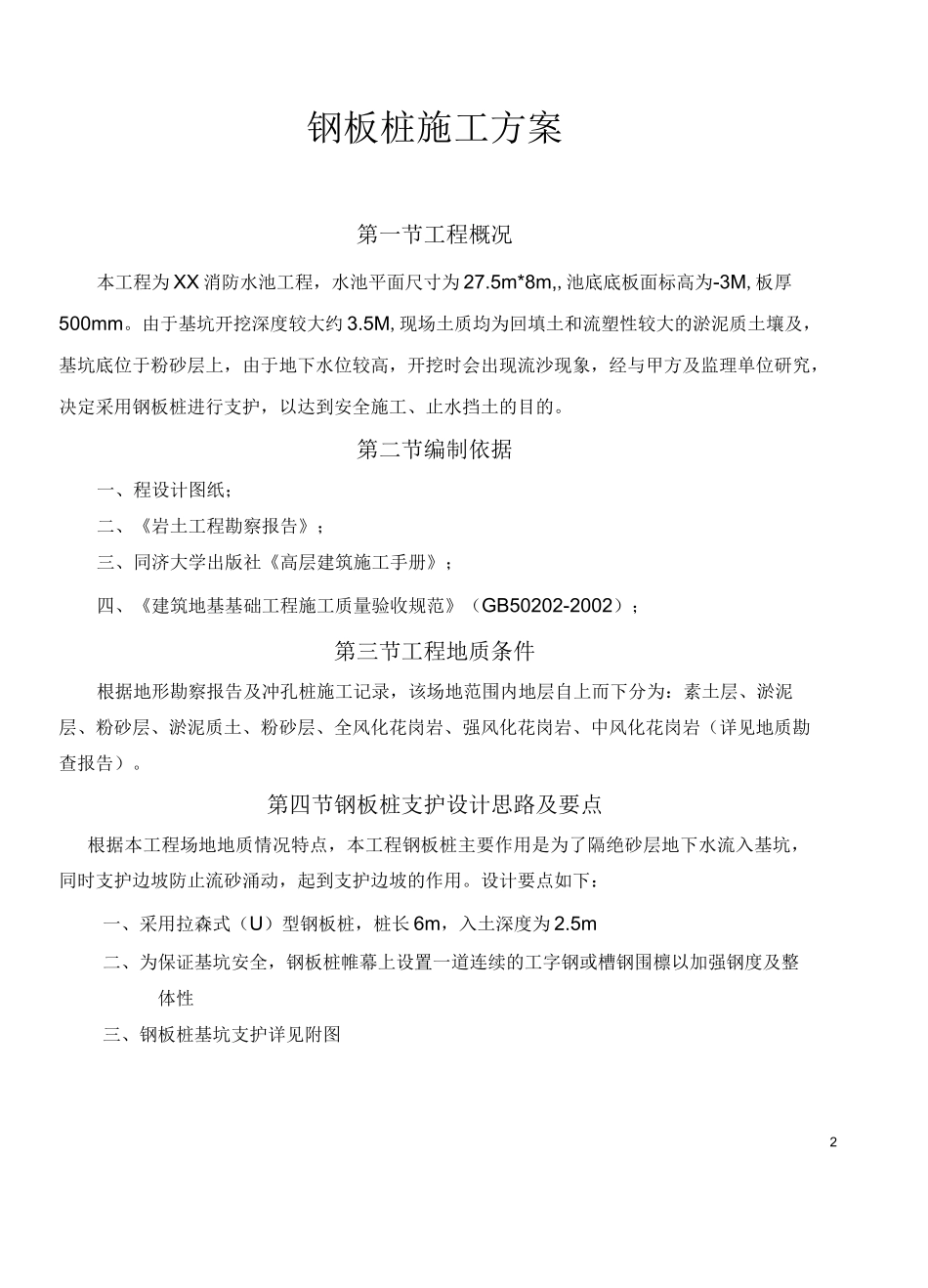

2钢板桩施工方案2第一节工程概况……………………………………………………………1 第二节编制依据……………………………………………………………1 第三节工程地质条件………………………………………………………1 第四节钢板桩支护设计思路及要点………………………………………1 第五节施工组织计划………………………………………………………3 第六节质量保证措施………………………………………………………9 第七节安全施工措施………………………………………………………9 第八节文明施工措施………………………………………………………10 第九节计算书………………………………………………………………112钢板桩施工方案第一节工程概况本工程为 XX 消防水池工程,水池平面尺寸为 27
5m*8m,,池底底板面标高为-3M,板厚500mm
由于基坑开挖深度较大约 3
5M,现场土质均为回填土和流塑性较大的淤泥质土壤及,基坑底位于粉砂层上,由于地下水位较高,开挖时会出现流沙现象,经与甲方及监理单位研究,决定采用钢板桩进行支护,以达到安全施工、止水挡土的目的
第二节编制依据一、程设计图纸;二、《岩土工程勘察报告》;三、同济大学出版社《高层建筑施工手册》;四、《建筑地基基础工程施工质量验收规范》(GB50202-2002);第三节工程地质条件根据地形勘察报告及冲孔桩施工记录,该场地范围内地层自上而下分为:素土层、淤泥层、粉砂层、淤泥质土、粉砂层、全风化花岗岩、强风化花岗岩、中风化花岗岩(详见地质勘查报告)
第四节钢板桩支护设计思路及要点根据本工程场地地质情况特点,本工程钢板桩主要作用是为了隔绝砂层地下水流入基坑,同时支护边坡防止流砂涌动,起到支护边坡的作用
设计要点如下:一、采用拉森式(U)型钢板桩,桩长 6m,入土深度为 2
5m二、为保证基坑安全,钢板桩帷幕上设置一道连续的工字钢或槽钢围檩以加
