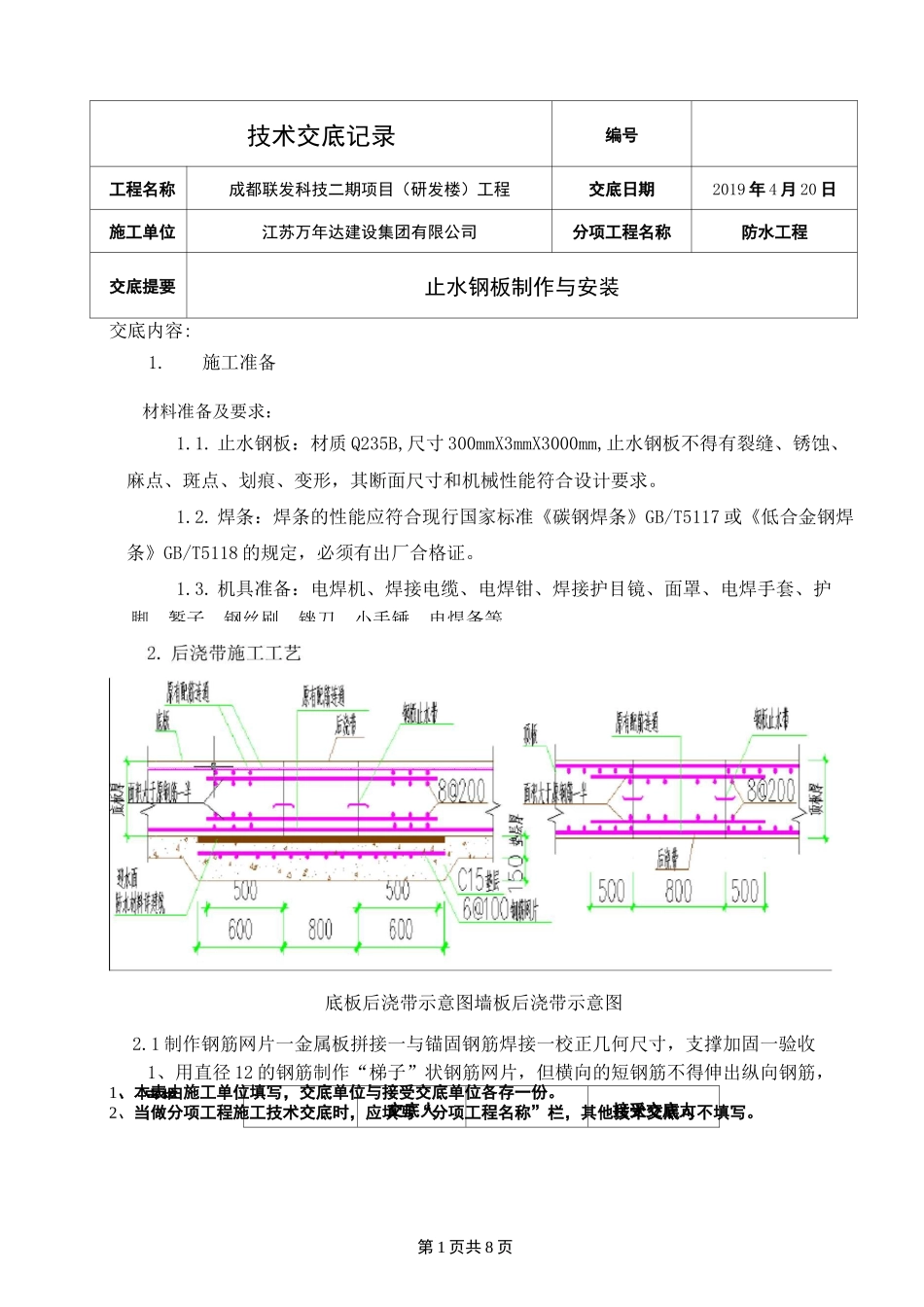

第 1 页共 8 页审核交底人接受交底人技术交底记录编号工程名称成都联发科技二期项目(研发楼)工程交底日期2019 年 4 月 20 日施工单位江苏万年达建设集团有限公司分项工程名称防水工程交底提要止水钢板制作与安装交底内容:1.施工准备材料准备及要求:1.1. 止水钢板:材质 Q235B,尺寸 300mmX3mmX3000mm,止水钢板不得有裂缝、锈蚀、麻点、斑点、划痕、变形,其断面尺寸和机械性能符合设计要求。1.2. 焊条:焊条的性能应符合现行国家标准《碳钢焊条》GB/T5117 或《低合金钢焊条》GB/T5118 的规定,必须有出厂合格证。1.3. 机具准备:电焊机、焊接电缆、电焊钳、焊接护目镜、面罩、电焊手套、护底板后浇带示意图墙板后浇带示意图2.1 制作钢筋网片一金属板拼接一与锚固钢筋焊接一校正几何尺寸,支撑加固一验收1、用直径 12 的钢筋制作“梯子”状钢筋网片,但横向的短钢筋不得伸出纵向钢筋,1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。脚、錾子、钢丝刷、锉刀、小手锤、电焊条等。技术交底记录编号工程名称成都联发科技二期项目(研发楼)工程交底日期2019年 4月 20日施工单位江苏万年达建设集团有限公司分项工程名称防水工程第 2 页共 8 页止水钢板制作与安装防止产生渗漏点,钢筋网片得宽度为上下层钢筋的净厚度的一半。2、将焊接好的钢筋网片竖向固定在止水钢板的设计位置的正下方中心处。3、将金属板放置在固定好的钢筋网片上进行焊接拼接,必须双面满焊,焊缝严密。4、校正钢板止水带的几何尺寸,平直度等,并进行调整,加固。5、在止水钢板的上面中心位置在焊接固定钢筋网片。6、对施工完成的止水钢板进行验收。7、止水钢板在安装前应尽量接长,以减少就位后的焊接工作量。技术交底记录编号工程名称成都联发科技二期项目(研发楼)工程交底日期2019年 4月 20日施工单位江苏万年达建设集团有限公司分项工程名称防水工程第 3 页共 8 页3.水平施工缝施工工艺3.1. 放控制线、标高一焊托架一止水钢板安装一焊定位钢筋一验收3.2. 止水钢板的就位,其中心高度至基础底板面的距离为 500mm(剪力墙),由测量人员测出标高并在绑扎完毕的钢筋上用红漆或电工胶布作出记号,标高控制点在止水钢板上口拉通线,以保持其上口平直。3.3. 保证止水钢板在墙体中线上;施工缝位于止水钢板中线上。技术交底记录编号工程名称成都联...
