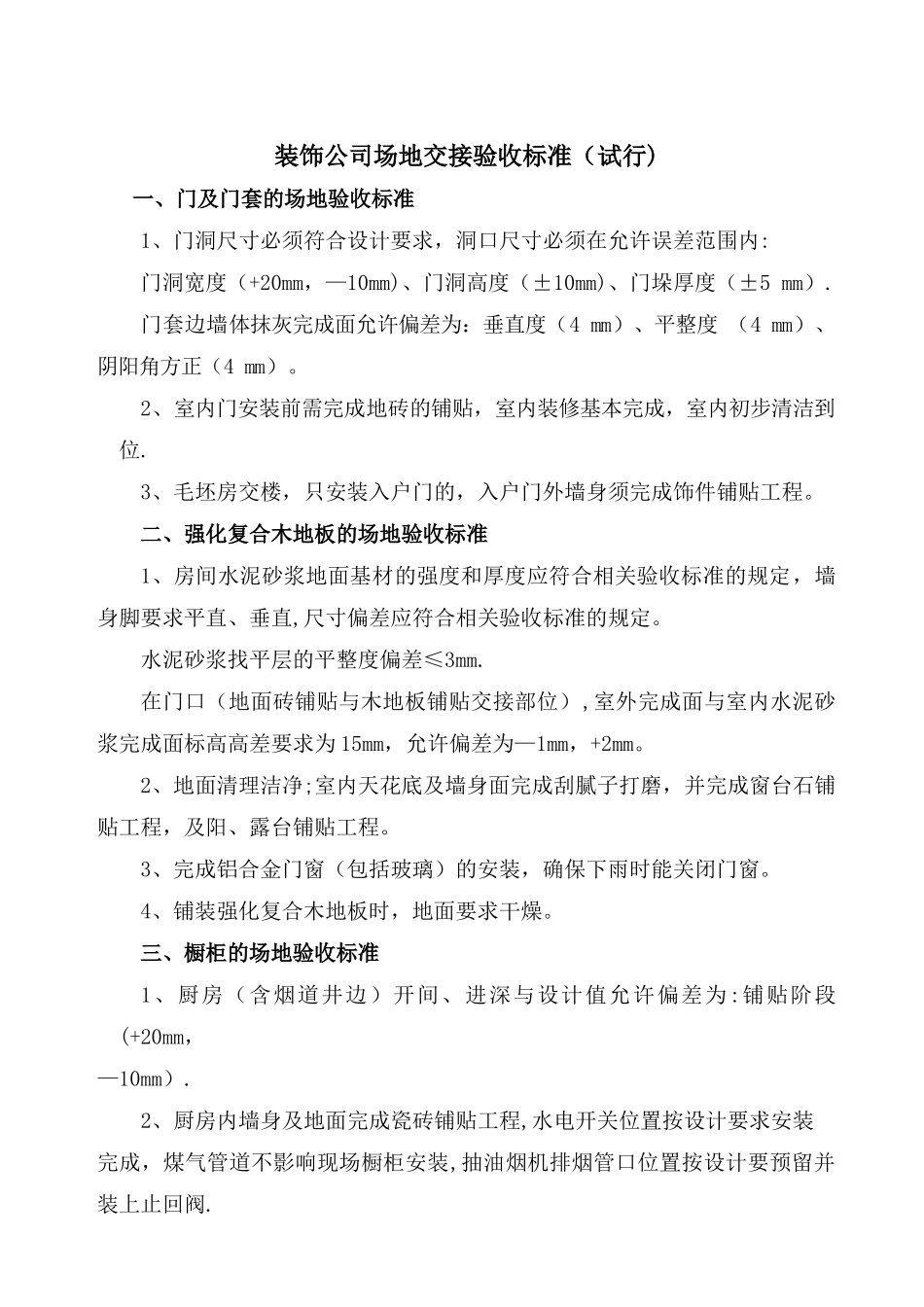

装饰公司场地交接验收标准(试行)一、门及门套的场地验收标准1、门洞尺寸必须符合设计要求,洞口尺寸必须在允许误差范围内:门洞宽度(+20mm,—10mm)、门洞高度(±10mm)、门垛厚度(±5 mm).门套边墙体抹灰完成面允许偏差为:垂直度(4 mm)、平整度 (4 mm)、阴阳角方正(4 mm)。2、室内门安装前需完成地砖的铺贴,室内装修基本完成,室内初步清洁到位.3、毛坯房交楼,只安装入户门的,入户门外墙身须完成饰件铺贴工程。二、强化复合木地板的场地验收标准1、房间水泥砂浆地面基材的强度和厚度应符合相关验收标准的规定,墙身脚要求平直、垂直,尺寸偏差应符合相关验收标准的规定。水泥砂浆找平层的平整度偏差≤3mm.在门口(地面砖铺贴与木地板铺贴交接部位),室外完成面与室内水泥砂浆完成面标高高差要求为 15mm,允许偏差为—1mm,+2mm。2、地面清理洁净;室内天花底及墙身面完成刮腻子打磨,并完成窗台石铺贴工程,及阳、露台铺贴工程。3、完成铝合金门窗(包括玻璃)的安装,确保下雨时能关闭门窗。4、铺装强化复合木地板时,地面要求干燥。三、橱柜的场地验收标准1、厨房(含烟道井边)开间、进深与设计值允许偏差为:铺贴阶段(+20mm,—10mm).2、厨房内墙身及地面完成瓷砖铺贴工程,水电开关位置按设计要求安装完成,煤气管道不影响现场橱柜安装,抽油烟机排烟管口位置按设计要预留并装上止回阀.3、完成全部厨房天花工程;完成厨房铝合金门窗(包括玻璃)的安装.四、浴室柜的场地验收标准1、卫生间开间、进深与设计值允许偏差为:铺贴阶段(+20mm,—10mm)。2、完成卫生间室内墙身、地面的瓷砖铺贴工程,完成全部卫生间天花工程。3、卫生间排水管按设计要求施工并预留排水管接口;冷热水管及电气开关按设计要求完成。4、完成卫生间铝合金门窗(包括玻璃)的安装,卫生间、阳台地漏及排水管道排水畅通。五、场地移交数量批次要求1、别墅为整户移交,每次移交数量不少于 40 户,40 户以下的须一次性移交,分批移交时间间隔在 10 个工作天内。2、洋房为整层移交(按施工楼栋号,不按梯号),每次移交数量不少于5层(连续),分批移交时间间隔在 10 个工作天内。3、项目部在同一标段内可计划分批移交,并由项目部提前 1 个月做好“分批交场计划”,同时与家居公司充分沟通,明确移交范围及移交进度,且要做到均衡移交。在场地交接时,局部发现土建工程质量达不到以上标准,应在场地移交确认单中记录,项目部督促总包单位立即实行修补措施达...
